農地防災 茶ノ木排水路第11工区工事 施工:今村組

現場日誌

2021年02月の日誌

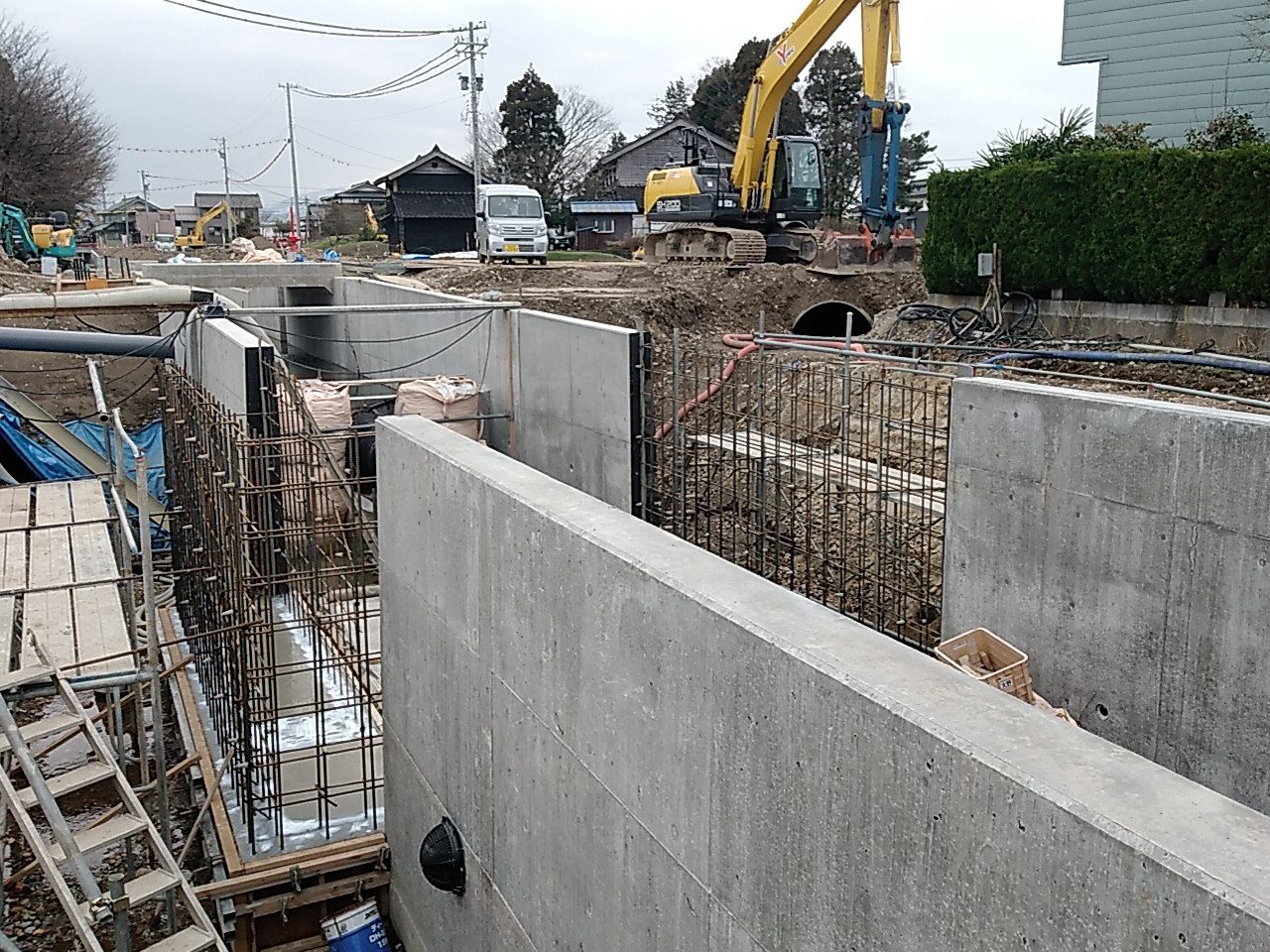

本体水路あと少しで完成! 2021/02/26

本体水路工は、残りあと5.1m区間のみとなりました。
昨日、底版部をコンクリート打設して、
残りは、側壁と階段工です。
が、まだまだ復旧工事等が残っているので、
もうしばらくご迷惑おかけしますがよろしくお願いします。

春一番+大雨での異常出水 2021/02/22

土曜日は、春一番の強風と夜の雨により
積雪が一気に消えましたね。
雪が無くなったのは良いのだけれでも
上流から異常な大量の水が流れてきて
想定していた仮排水路の限界量をはるかに超えて
止水壁をオーバーフローしてしまいました。
現場への大きな被害が、ほぼ無かったのが幸いでしたが
やはり、自然って本当に怖いですね・・・

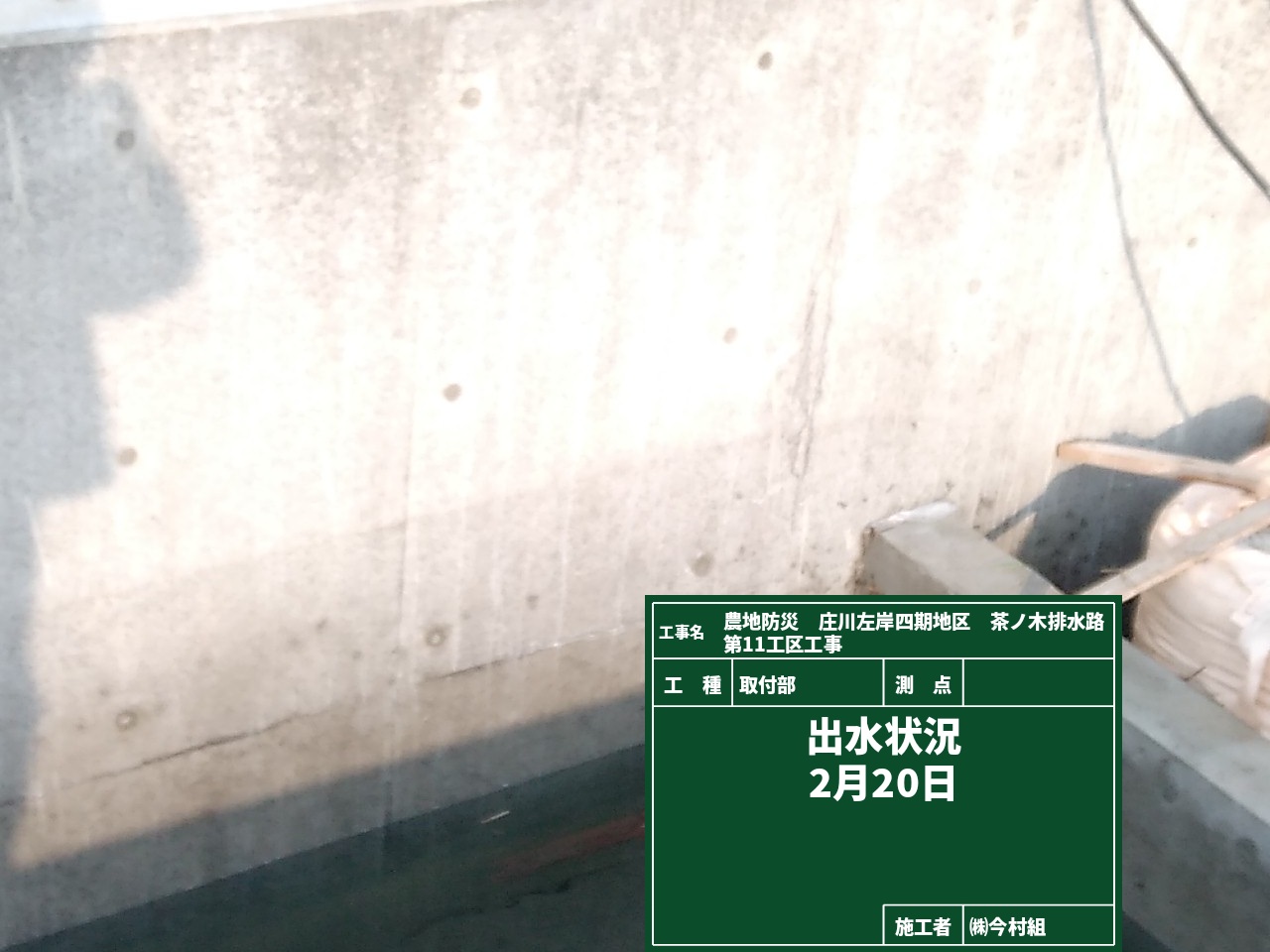

洪水跡から見ると止水壁の上約20cm程度まで
水位が上がっていたようです・・・
過去の流量から見ても全くの想定外の量でした・・

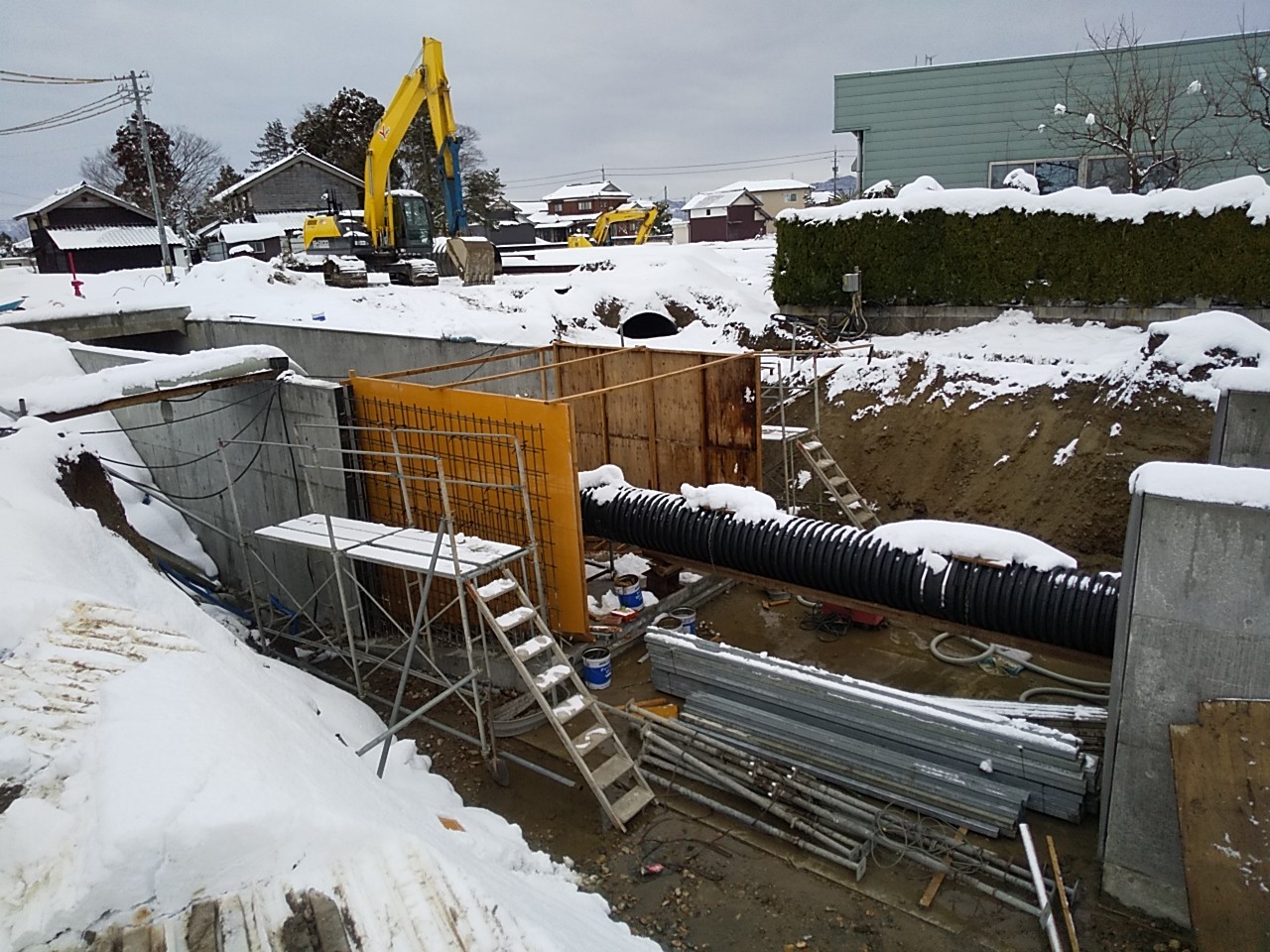

本体水路工事再開 2021/02/19

横断していた仮排水路管を撤去し、

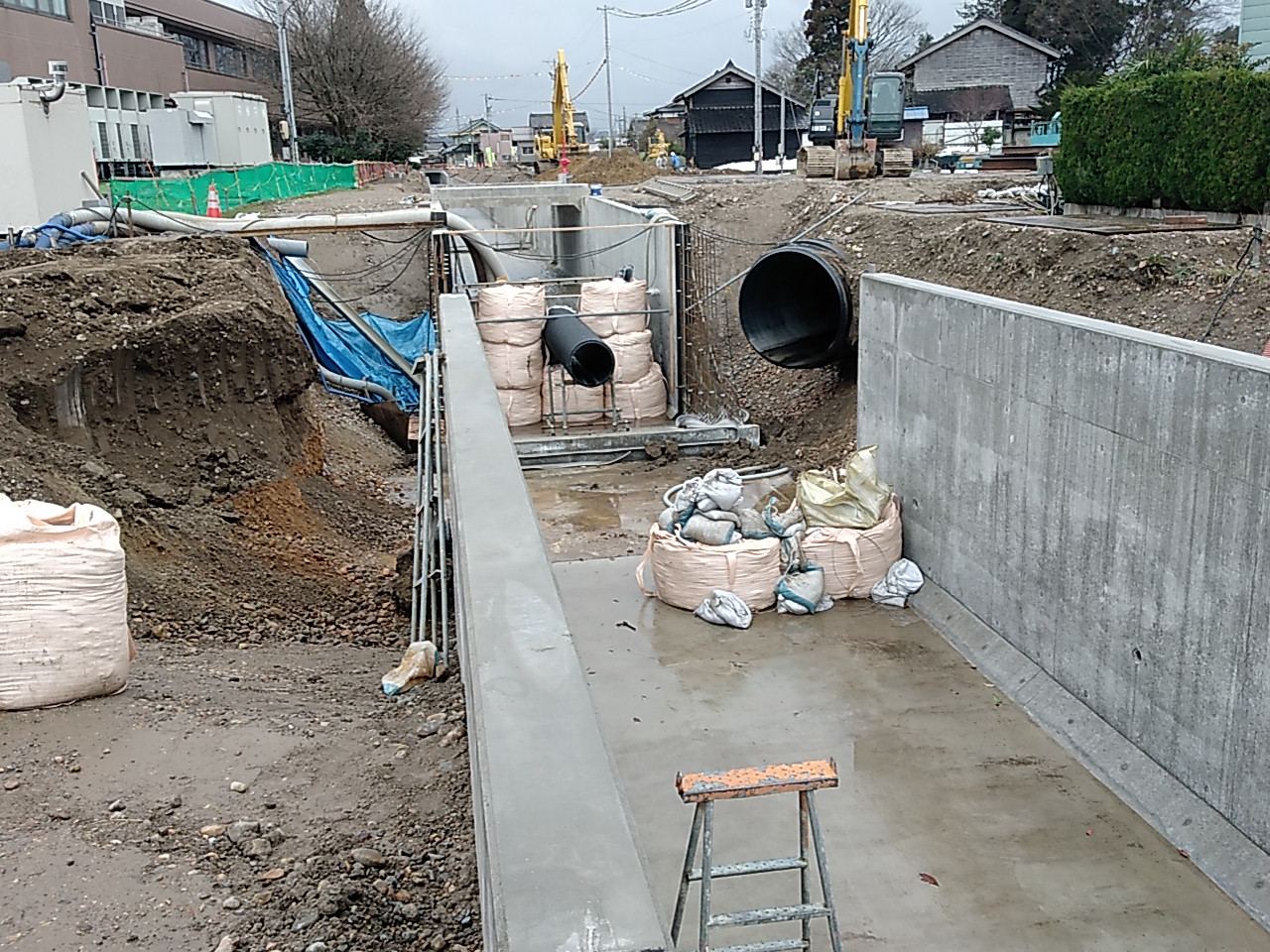

未施工部分の本体水路工事の再開です。
本日は、型枠を組立し明日コンクリート打設予定です。

今朝は冷え込んで水が少ないですが、
毎日この先の天候ばかり心配しています。

仮設排水路切替 2021/02/16

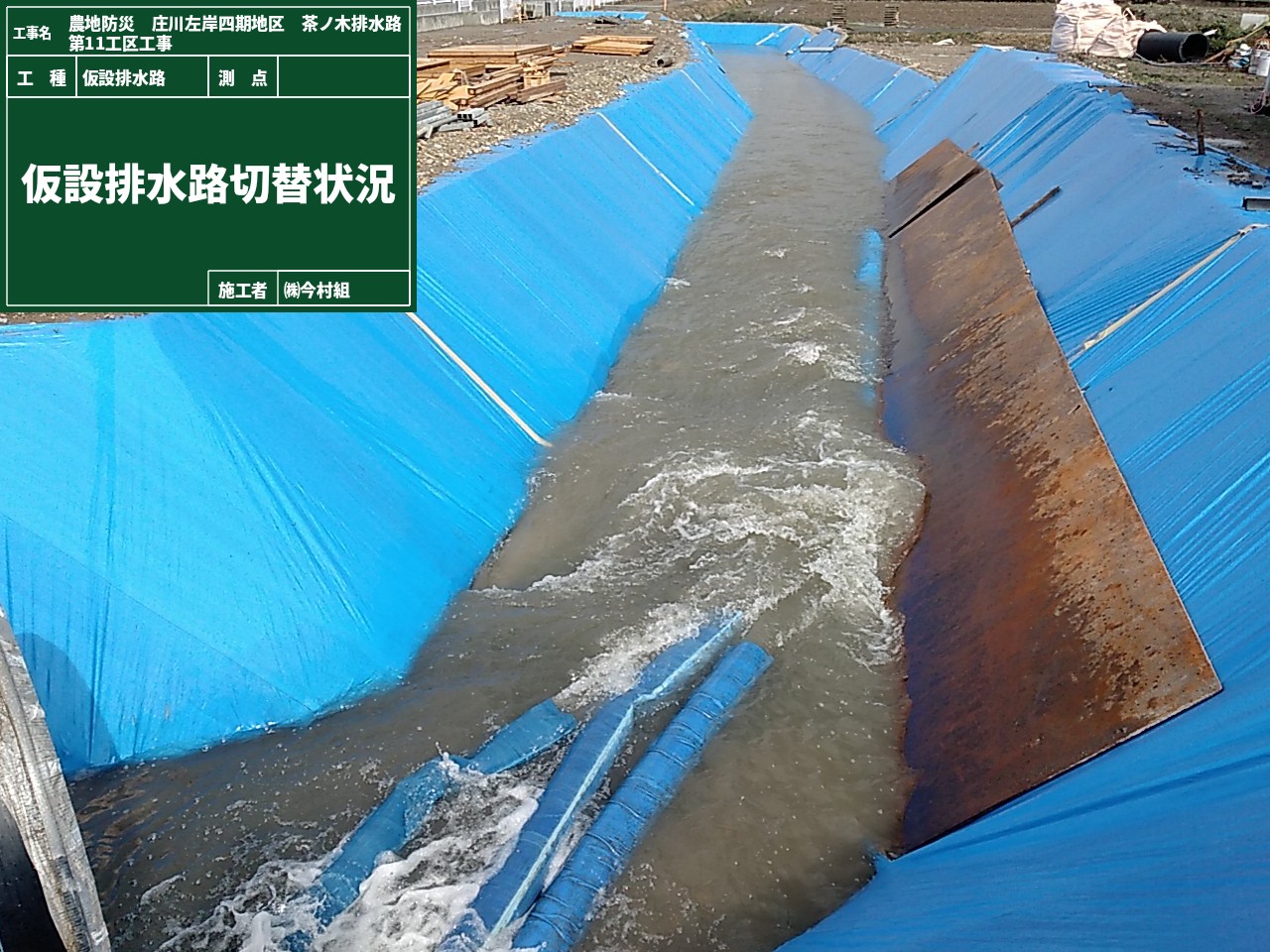

本日、仮設排水路から本川に切替しました。
昨日の雨もあり上流から大量の水が流れてきます。
ポンプで強制排水していますが、それ以上の水です。
やはり自社のφ600の管を入れておいて良かったです!

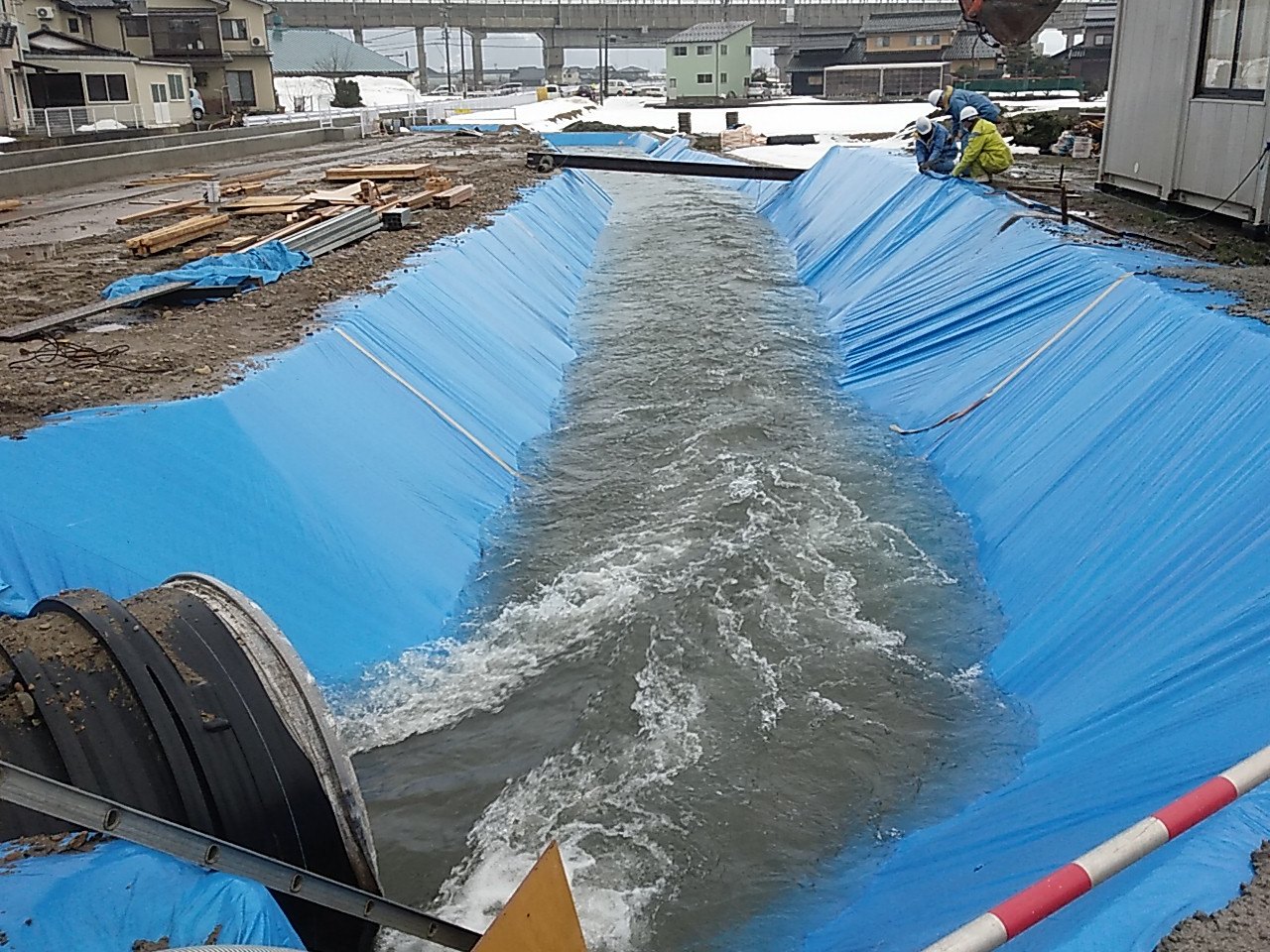

ポンプでの強制排水状況です。

上流からの状況です。

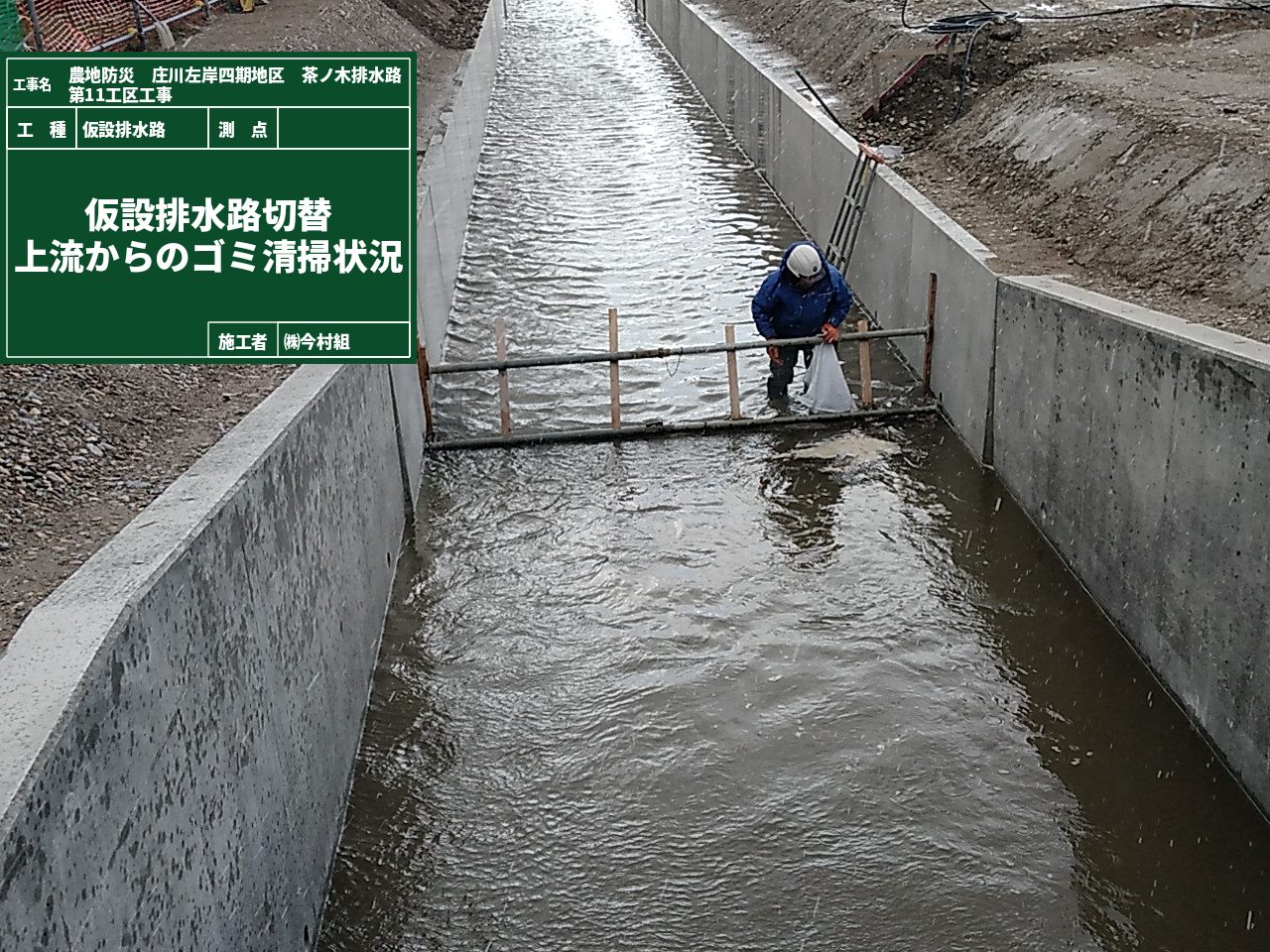

大量のゴミが流れてくるので、金網を設置しました。
しばらく、毎日のゴミ撤去作業も大変です・・・

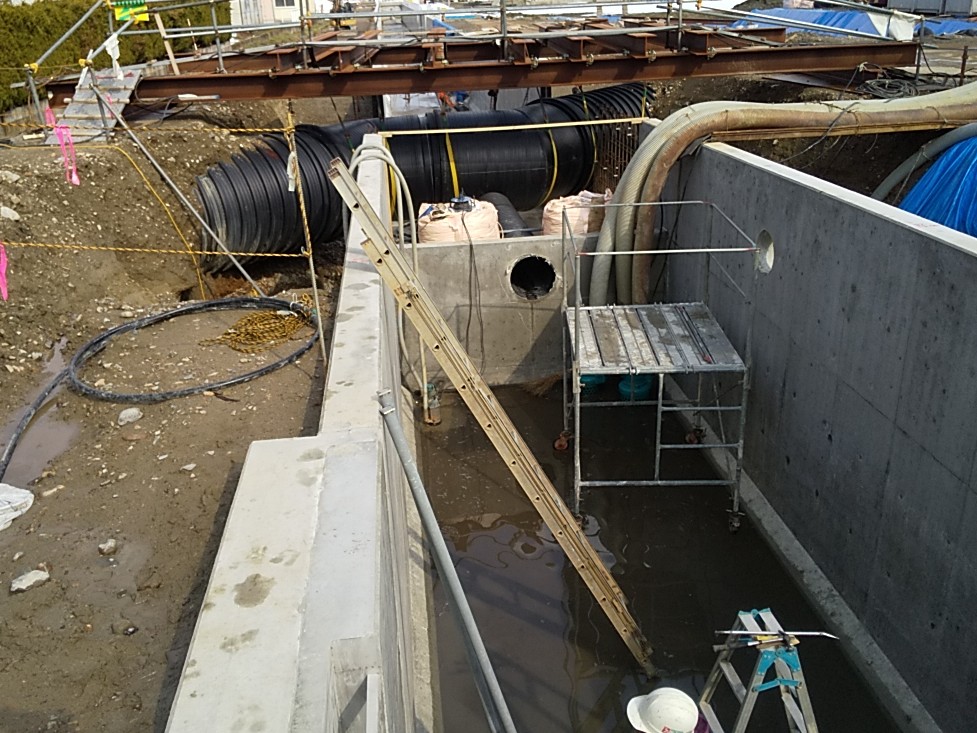

仮排水管も撤去しました。

ポンプ排水 2021/02/11

いよいよ来週から仮排水管を撤去する予定です。
ということは、上流から水路に全ての水が流れてきます。

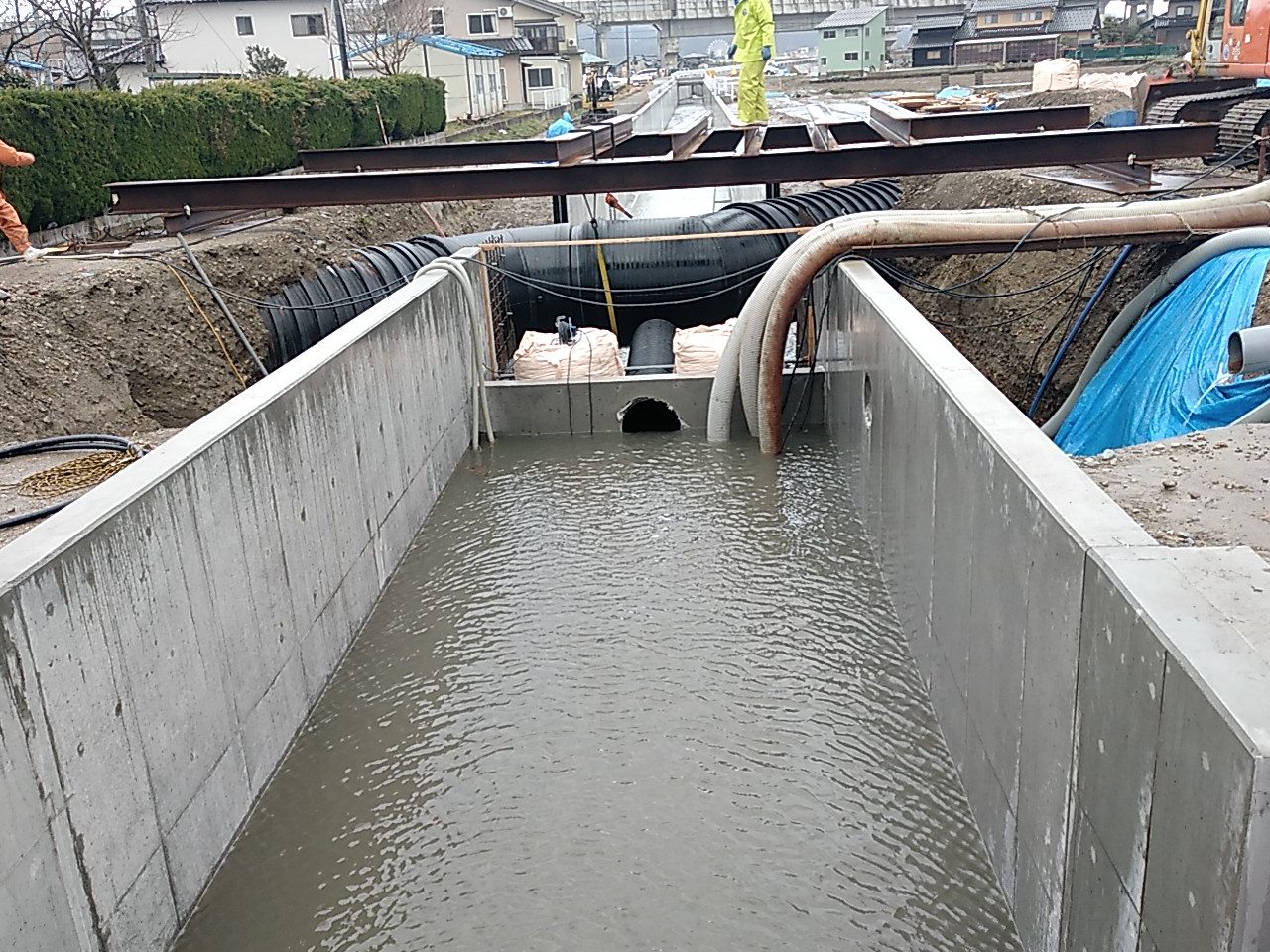

この工事は、仮排水路管が横断していた部分がまだ未完成なので
上流から水が流れてくると当然工事が出来ません。
となると上流側で水を堰き止めてポンプで強制排水しかない!

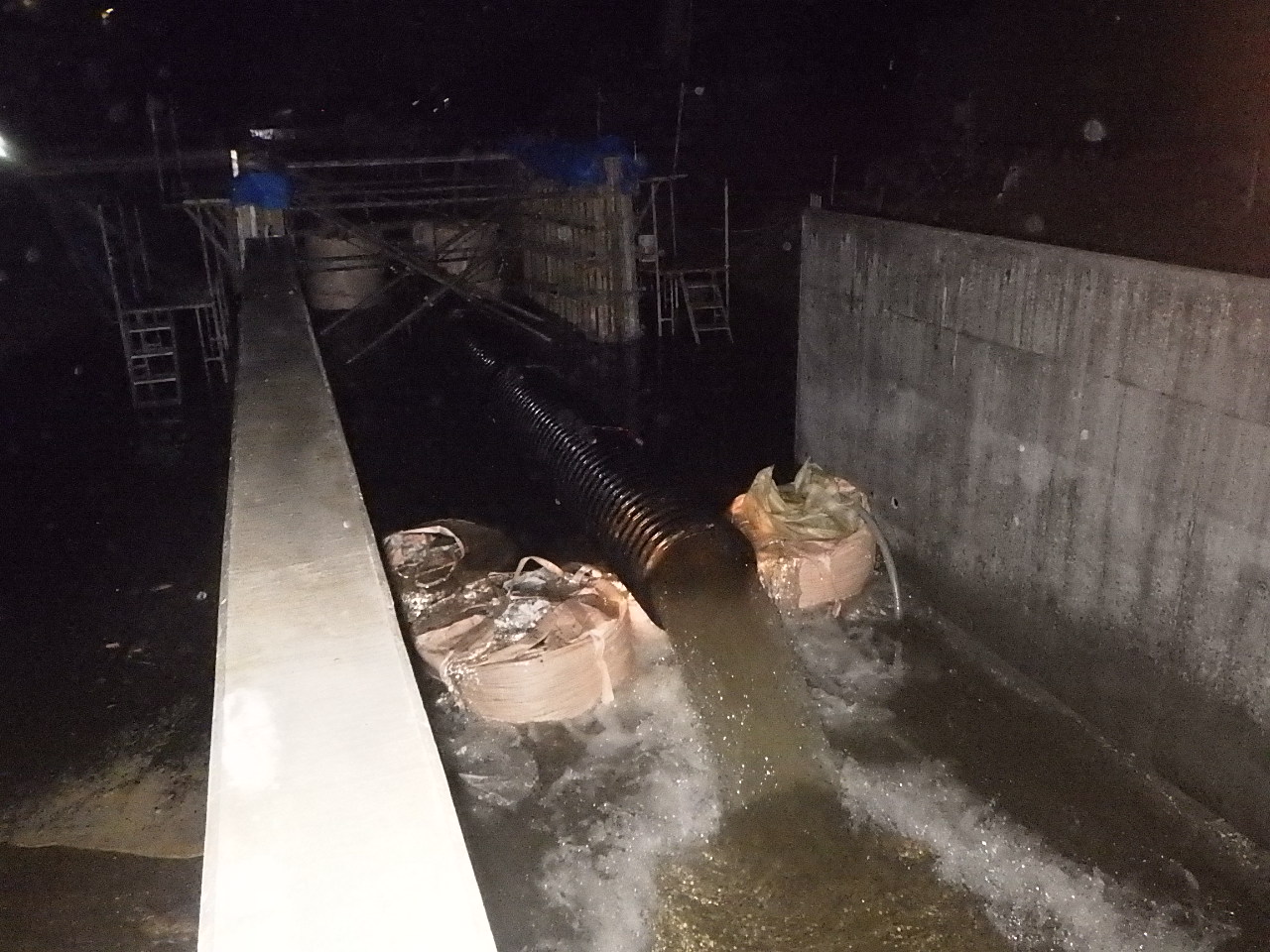

なので、水路内に止水壁&土のう&ポンプを設置しました。
今後は、融雪出水も想定されるので、会社にあった

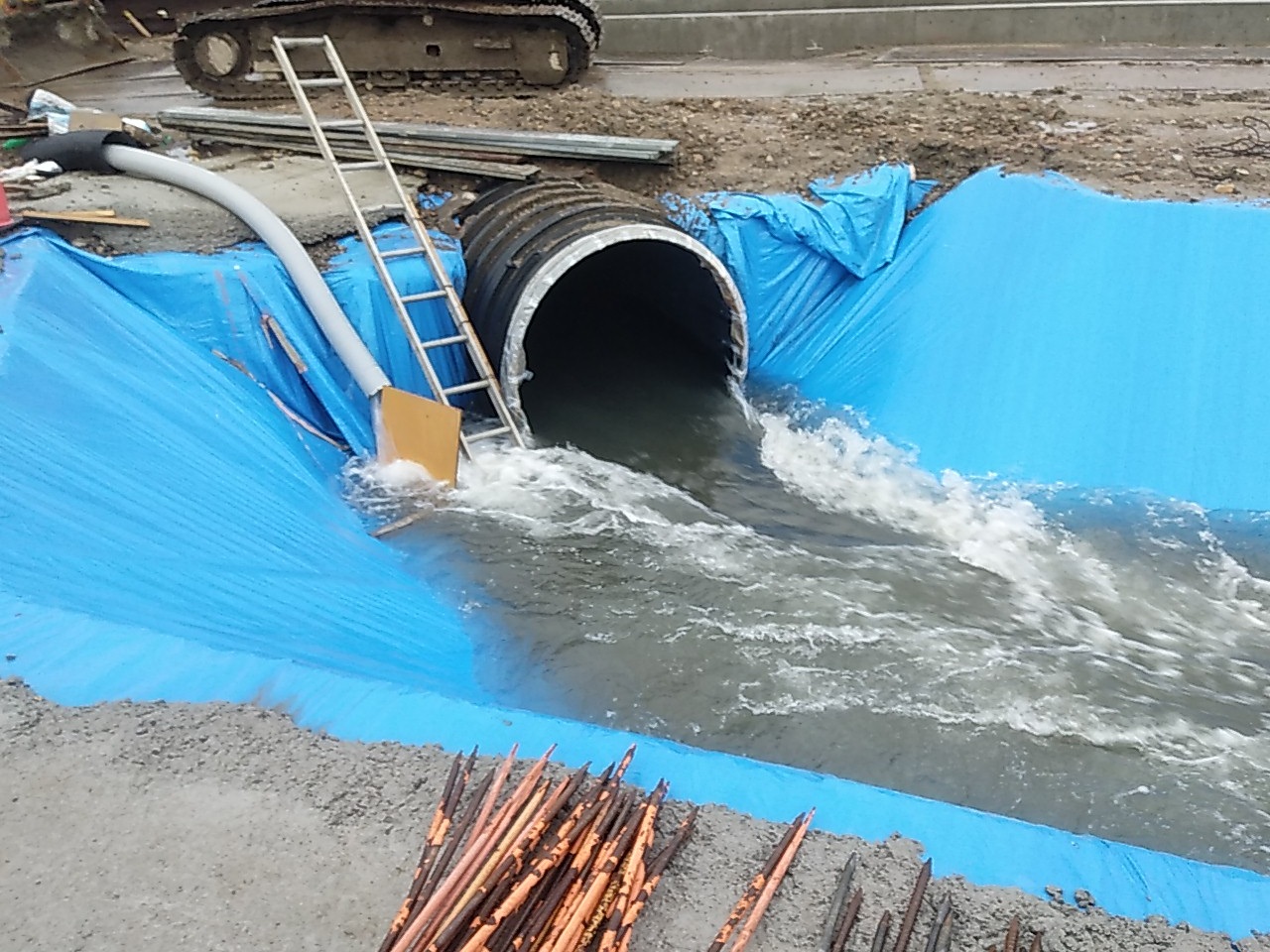

Φ600の排水管も設置しました。
この先、先日のような異常出水だけはありませんように!


ポンプを設置するということは、当然電気が必要です。

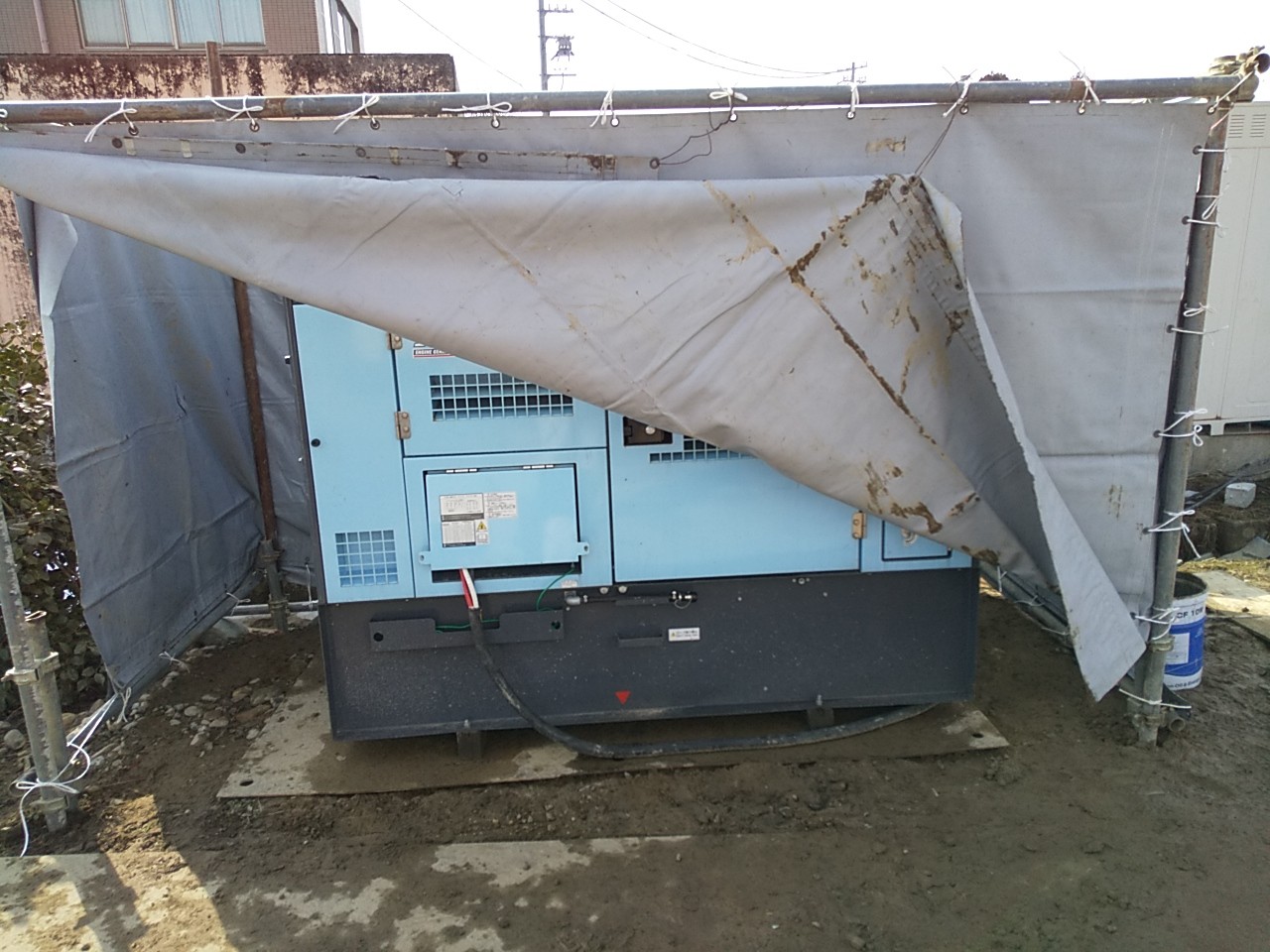

なので、発電機を準備しました。


発電機は、昔に比べると随分静かにはなりましたが、
24時間連続稼働するので当然、近所迷惑になります。

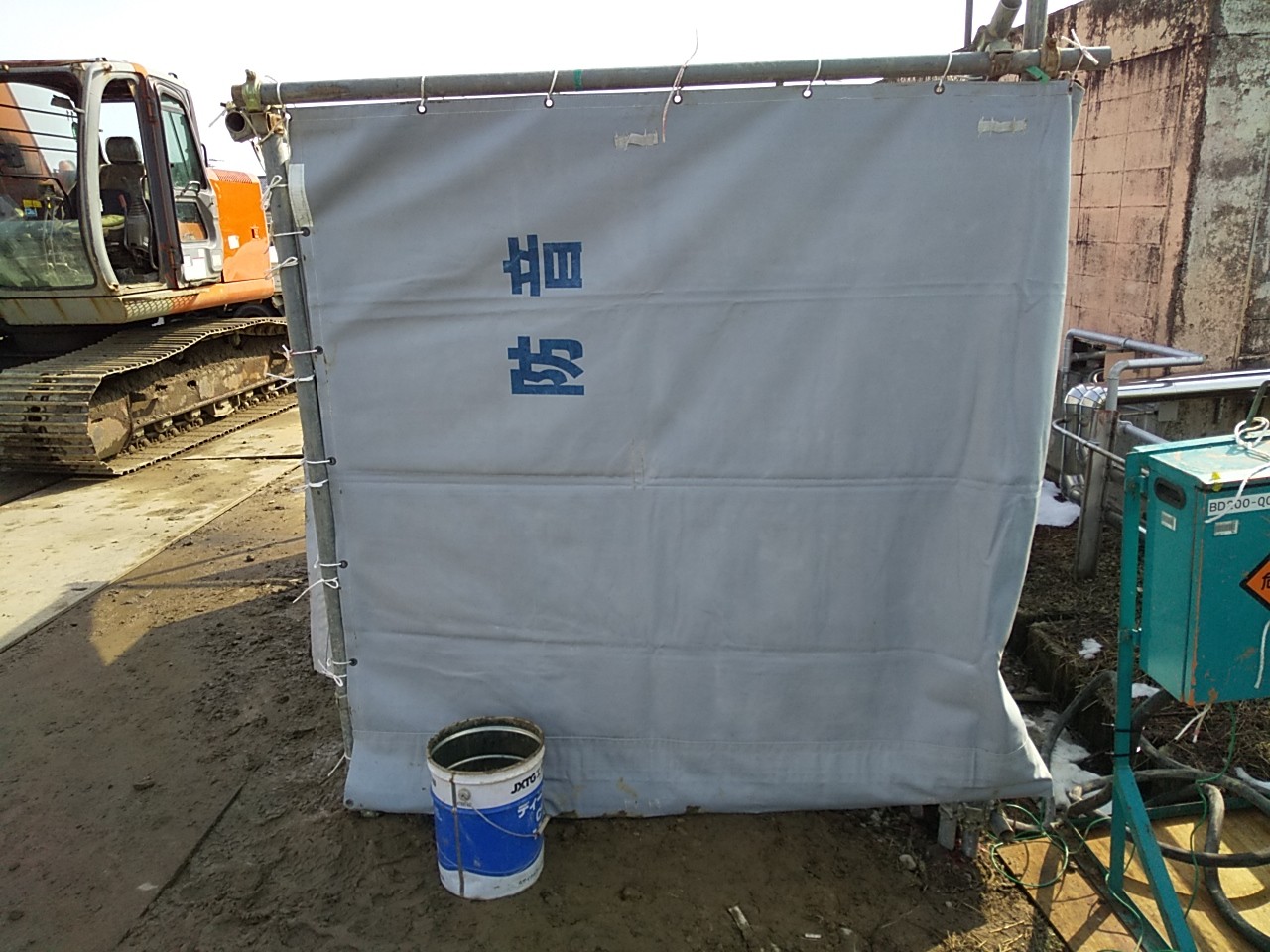

少しでもそれを緩和するため、防音シートで囲みました。
近所の皆様には、稼働中ご迷惑おかけしますが、
ご理解のほど、よろしくお願いいたします。

融雪出水 2021/02/02

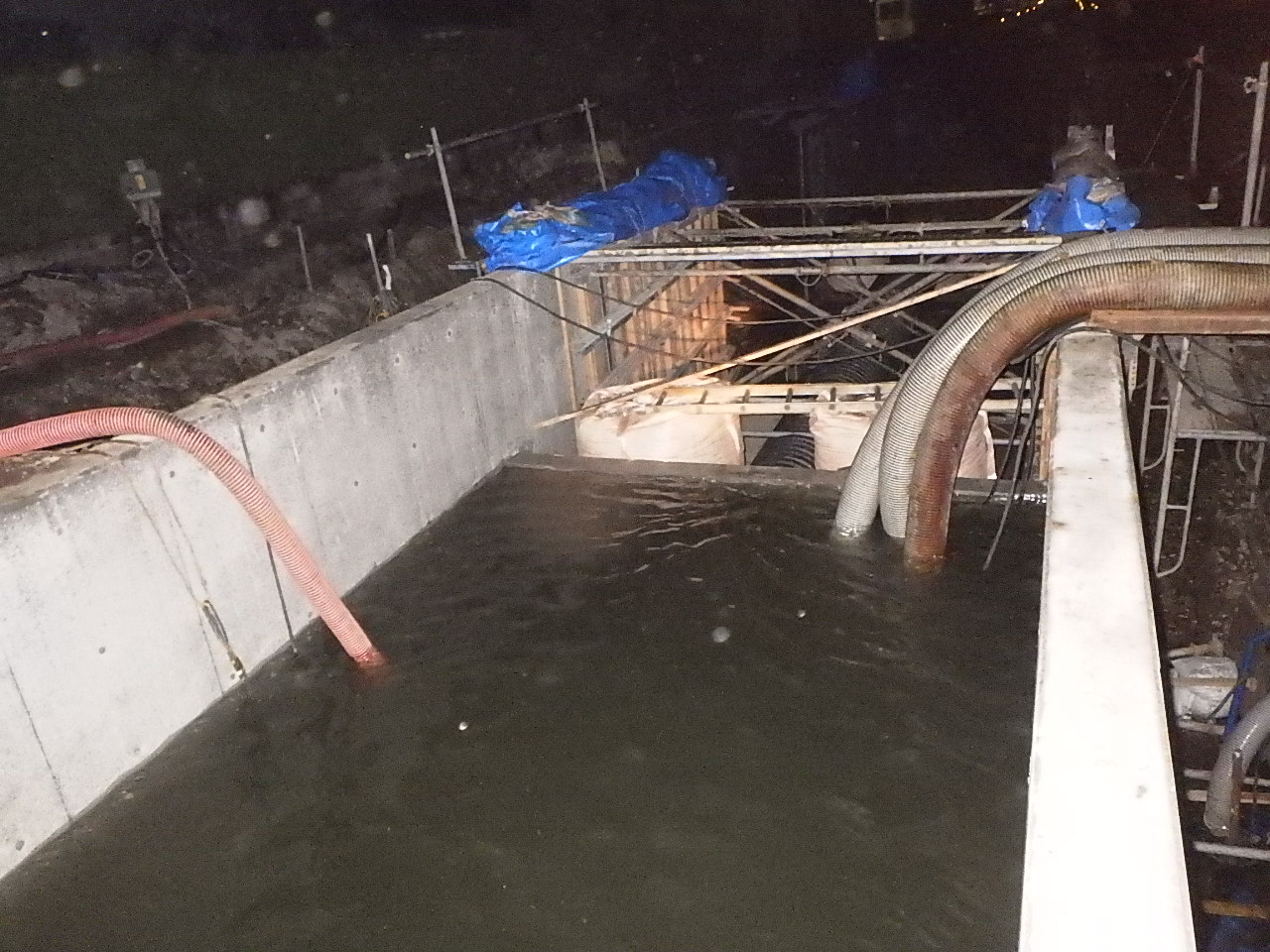

今朝、現場に到着したら仮排水管からの出水にビックリ!
昨晩の雨と雪解けで大量の出水です。
通常は、水位も15cm程度なのに今朝は約55cmもあります。


今後の残っている工事は、仮排水路管を撤去してからの
工事となるので、この先が大変心配です。
どんなやり方がいいのかとても悩んでいます・・・
