農地防災 茶ノ木排水路第11工区工事 施工:今村組

現場日誌

2020年10月の日誌

地下水排除 2020/10/30

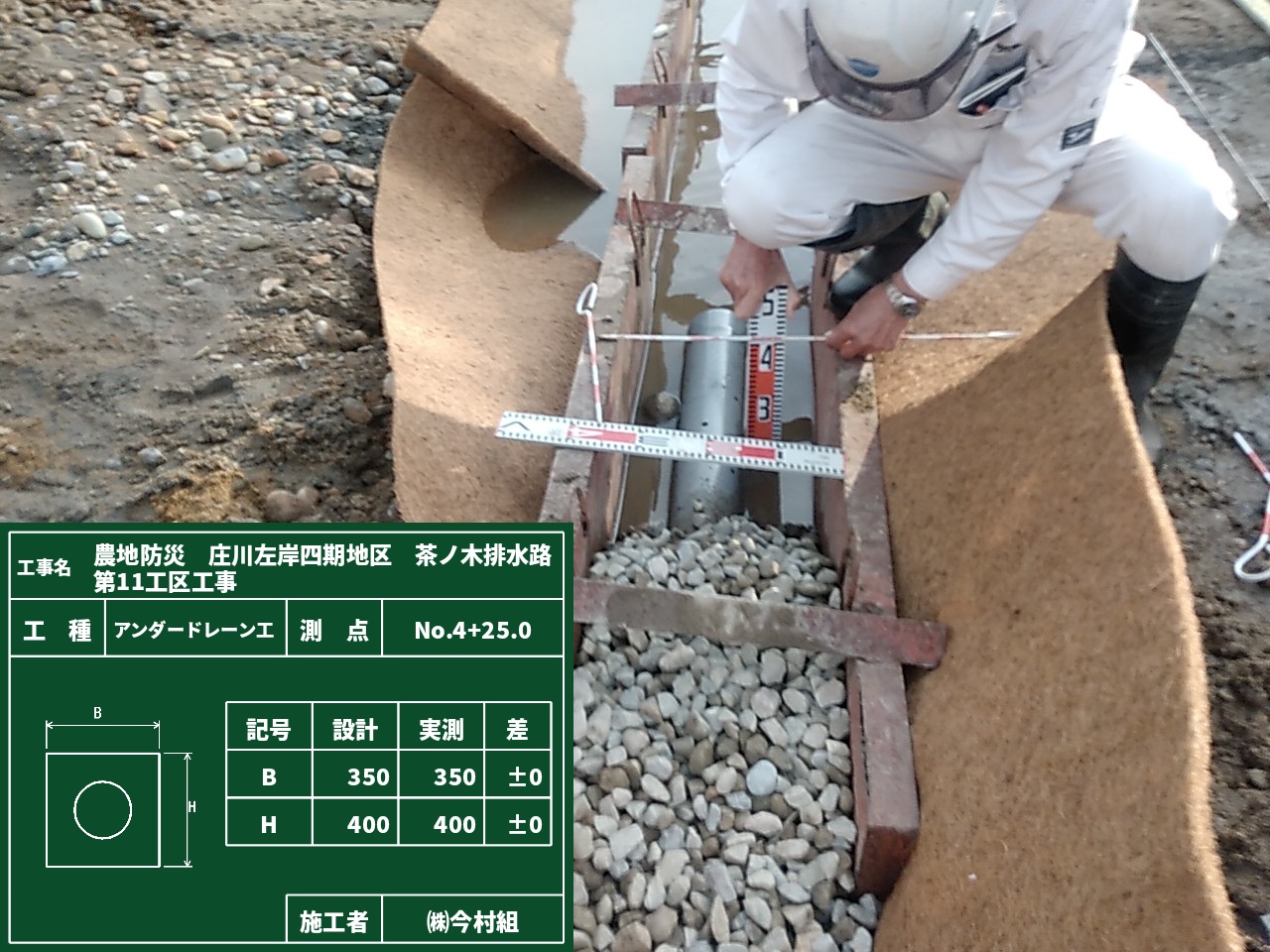

掘削が完了し、地下水位を下げるため
アンダードレーン工(暗渠排水)を施工しました。
有孔の塩ビ管とその周りに石を入れます。
茶色のマットのようなものは、吸出防止材というもので
周りの土砂が吸い出しされるのを防ぐためのものです。
これを設置しないと排水路の下に空洞が発生する恐れが!

予想以上の地下水が出てきたので、このままでは

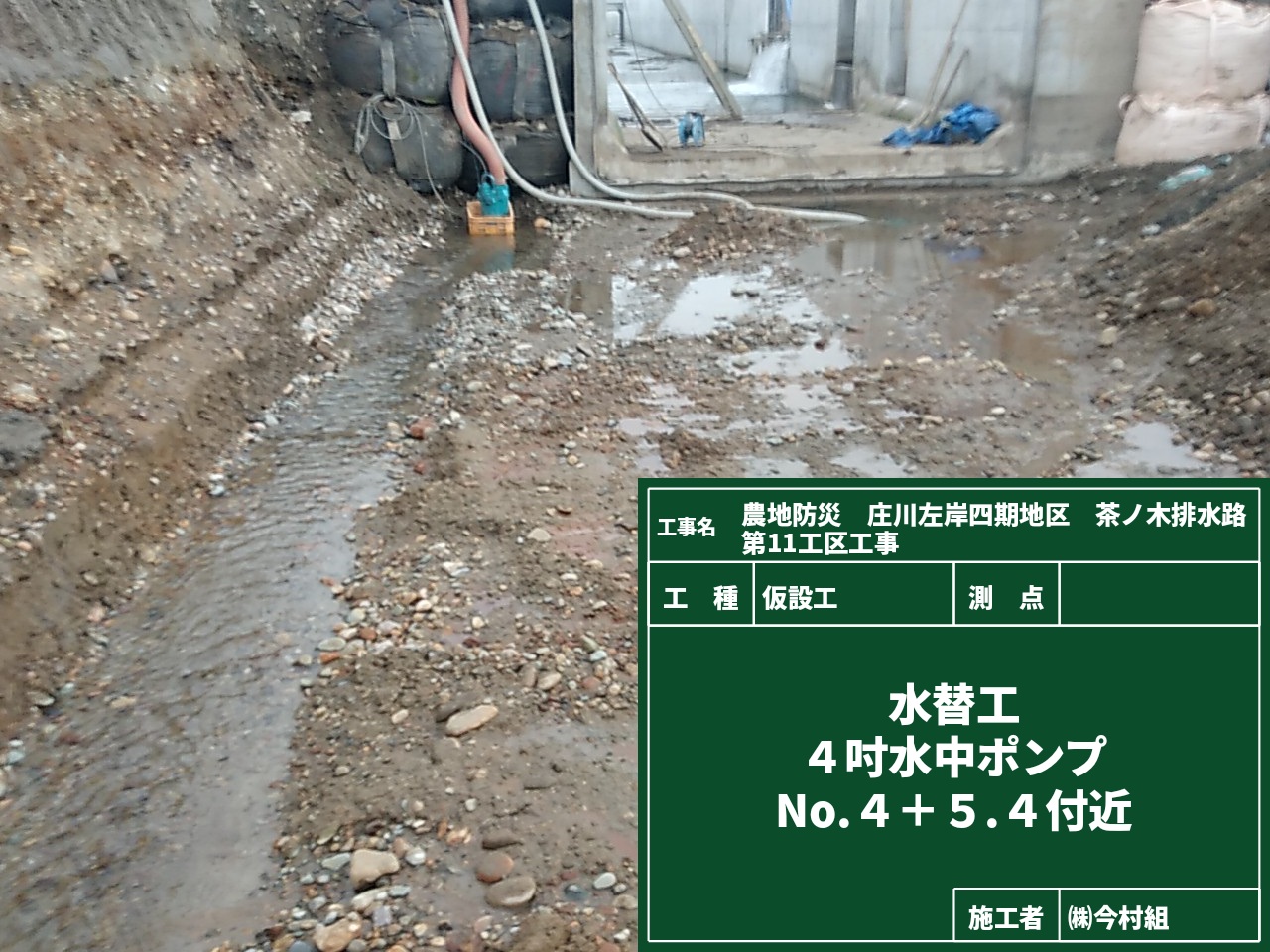

排水路工の施工ができないので、ポンプを設置し排水しています。

土砂掘削中 2020/10/26

本工事箇所に水が流れなくなり、既設の護岸ブロックも取り壊して、
本日は土砂を掘削中です。
土砂掘削が終われば、今週末頃から
本格的に排水路本体工事に着手予定です。

仮排水路完了! 2020/10/22

上流の他の工区の仮排水路も完成して、

先日より、仮排水路に水が流れています。
この先、天候に恵まれますように!!

排水路に水も殆ど流れて来なくなり、本日より
本体排水路工事を開始しました。
来年の3月中旬に完成予定であり、住民の皆様には
それまでの間、何かとご迷惑おかけしますが、よろしくお願いします。

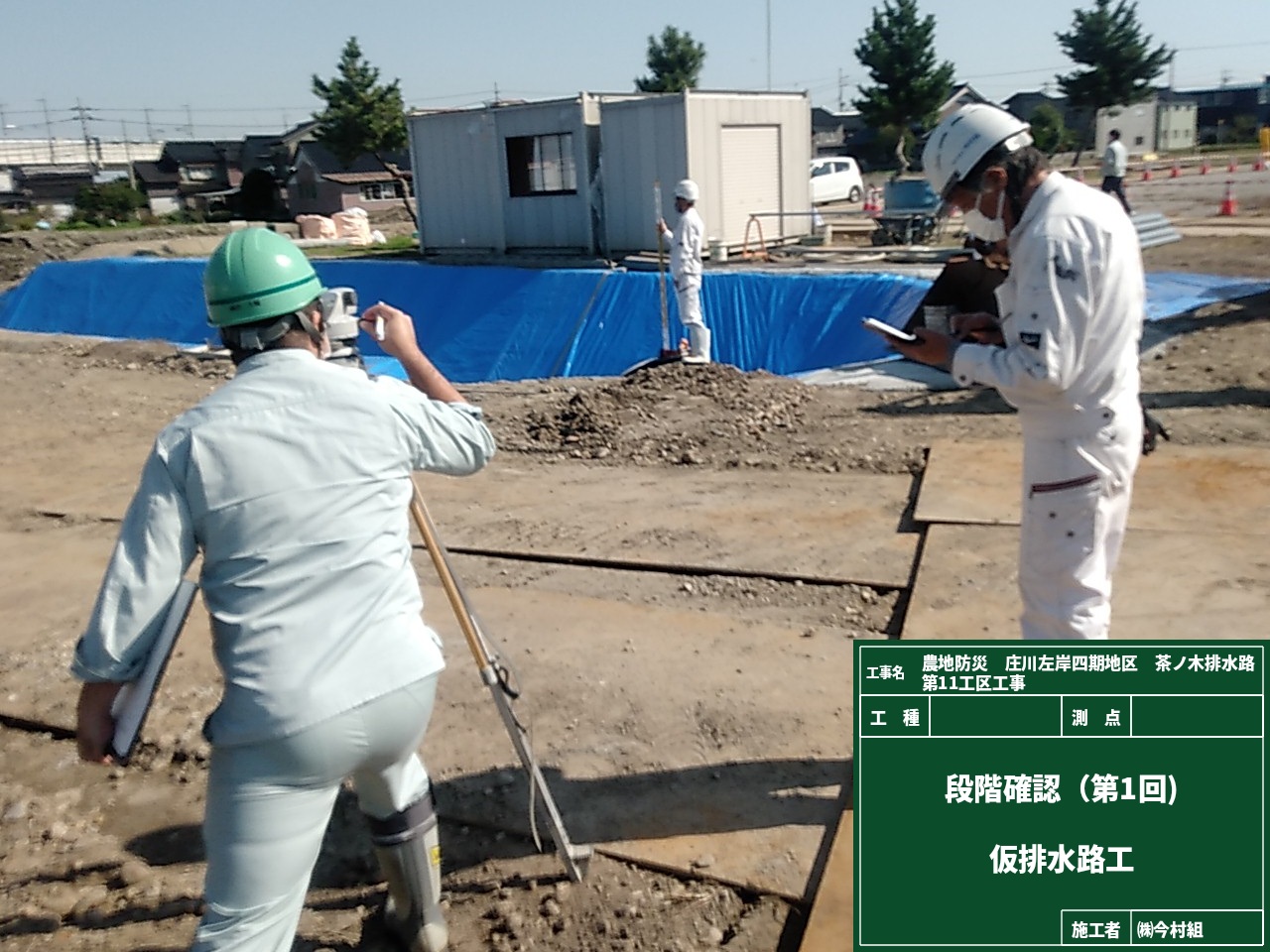

第1回段階確認 2020/10/20

本日、第1回の段階確認がありました。
段階確認とは、発注者側の監督員が工事施工途中の段階において、
立会い等により、設計図書どおりに現場が問題なく完成しているかを
確認されることをいいます。
今回は、仮排水路工の出来形確認です。

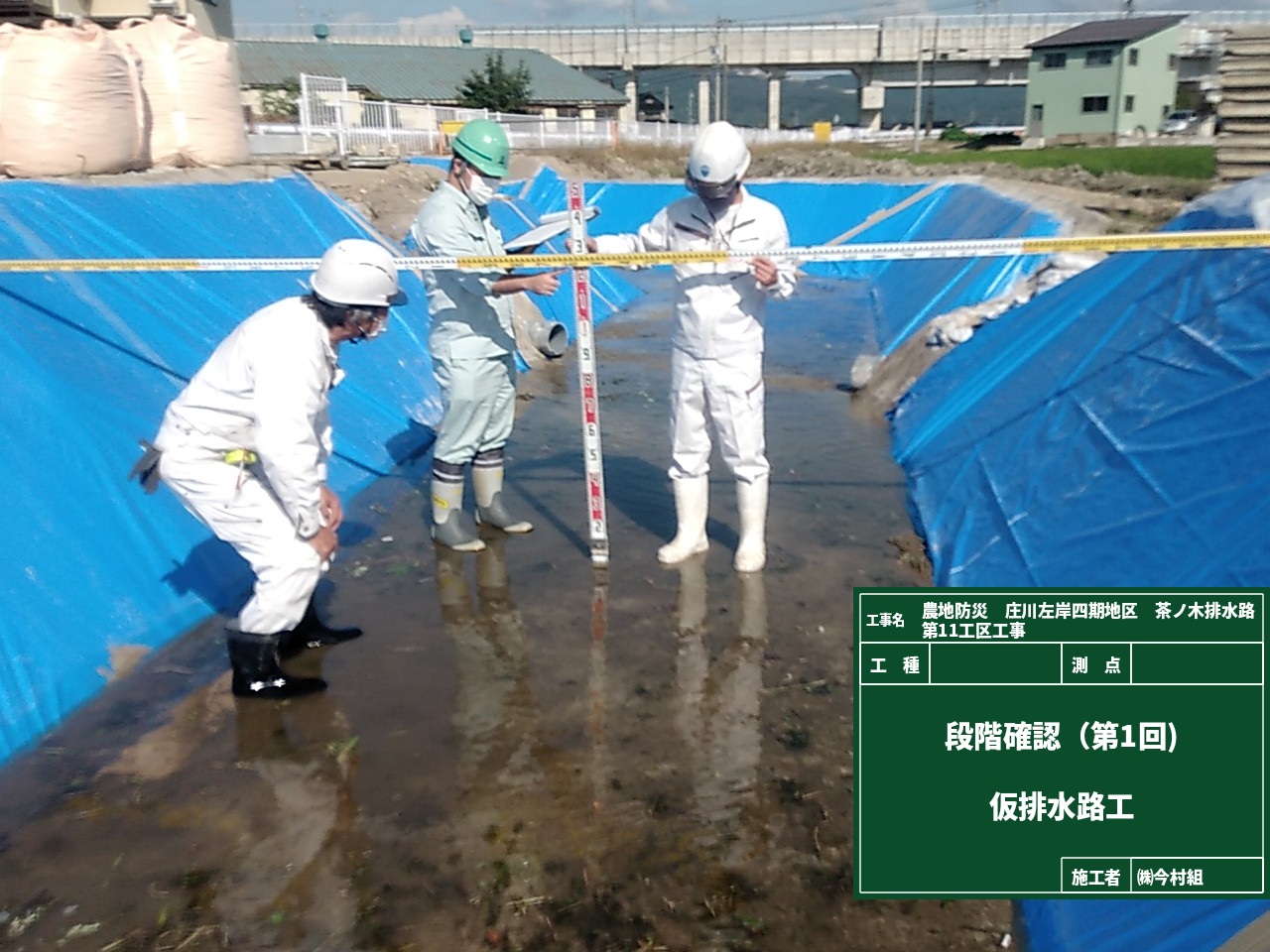

基準高をレベルで確認します。

各出来形寸法を確認します。

段階確認の結果、特に問題ありませんでした!

上流側の工区と仮排水路の接続も完了しています。

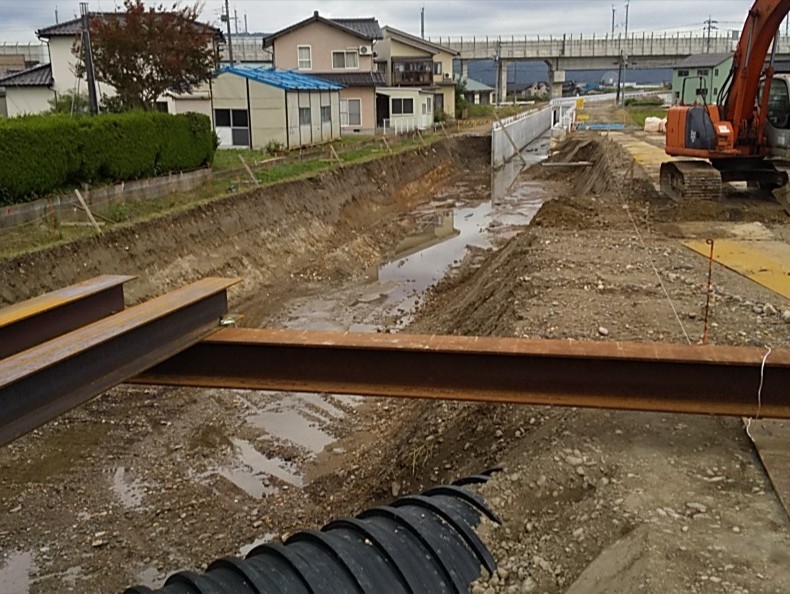

排水路横断部分の補強方法もいろいろ悩みましたが、

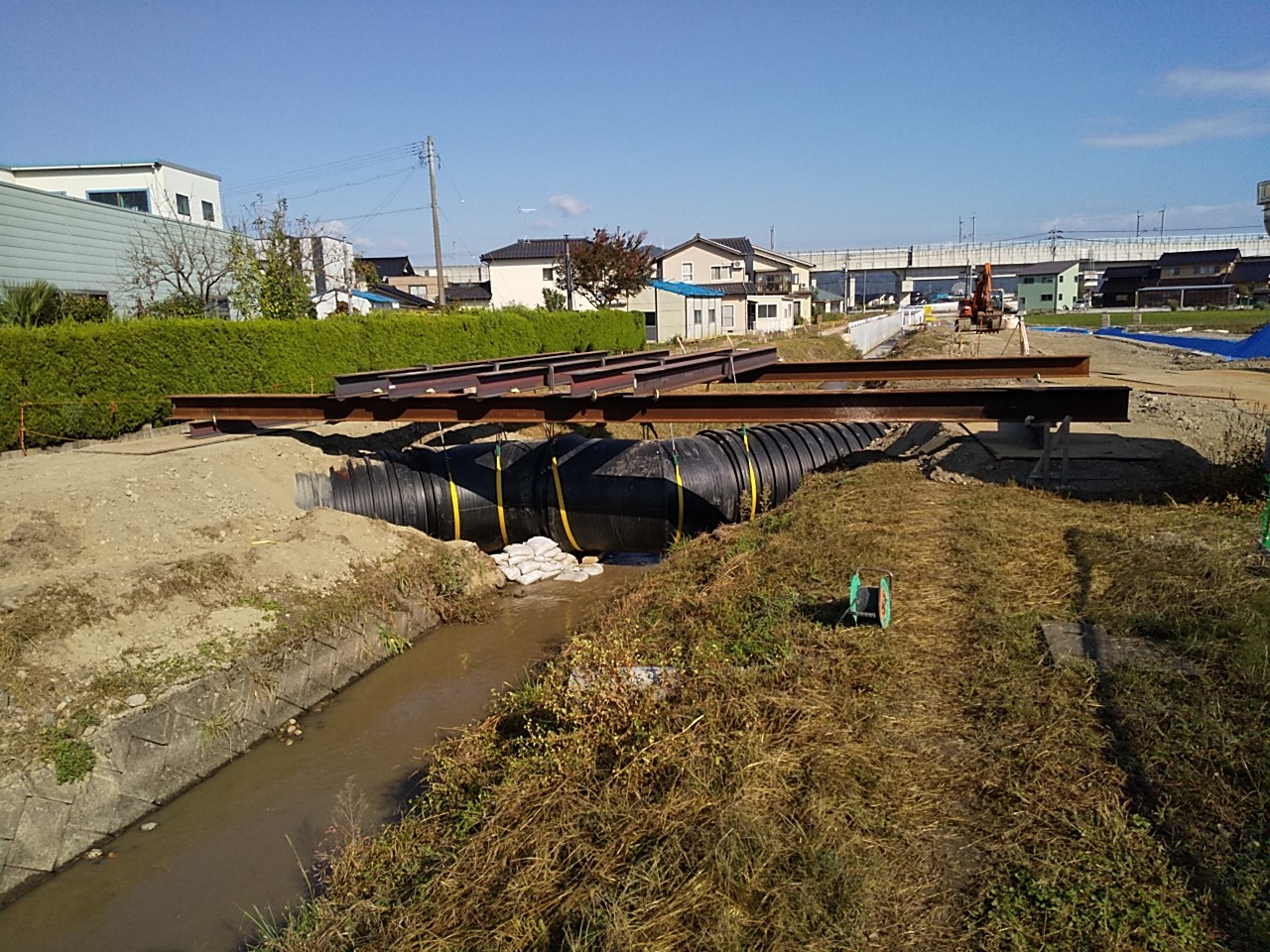

H型鋼で吊り下げる方法で検討し、構造計算もOKとなり、
これで管内に水が流れても大丈夫!!

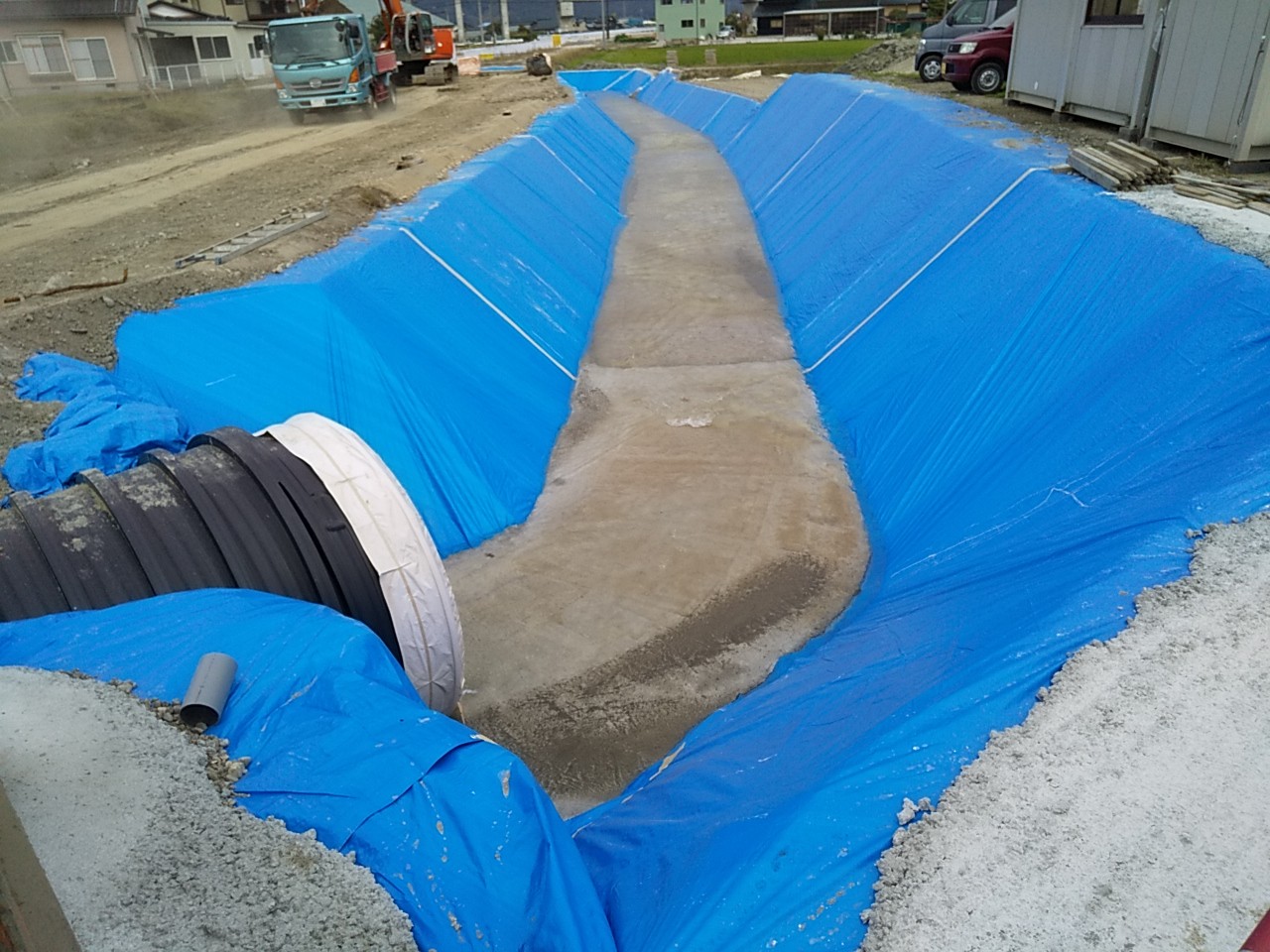

仮排水路完成まであと少し 2020/10/16

当工区の仮排水路設置が、概ね完了しました。

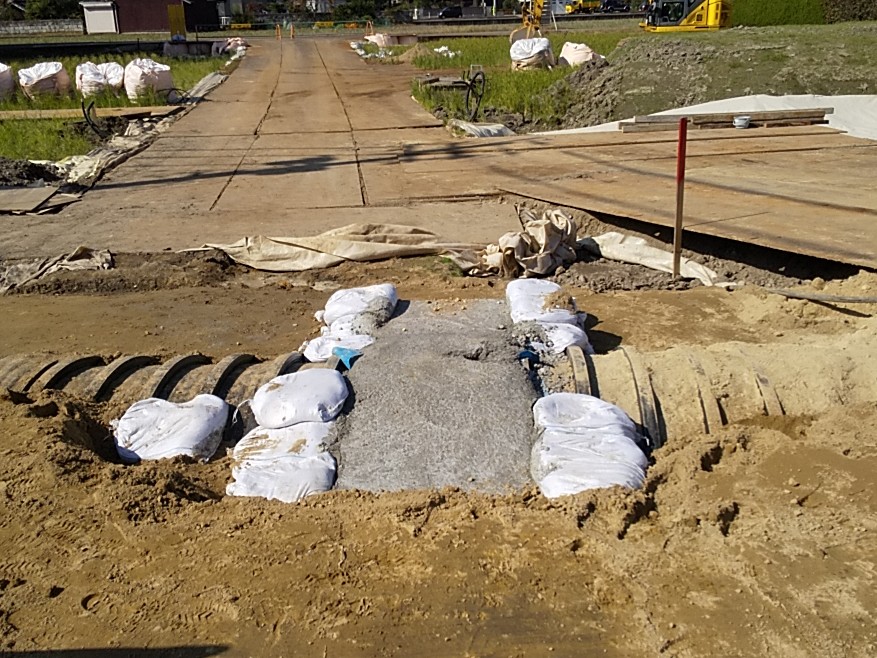

が、まだ排水路横断部分の補強工事が残っています。
補強工事完成及び仮排水路に切り回し完了まで
大雨が降らないことを願う!!!

上流側工区との接続もあとわずかです。

当HPのQRコードを作成し、工事看板等に貼付けました。
大勢の人にアクセスしてもらい、少しでも建設工事に
興味を持って貰える人が増えるとうれしいです。

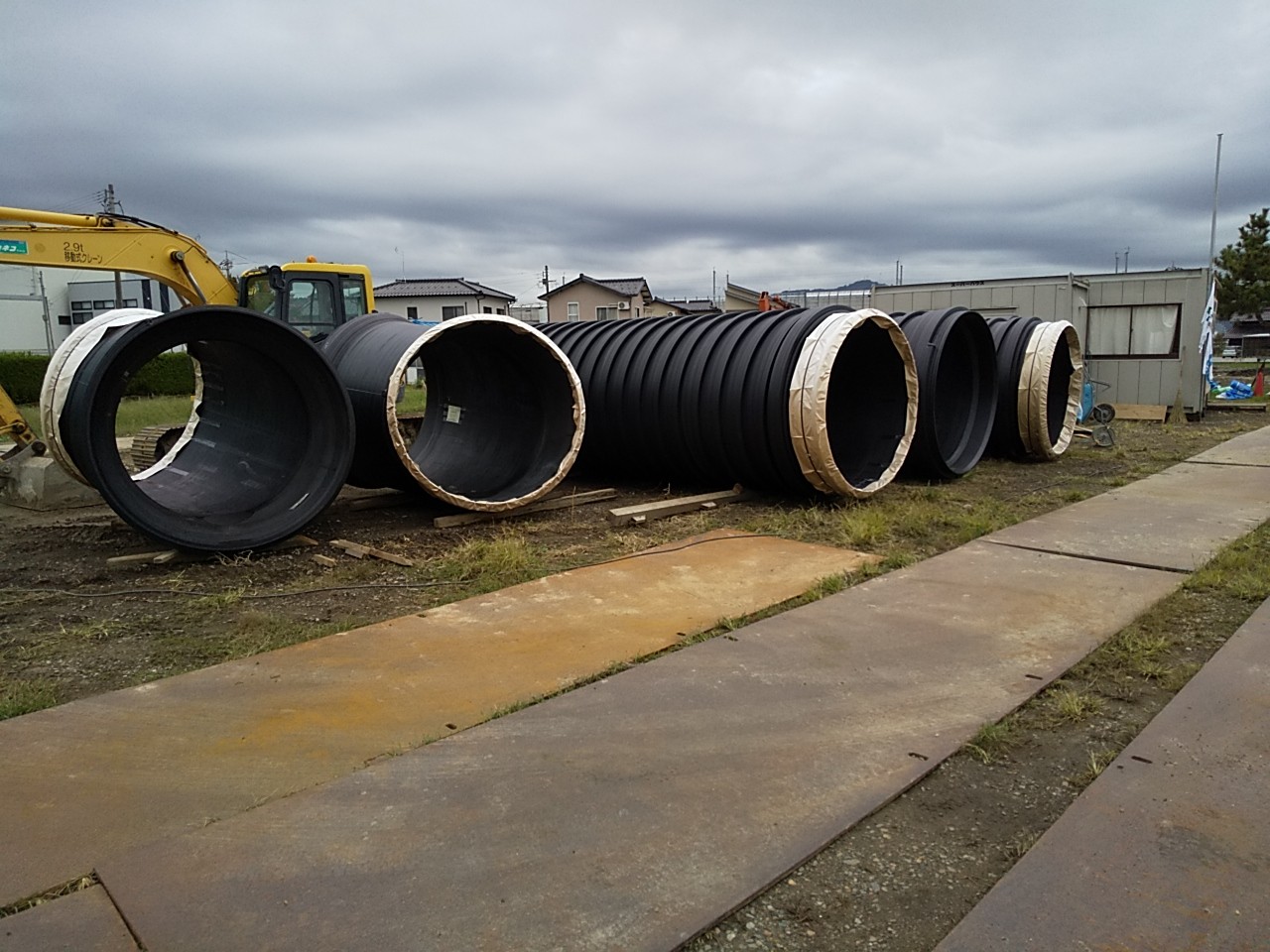

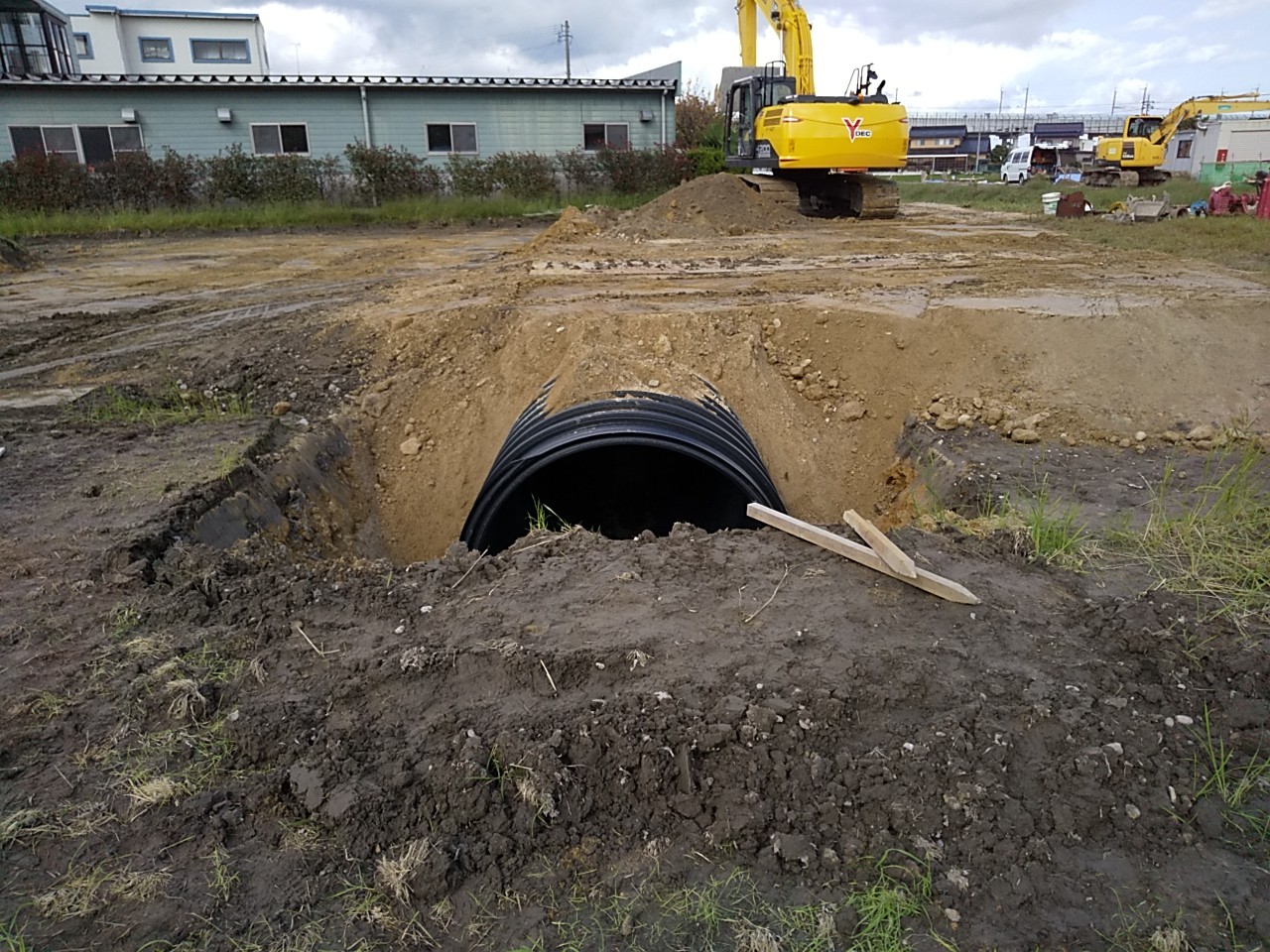

仮排水路管全て納入完了 2020/10/09

仮排水路管は、受注生産でもあるため、納入まで
ずいぶん時間を要しましたが、やっと全数納入されました。

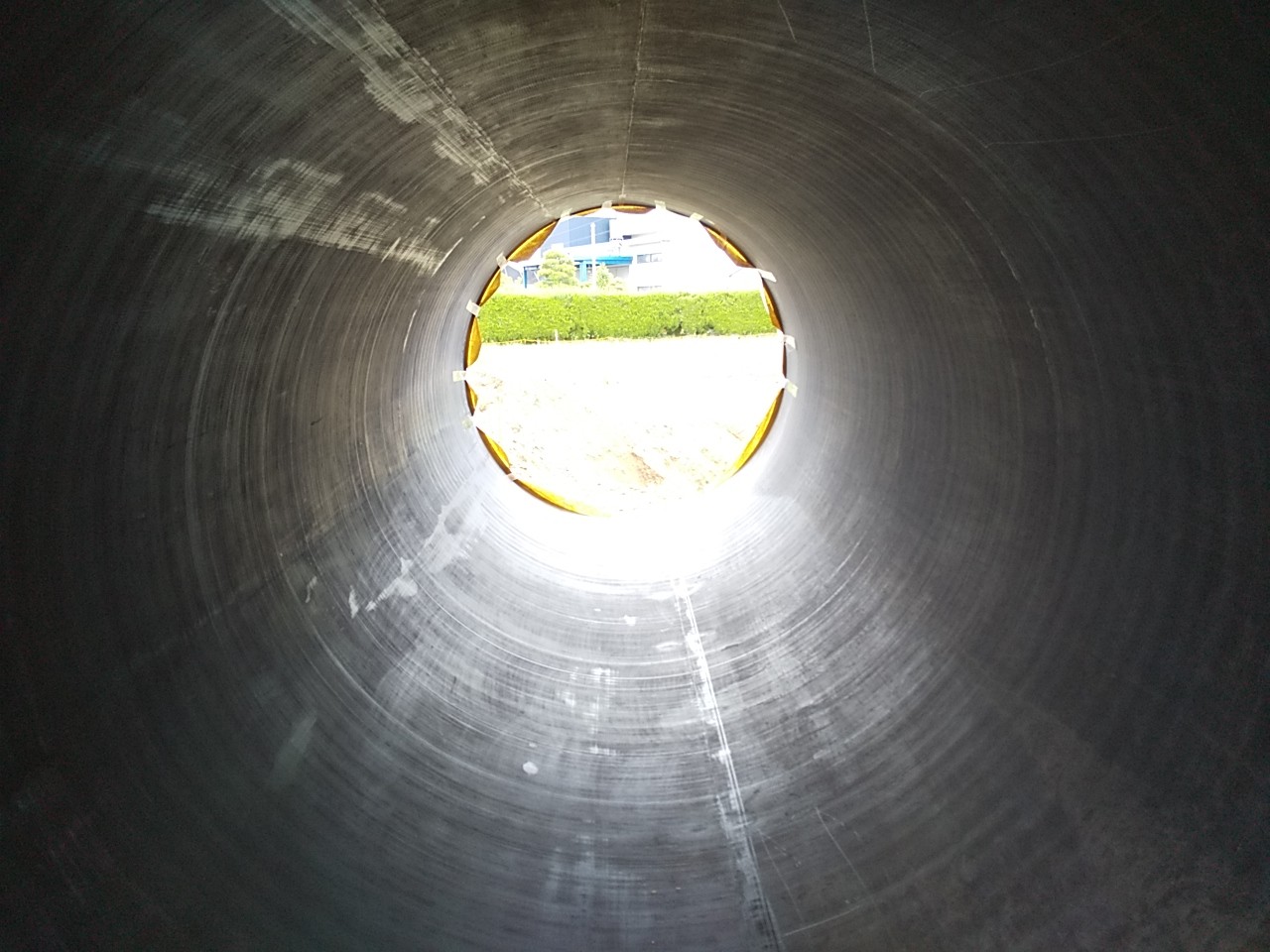

管の中に入ってみました。

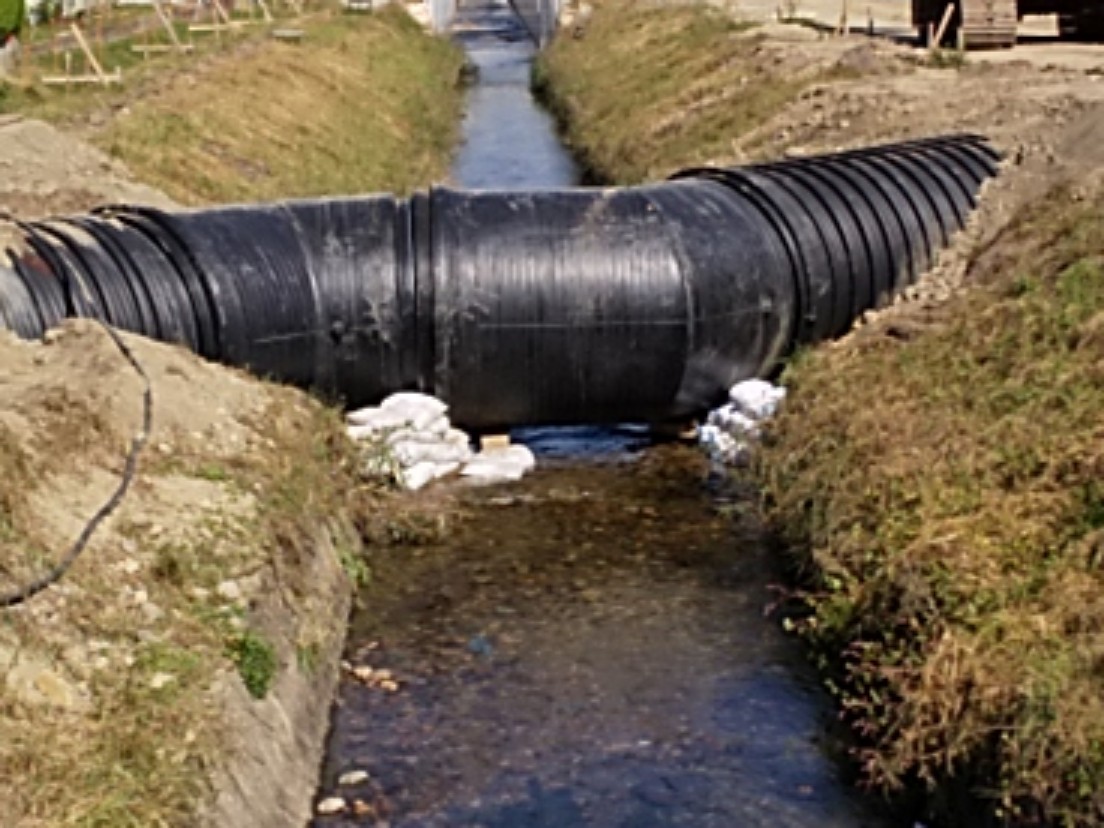

直径1m65cmもあるので、大人でも簡単に中を歩けます。

左岸側の一部は、既に埋設済です。

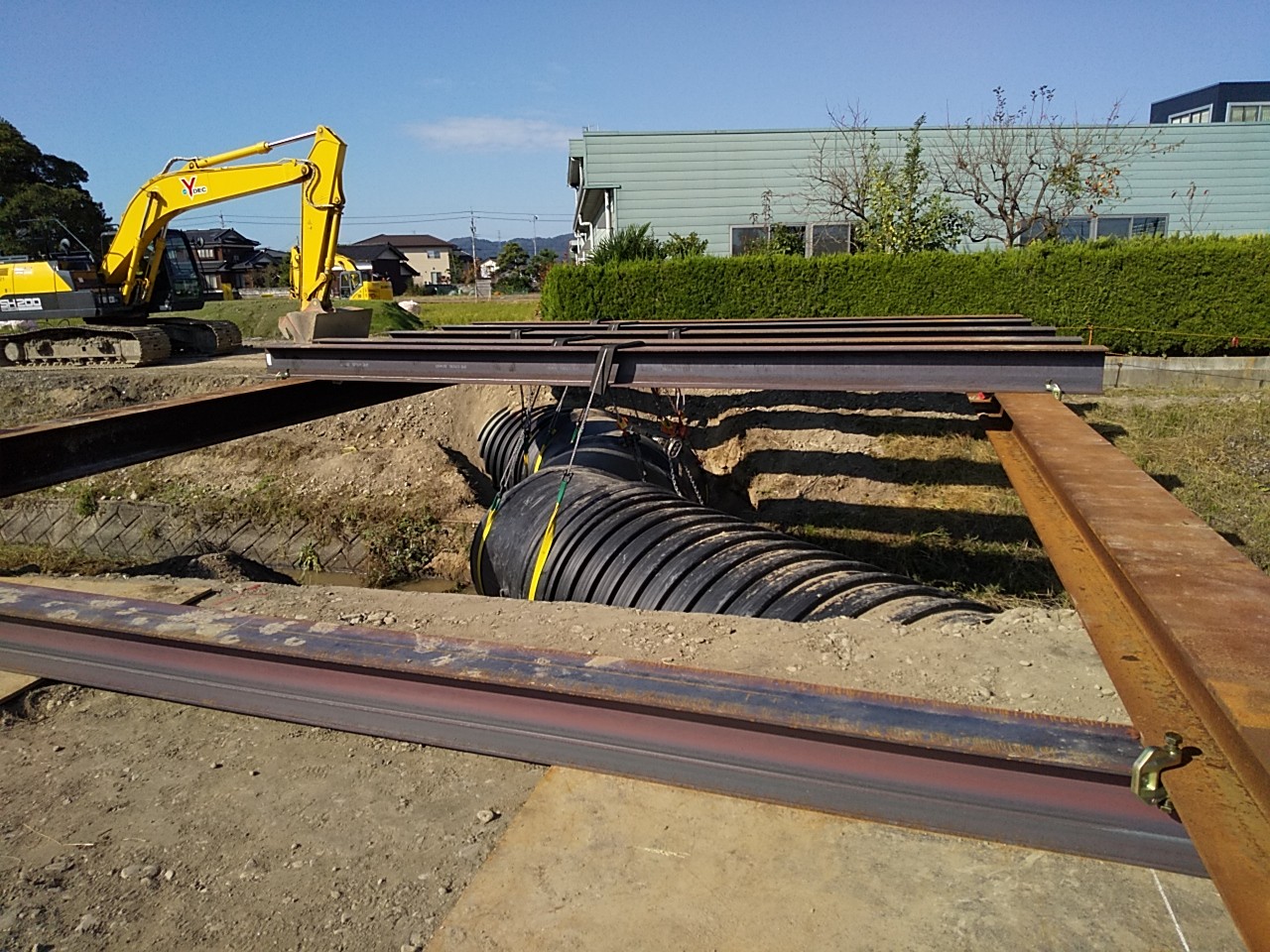

今後、茶ノ木排水路をこの管で横断しなければならないのですが、
どういう構造で横断していけばいいのか・・・・・
現在、いろいろな工法を比較検討中です。
