石狩川改修工事の内 音江別左岸築堤盛土外工事

Diary

2022年06月の日誌

現場に関する日記です。

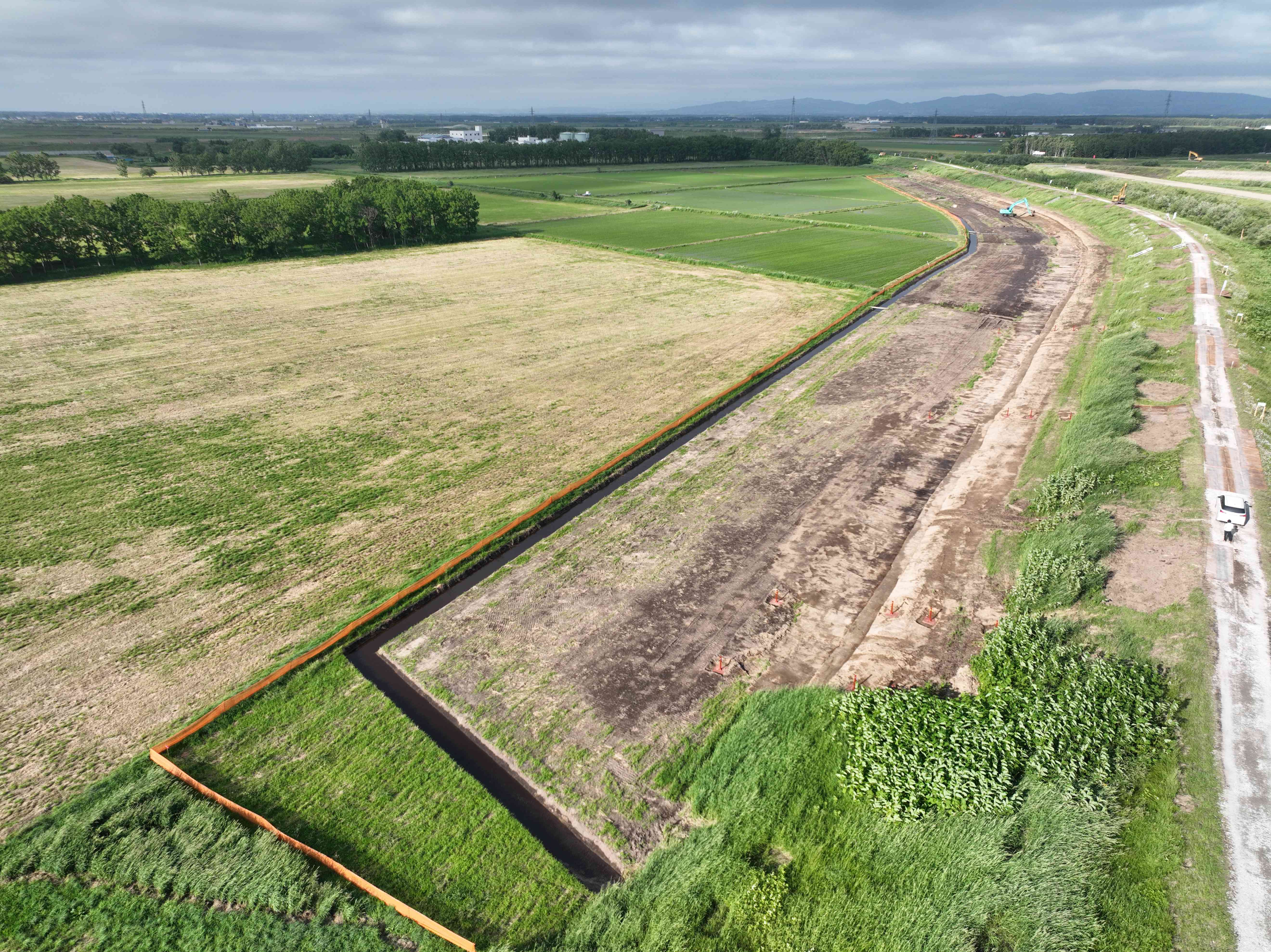

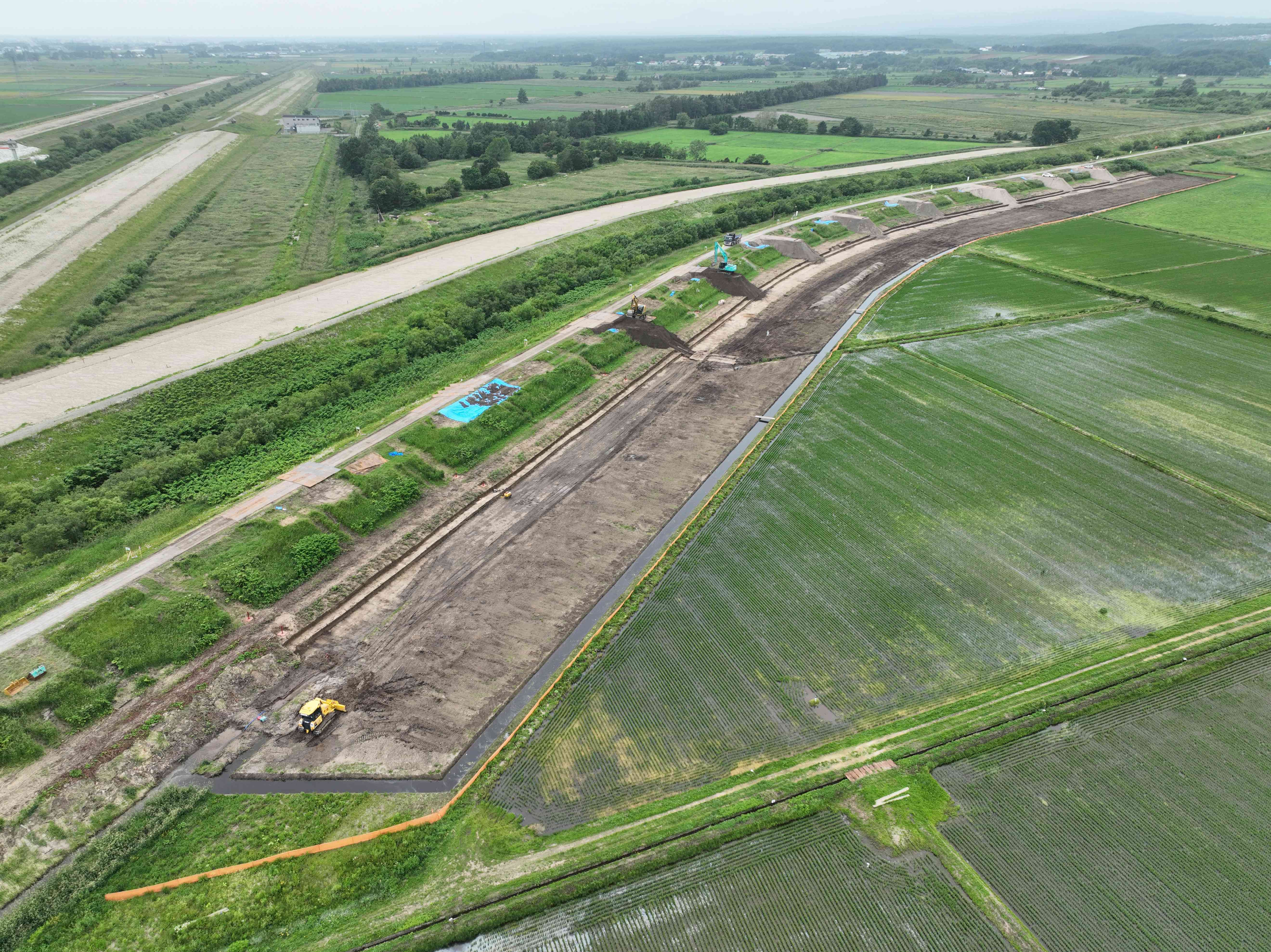

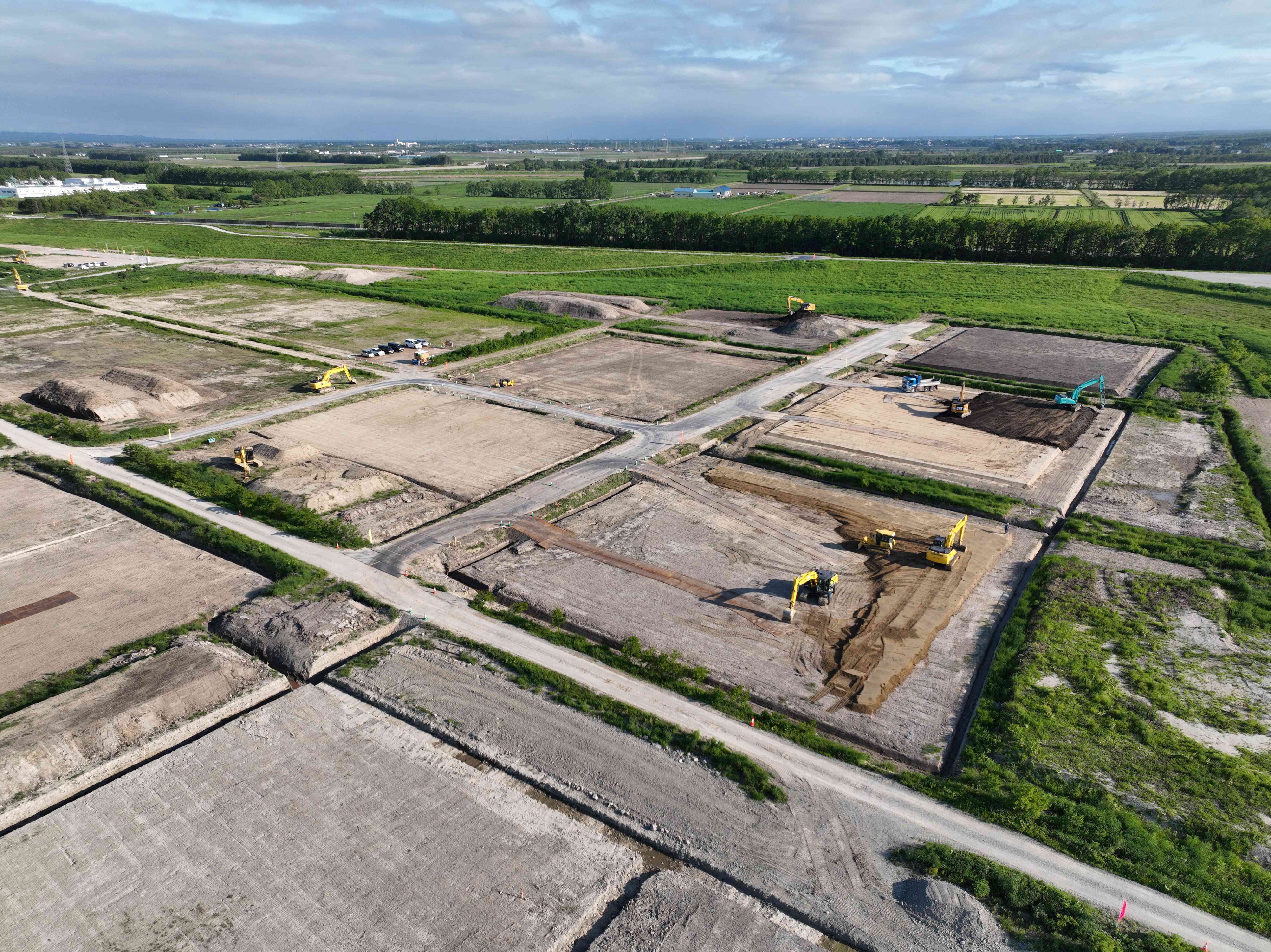

盛土準備 2022/06/28 曇

すき取り、既存の堤内排水部の盛土、基礎地盤処理等を進め盛土の準備が完了間近です。
盛土材の搬入箇所を造成中です。

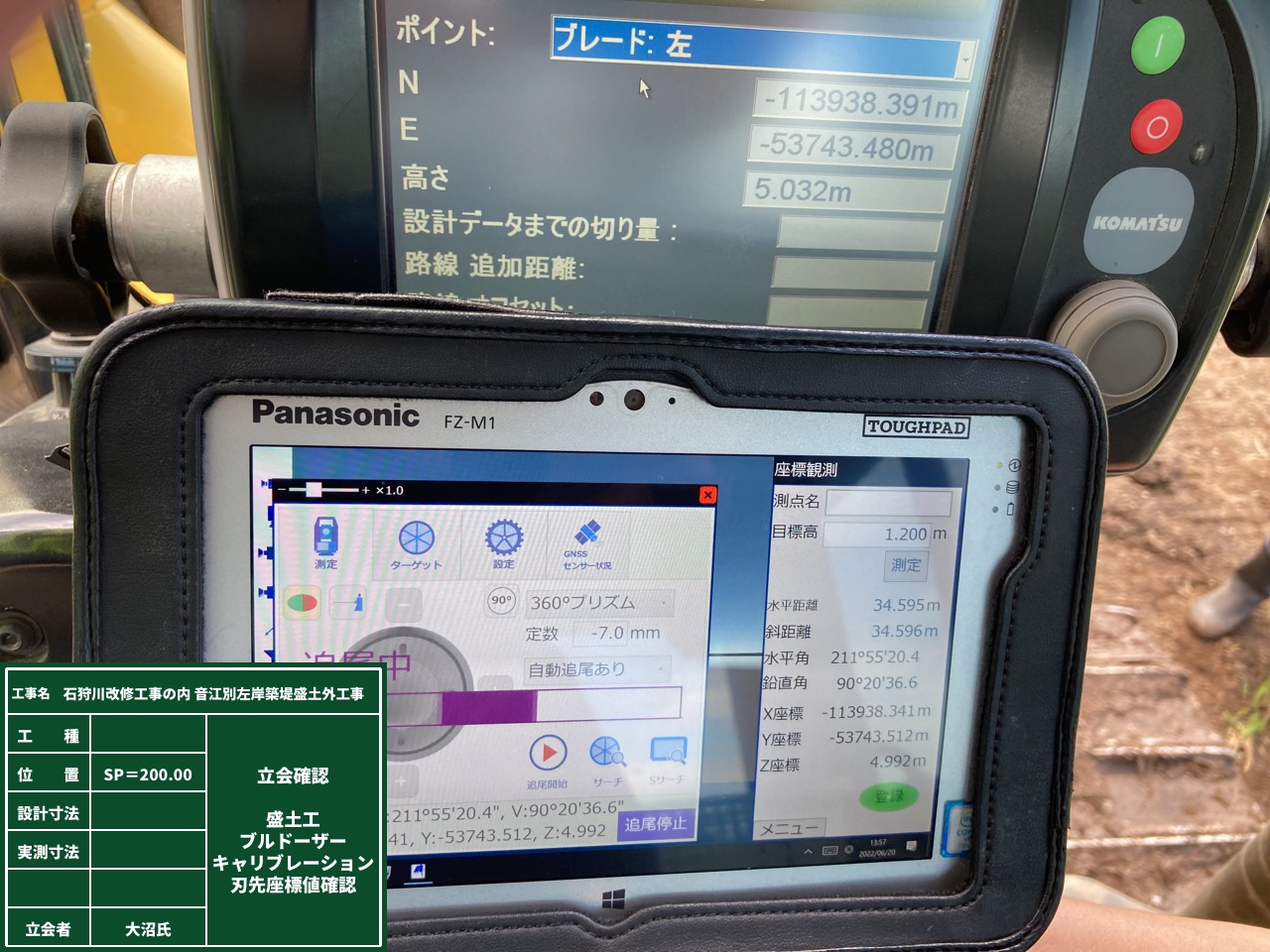

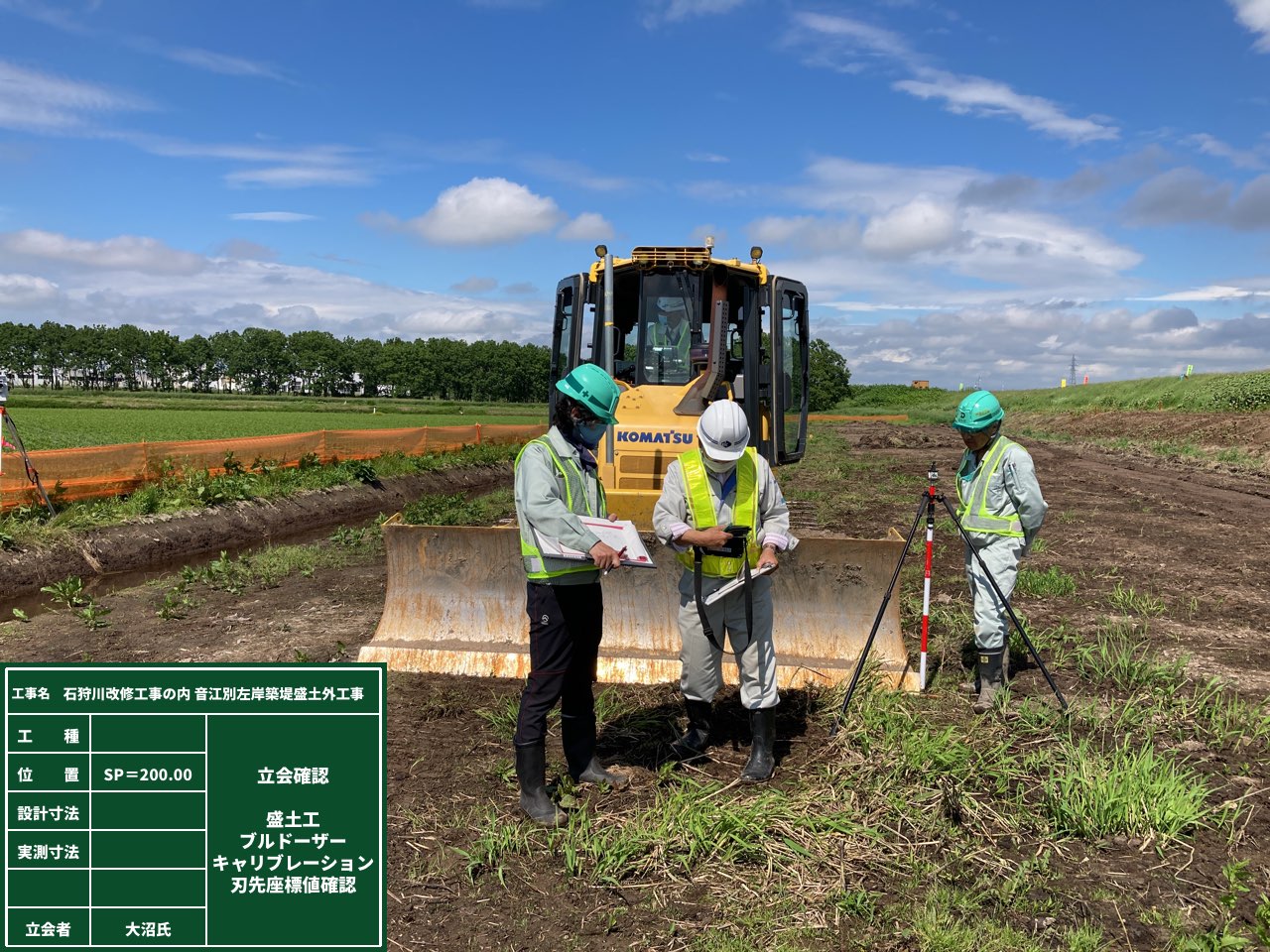

ICTブルドーザ 2022/06/20 晴

盛土開始にあたり、ICTブルドーザのキャリブレーションを行いました。

堤内排水 2022/06/20 曇

ICTバックホウで施工した堤内排水が完了しています。
完了後は、直ちに堤内排水の機能を発揮しています。

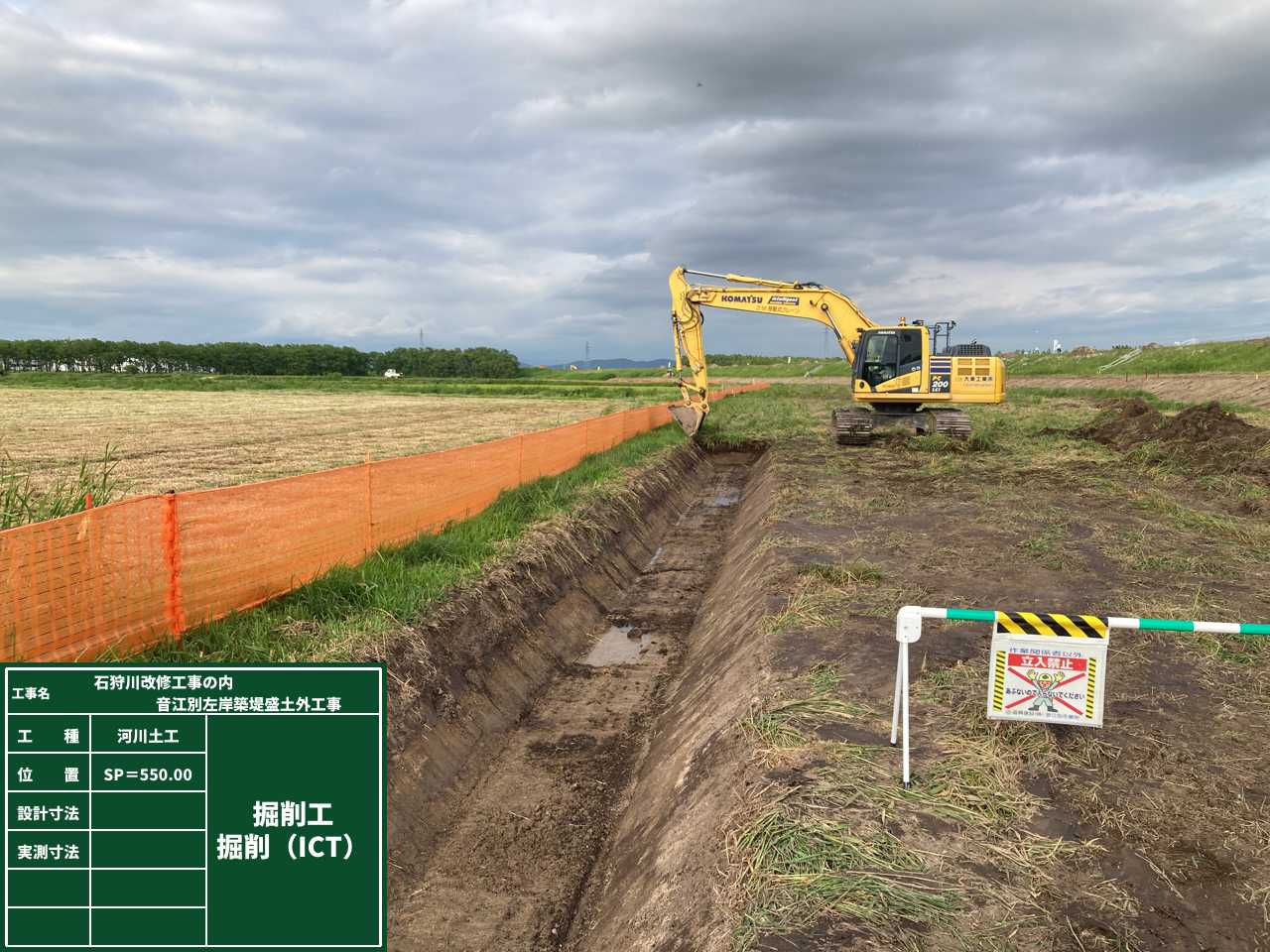

掘削(ICT) 2022/06/13 曇

iCTバックホウによる切土(堤内排水)を実施しています。
丁張レスでスッキリです。

土砂混合攪拌 2022/06/13 晴

(東の里遊水地)
配合割合(粘性土:砂質土)が決まりましたので、攪拌の準備をしています。

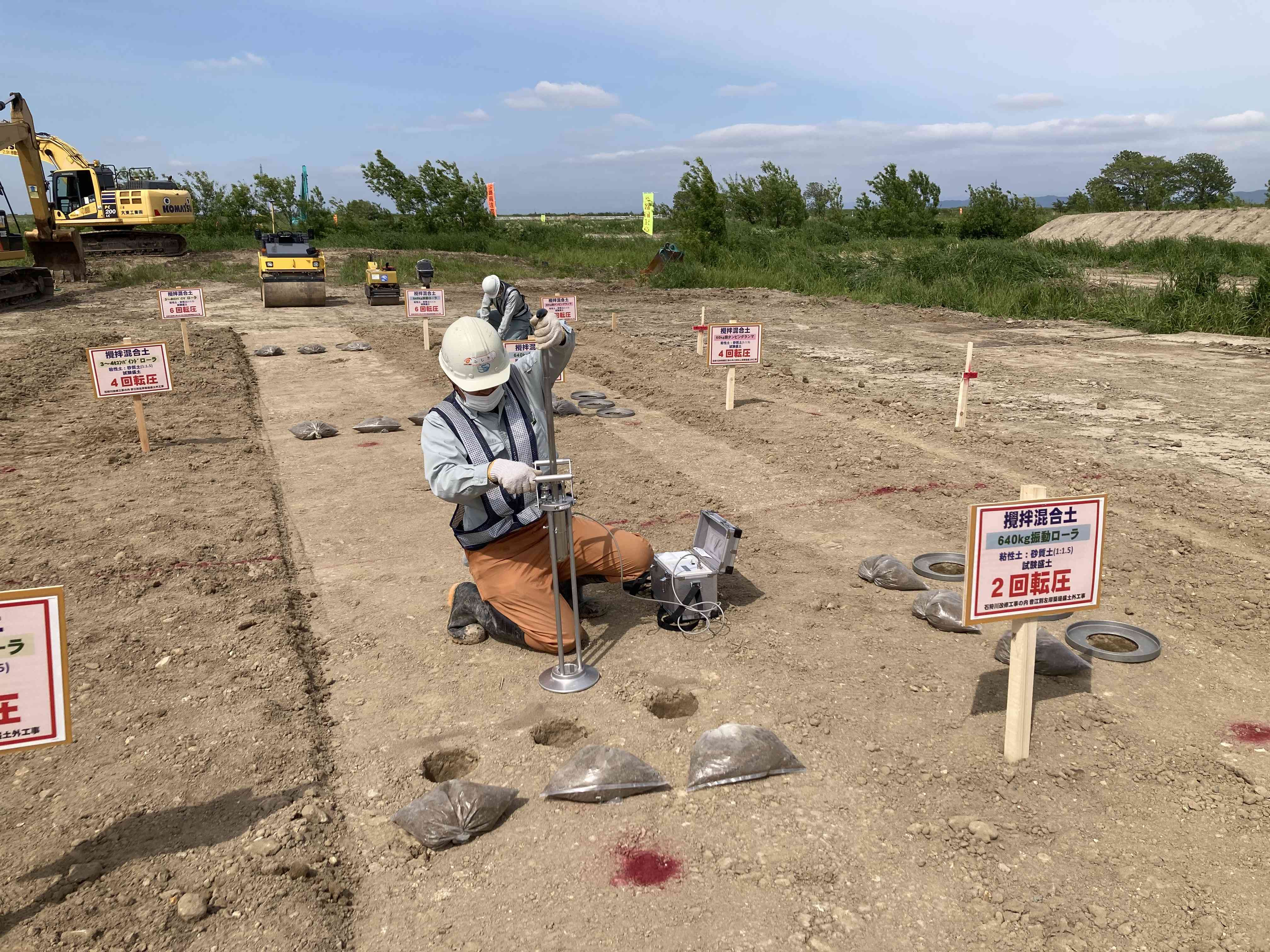

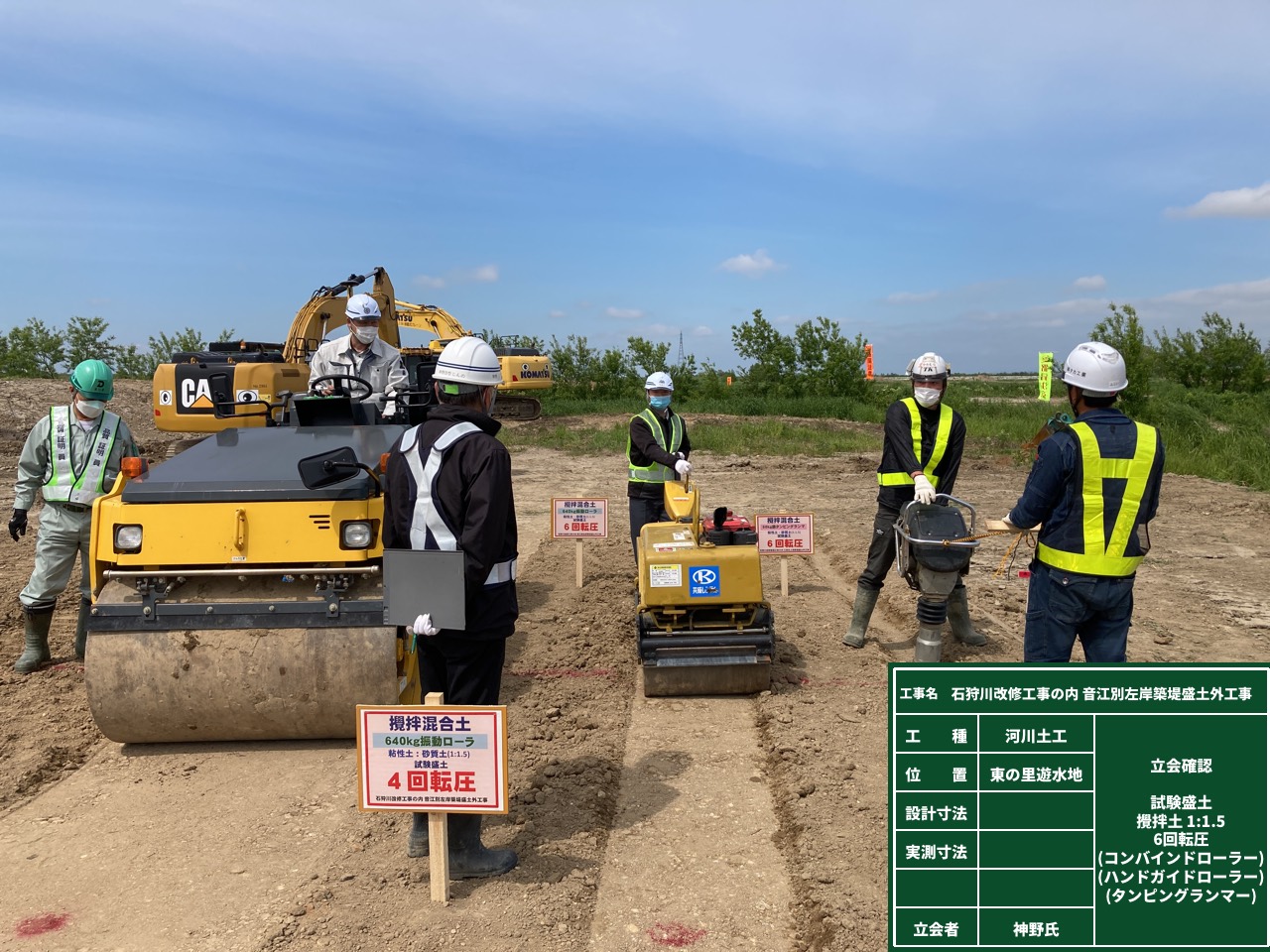

攪拌混合土の試験転圧 2022/06/06 晴

こちらの試験は、6/1の予定としていましたが雨のため、やっと本日実施の運びとなりました。

転圧機械4機において、施工時の盛土締固め度を得るための転圧回数を探っていく試験になります。
皆様、お疲れ様でした。

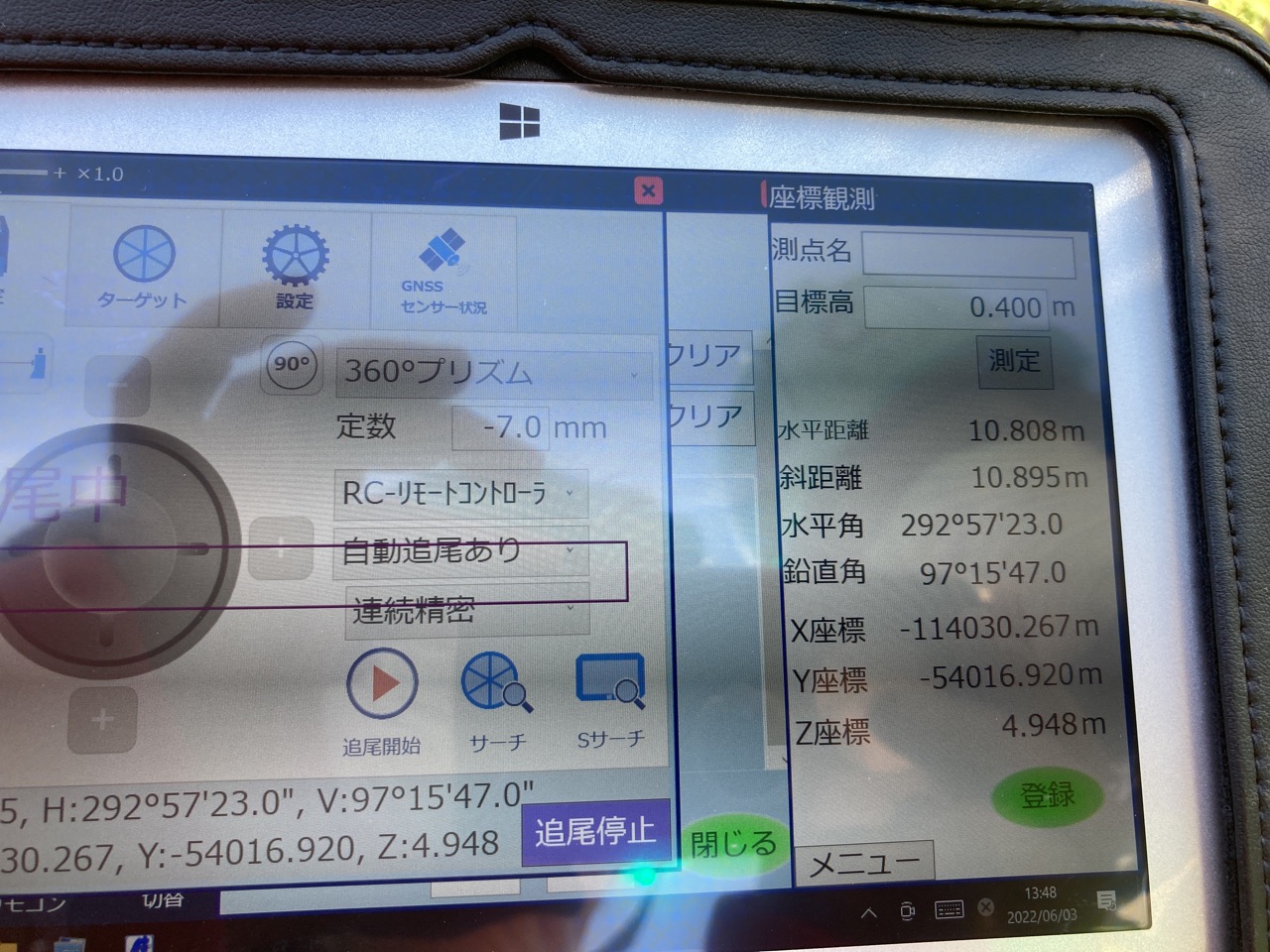

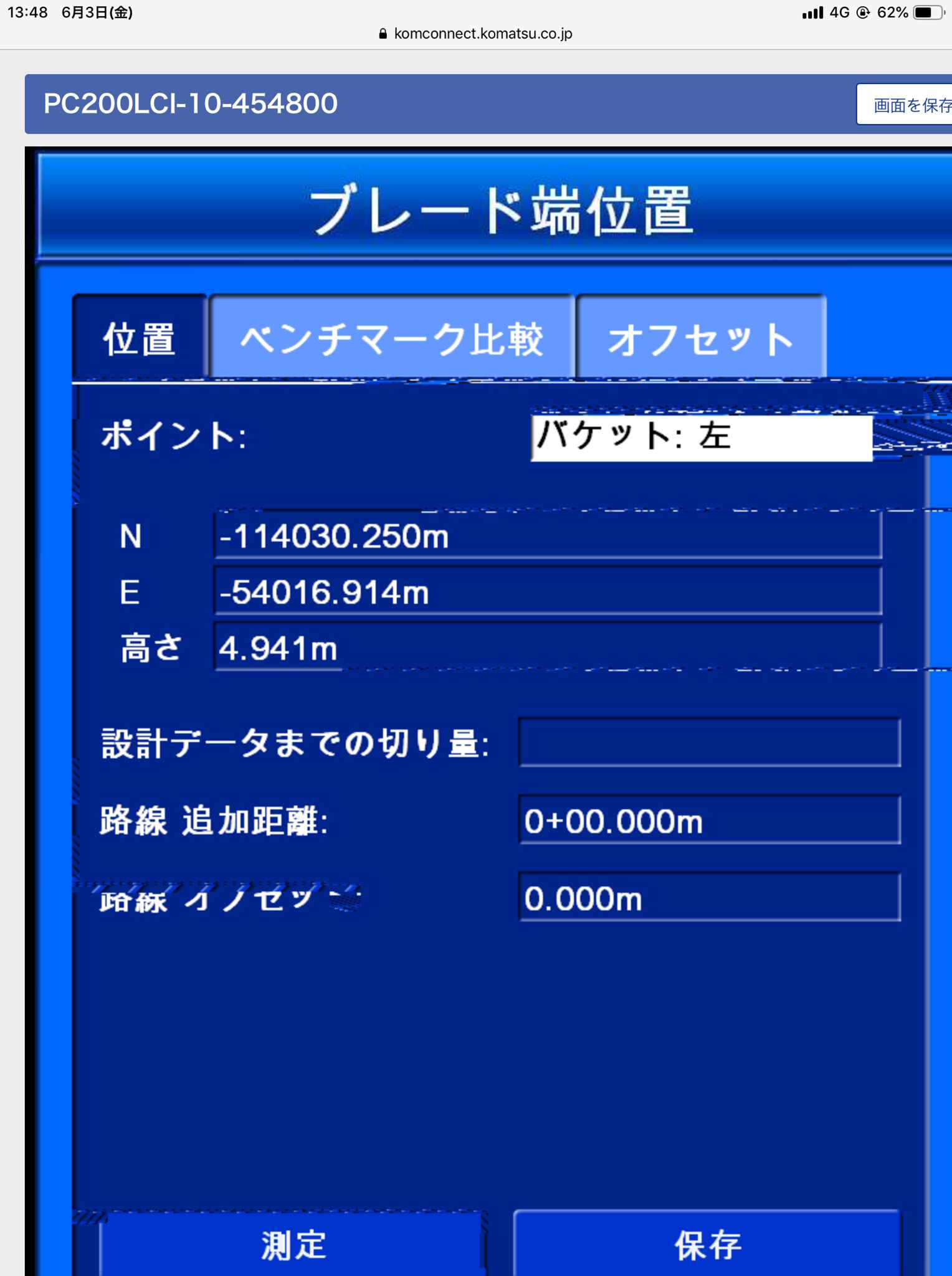

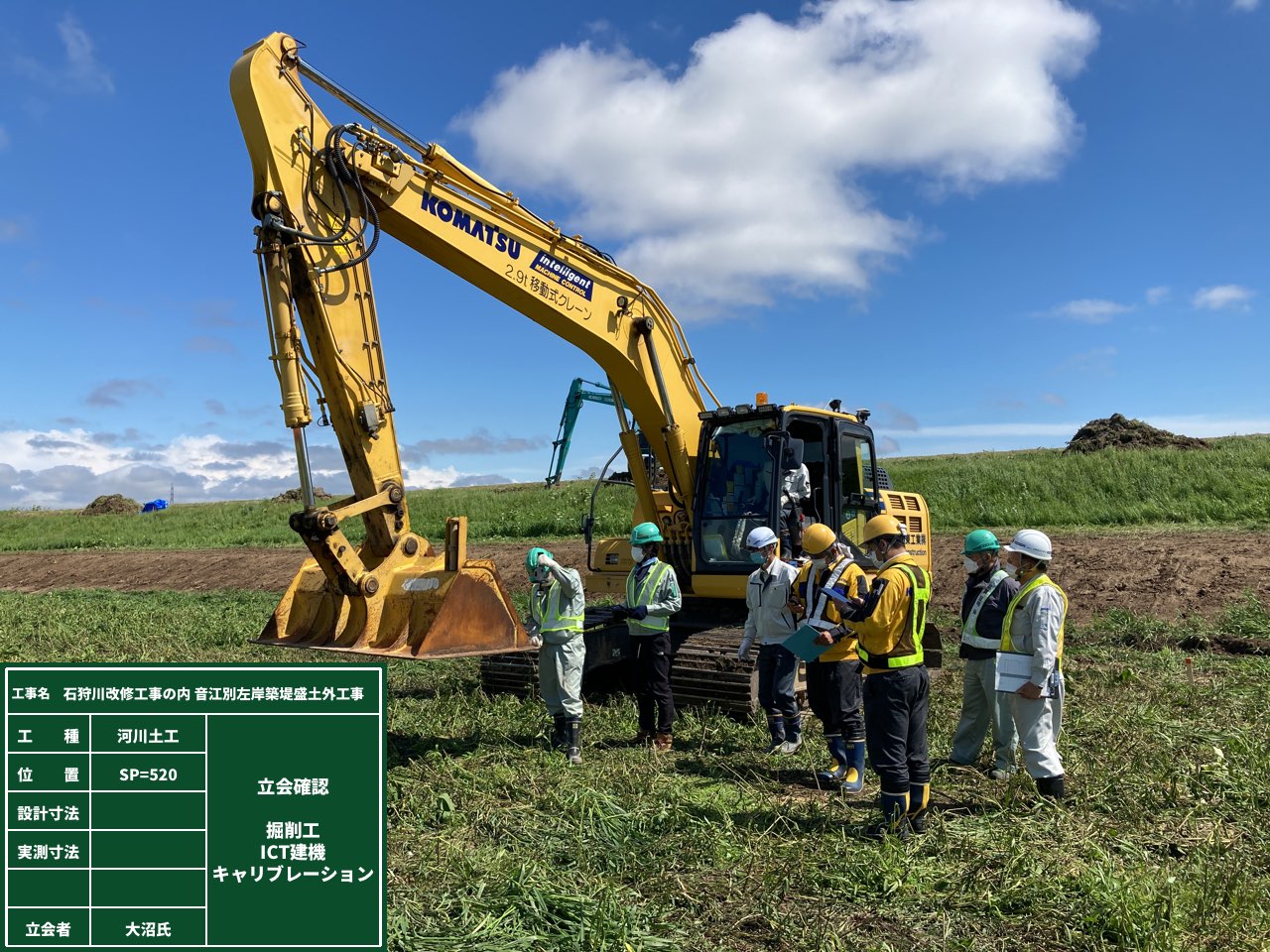

ICTバックホウのキャリブレーション 2022/06/03 晴

ICT施工で、掘削(切土)を行うにあたっての事前試験となります。

バックホウがいろいろ姿勢をとり、その際の刃先の座標をTSで測定、バックホウが得ている座標とのTSで測定した座標が許容範囲内であるか確認します。X:17mm・Y:6mm・Z:7mmの高精度でした。
施工に向けての確認試験などは、大方は終了となります。
皆様、お疲れ様でした。
