令和6年度 県単交通安全対策(二種)工事

現場日誌

2024年11月の日誌

工事状況をお知らせします

工程表 12月2日~12月8日 2024/11/29

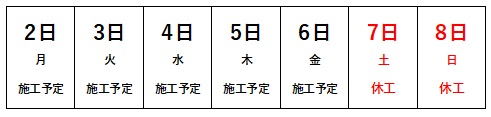

12月2日から5日間の施工予定となっています
天候不順時には休工になることがあります

段階確認 2024/11/27

県の監督員による段階確認検査をしていただきました

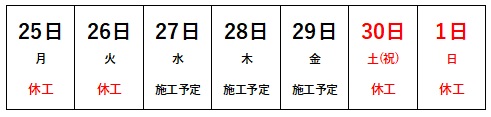

工程表 11月25日~12月1日 2024/11/22

11月27日から3日間の施工予定となっています。
天候不順時には休工になることがあります。

現場2日目 2024/11/19

現場作業2日目です。
この日は交通量の多い交差点部や橋を中心に施工しました。

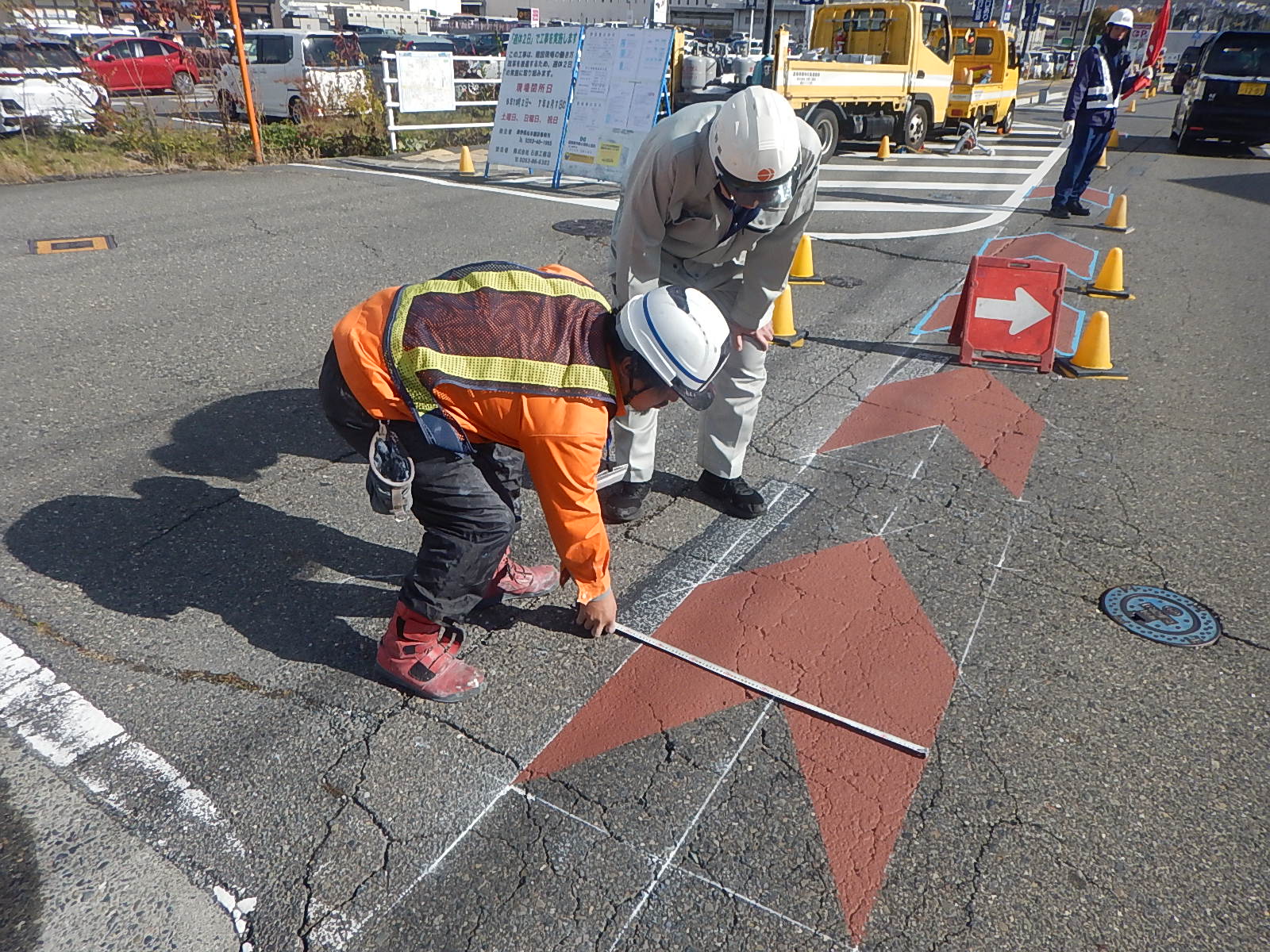

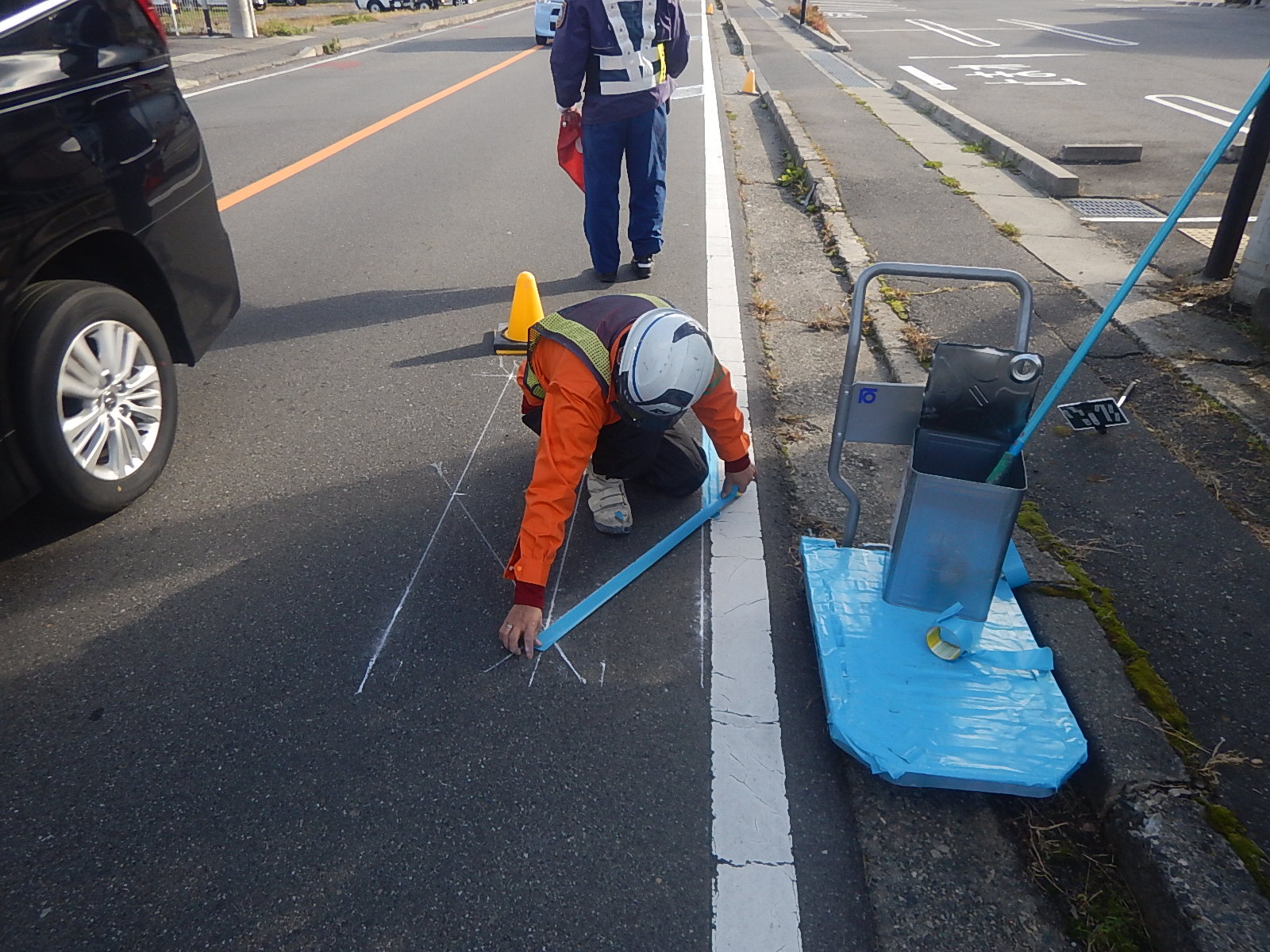

以下は矢羽根の施工手順です

作図

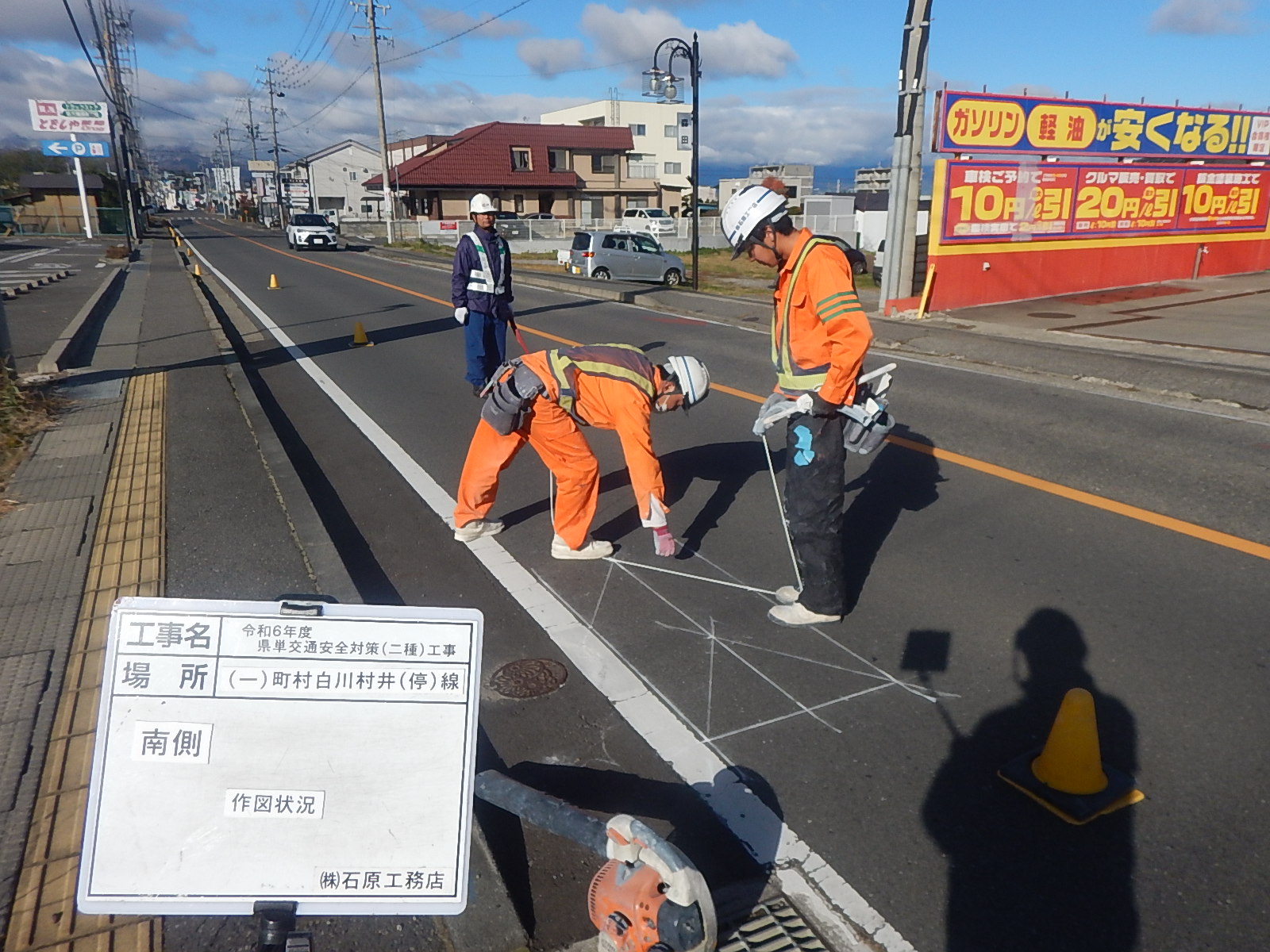

決められた位置に作図します

マスキング
作図に基づいてマスキングを行います

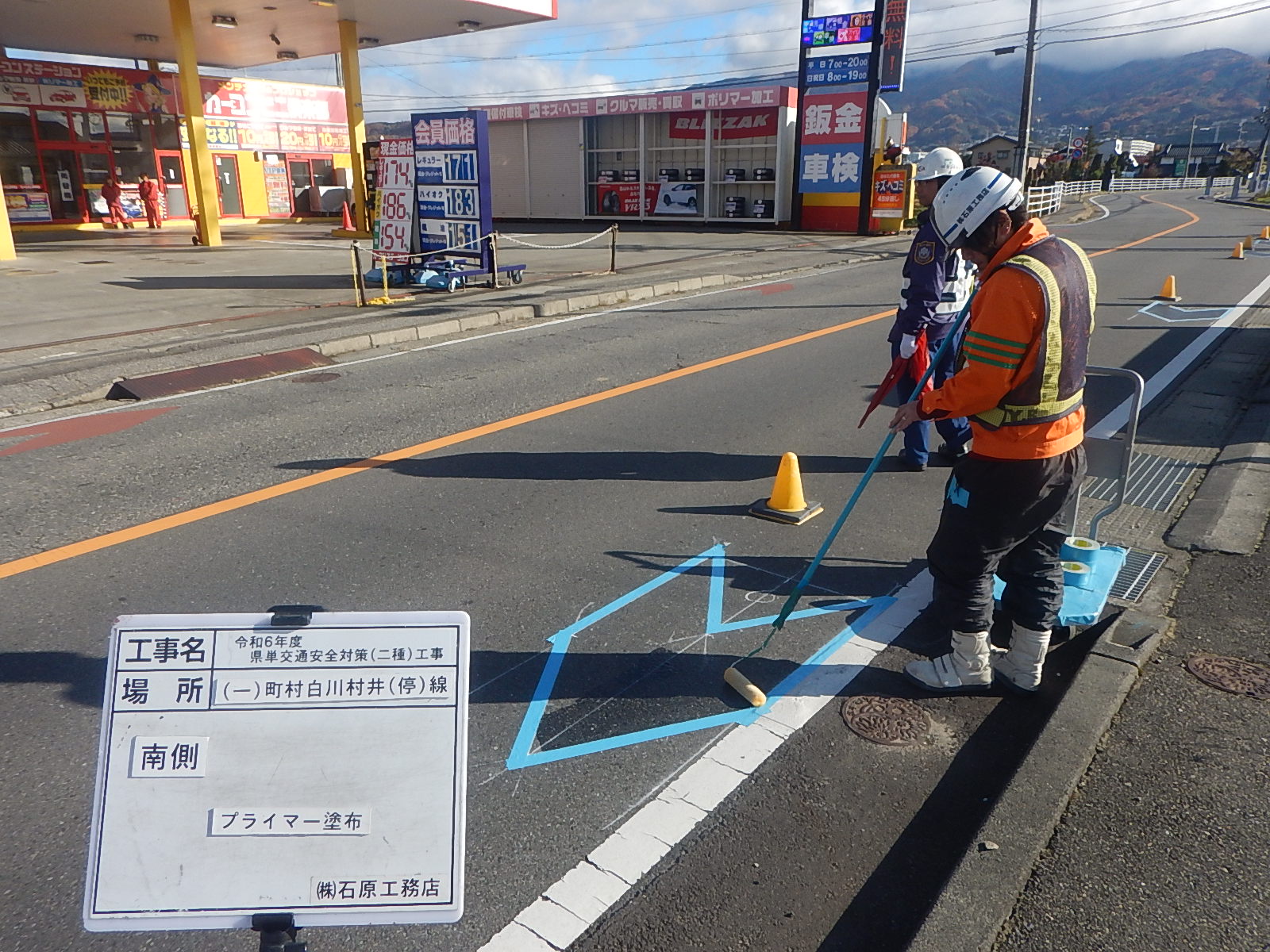

プライマー塗布
下地のプライマーのを塗布します

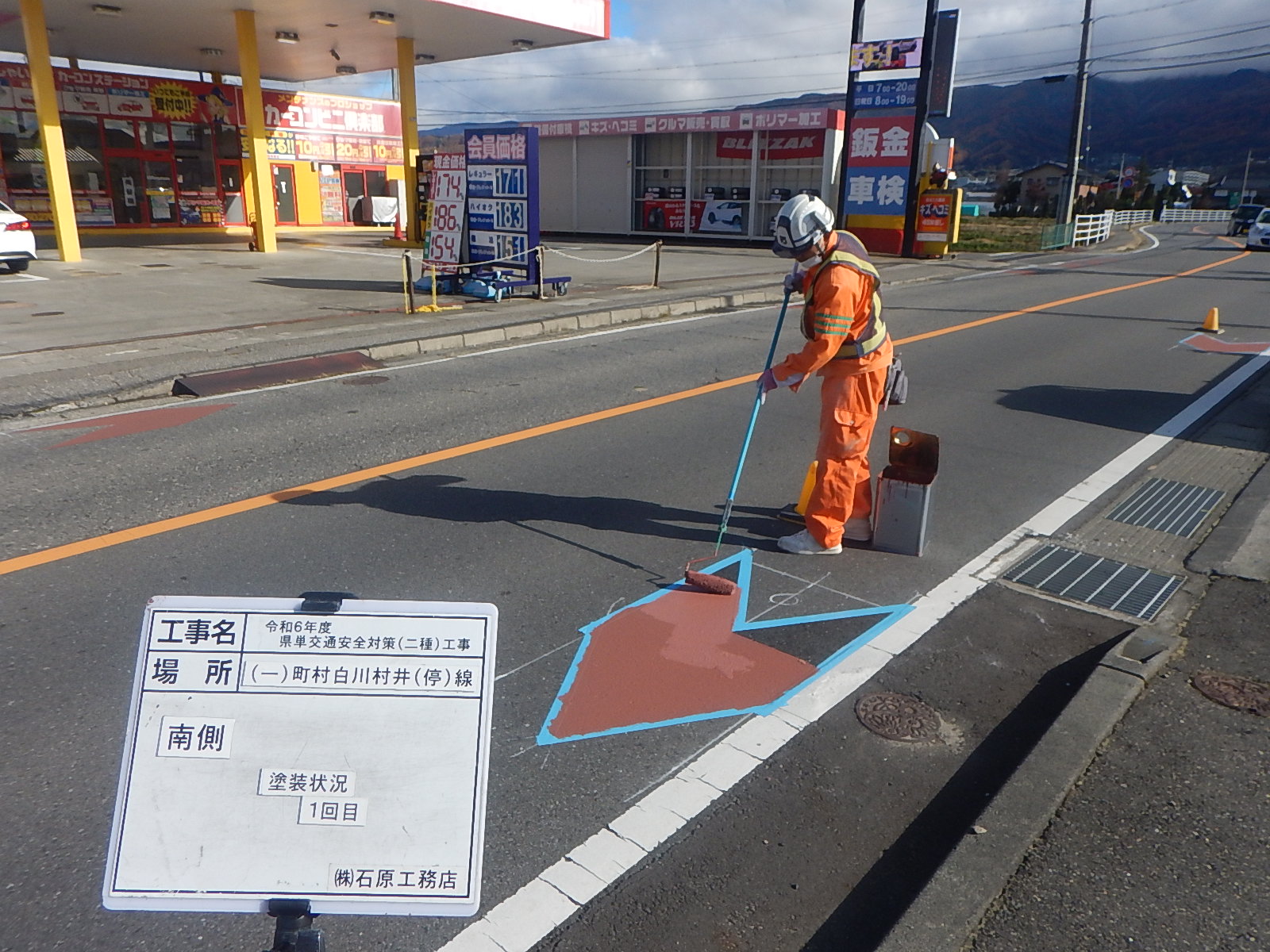

塗料塗布
塗料を2回塗りします

社内安全パトロール 2024/11/18

現場での施工開始初日に社長による社内安全パトロールが実施されました。

安全に現場を進めるべく、指摘されたことを直していきたいと思います。

また本日から現場で作業開始となりました。
村井を通行の際にはご迷惑をお掛けしますが、交通誘導員の指示に従うよう
御協力お願い致します。

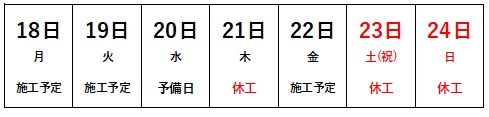

工程表 11月18日~11月24日 2024/11/13

18・19・22日に施工予定です。
雨天時には予備日の20日に施工致します。

近隣への工事説明のチラシ配布 2024/11/08

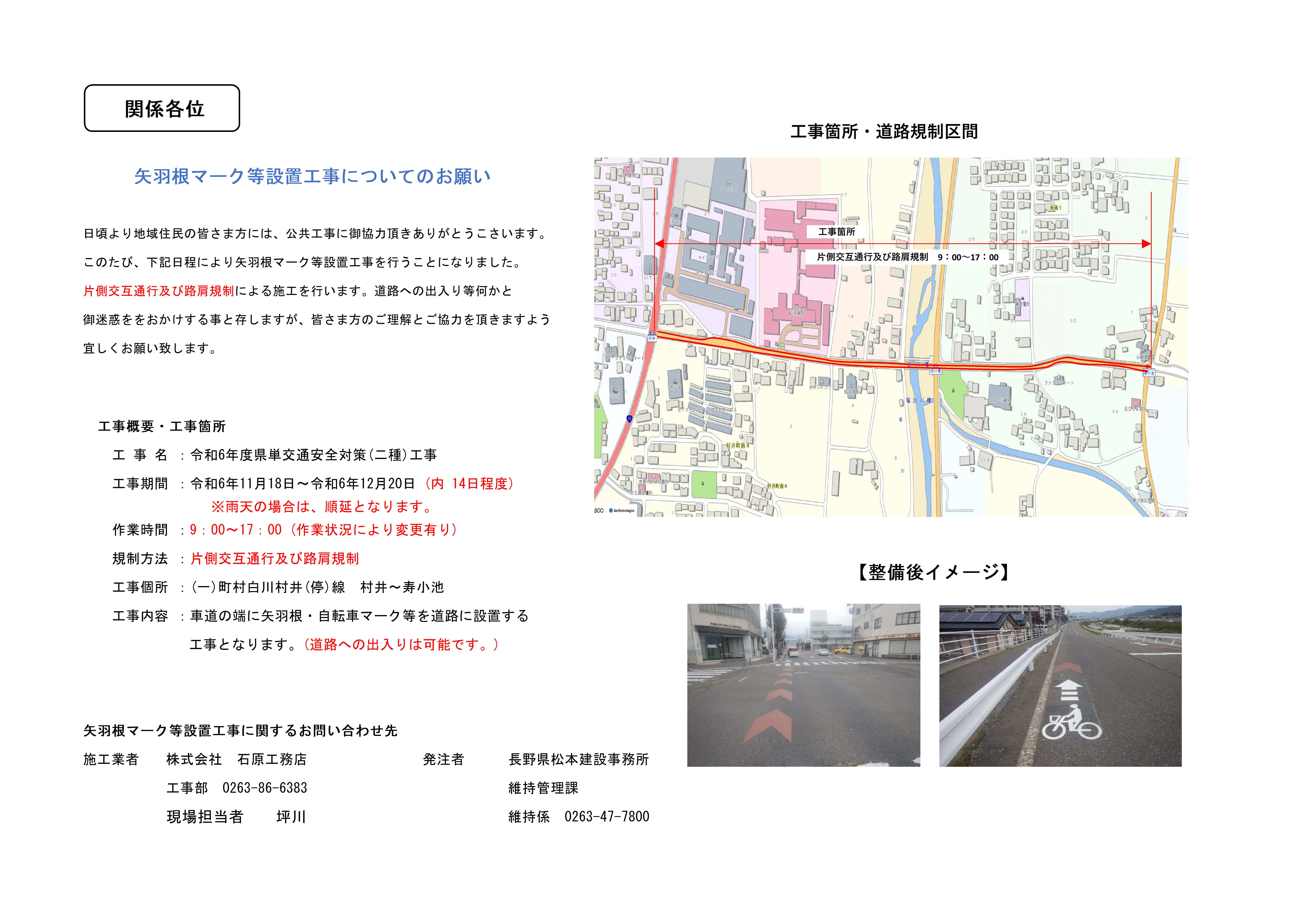

近隣の皆様並びに関係者様に工事説明のチラシ(この画像)を配布または回覧いたします。
お手元に届きましたらご確認いただきますようお願いいたします。

チラシにもあるように11月18日から断続的に施工を行います。

天候が優れない場合は中止いたしますのでご承知ください。
