工事状況をお知らせします

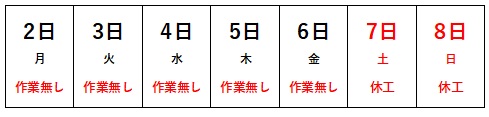

工程表 12月2日~12月8日 2024/11/29
現場作業は終了しました。
御協力ありがとうございました。
施工方法の続き 2024/11/25
施工方法の続きです。

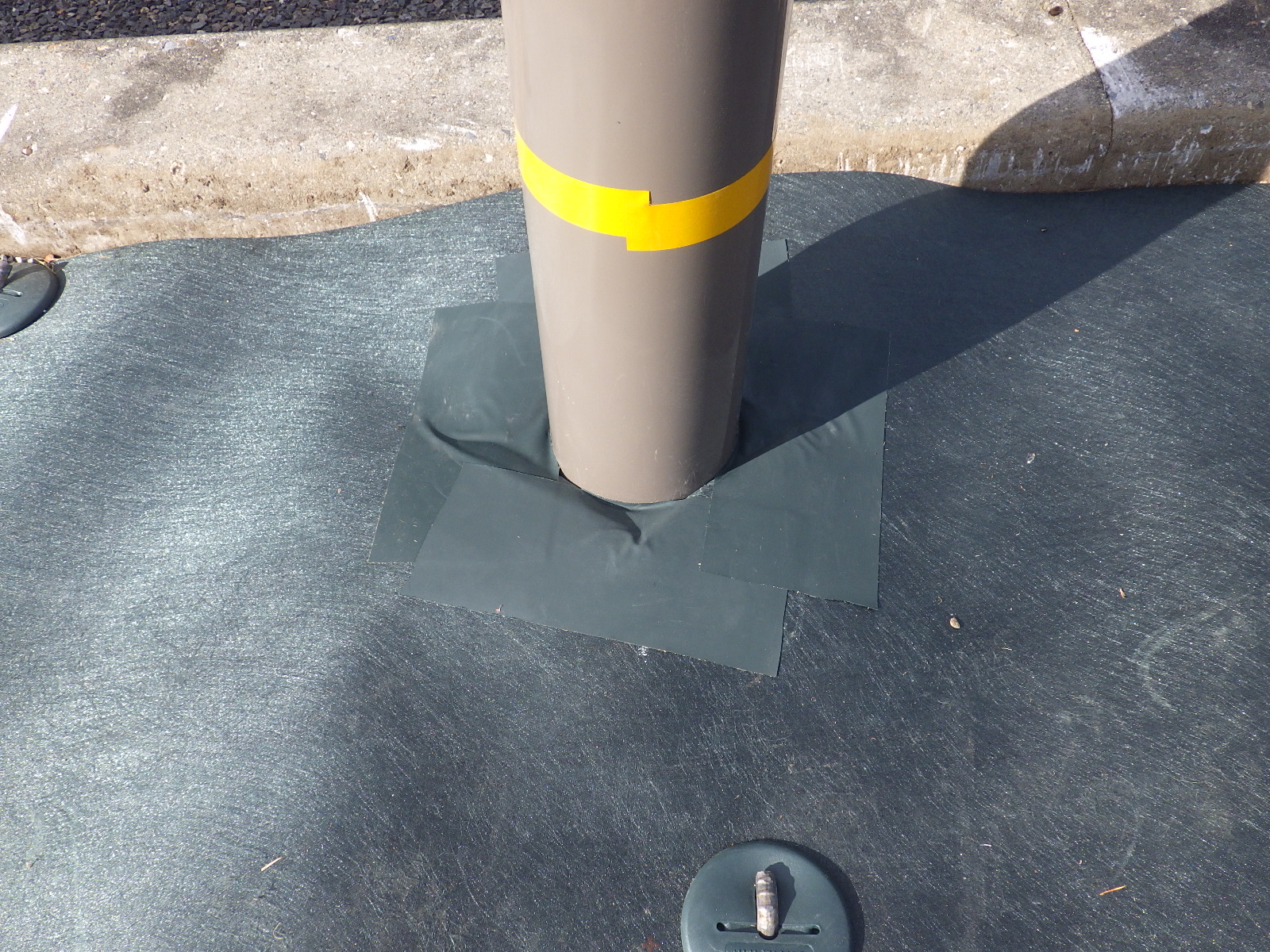

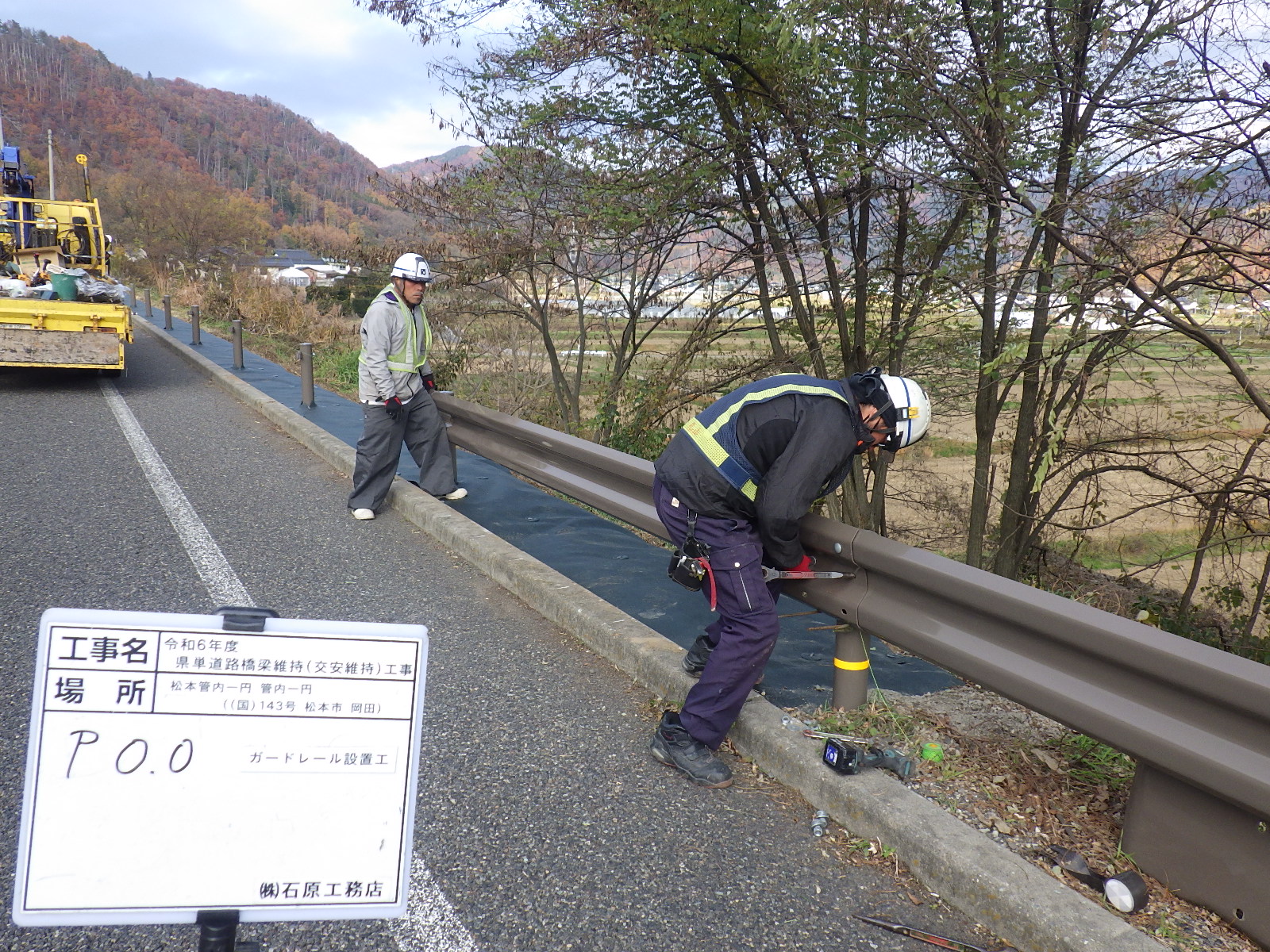

ガードレールを設置後、支柱の孔等を専用のテープで塞ぎます。
防草シートの上に砕石を覆土していきます。
これで完成になります。
あとはこれを繰り返し施工していきます。

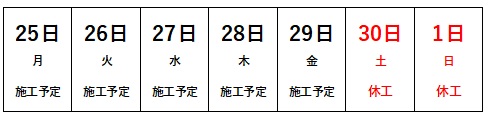

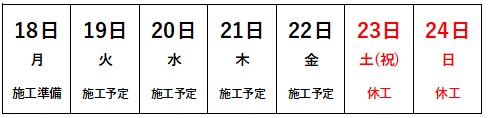

工程表 11月25日~12月1日 2024/11/22
月曜日から金曜日まで5日間の施工予定です。
雨天等で休耕になることがあります。
施工時間中は片側交互通行になりますので
お急ぎの場合は迂回お願い致します。
段階確認 2024/11/21

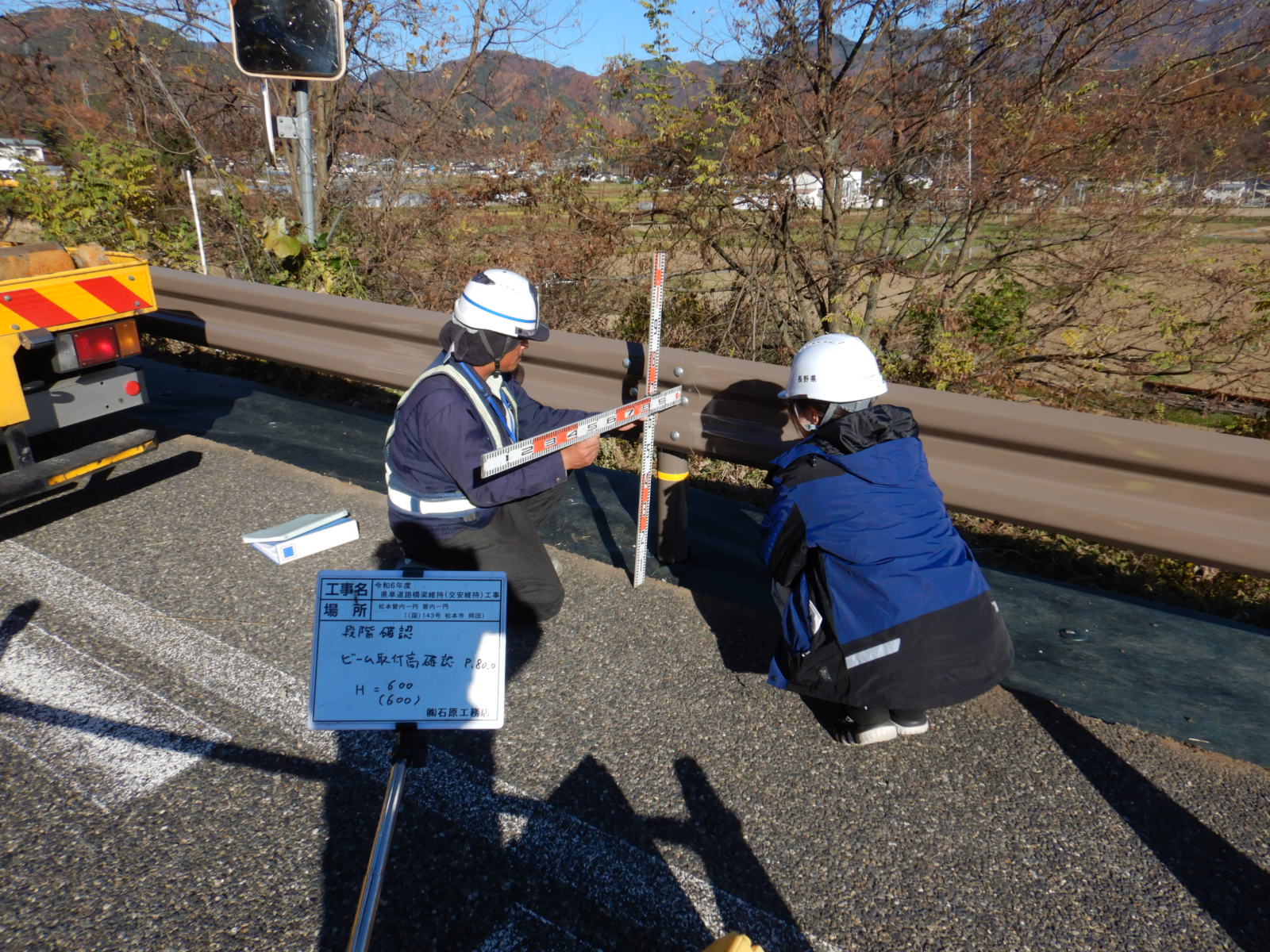

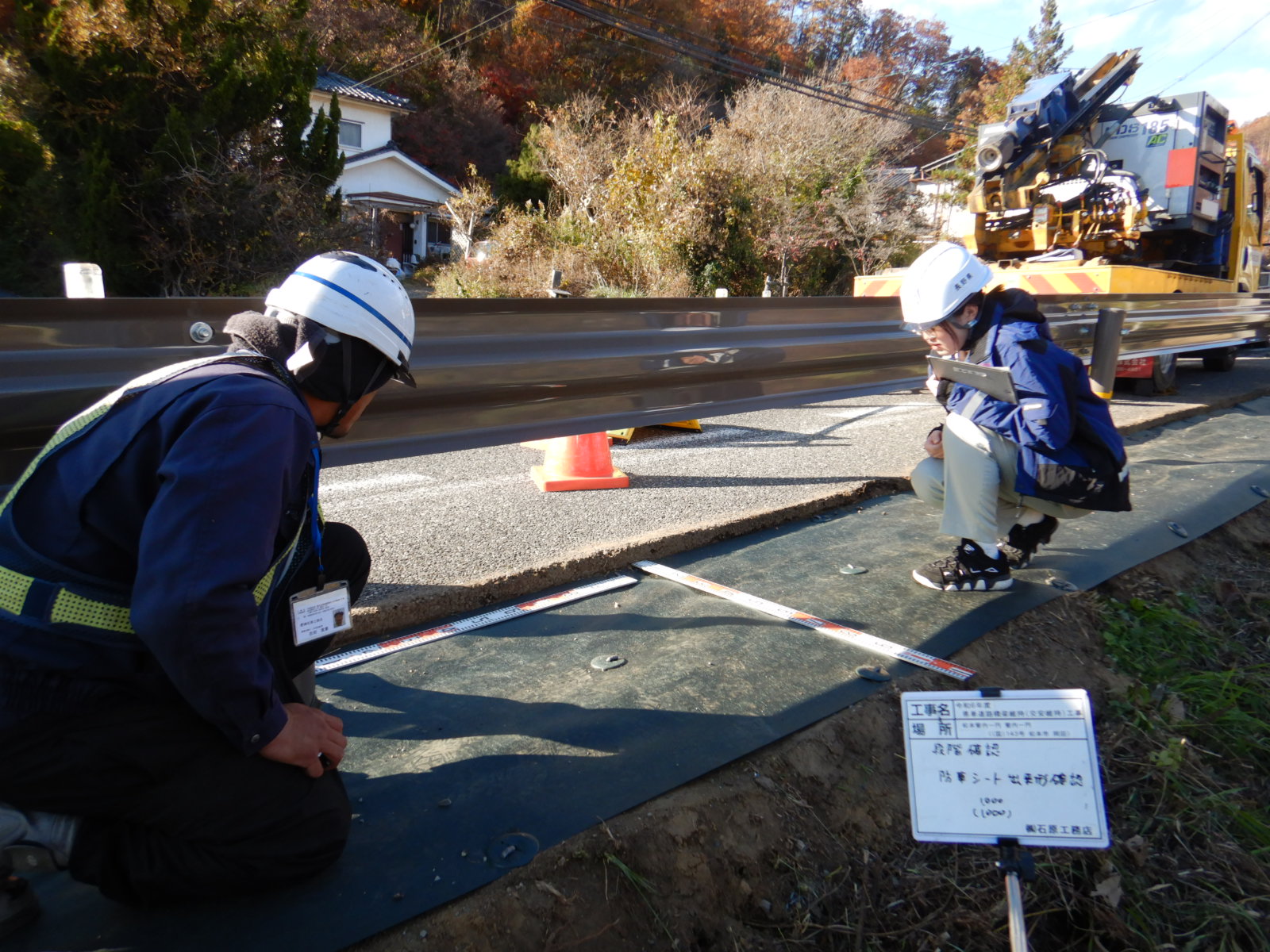

県の監督員による段階確認検査を行いました。

社内安全パトロール 2024/11/20

本日は弊社社長による社内安全パトロールもありました。
安全面を見直してもらい、より安全に工事が行えるようにしています
施工2日目 2024/11/20
施工方法の続きになります

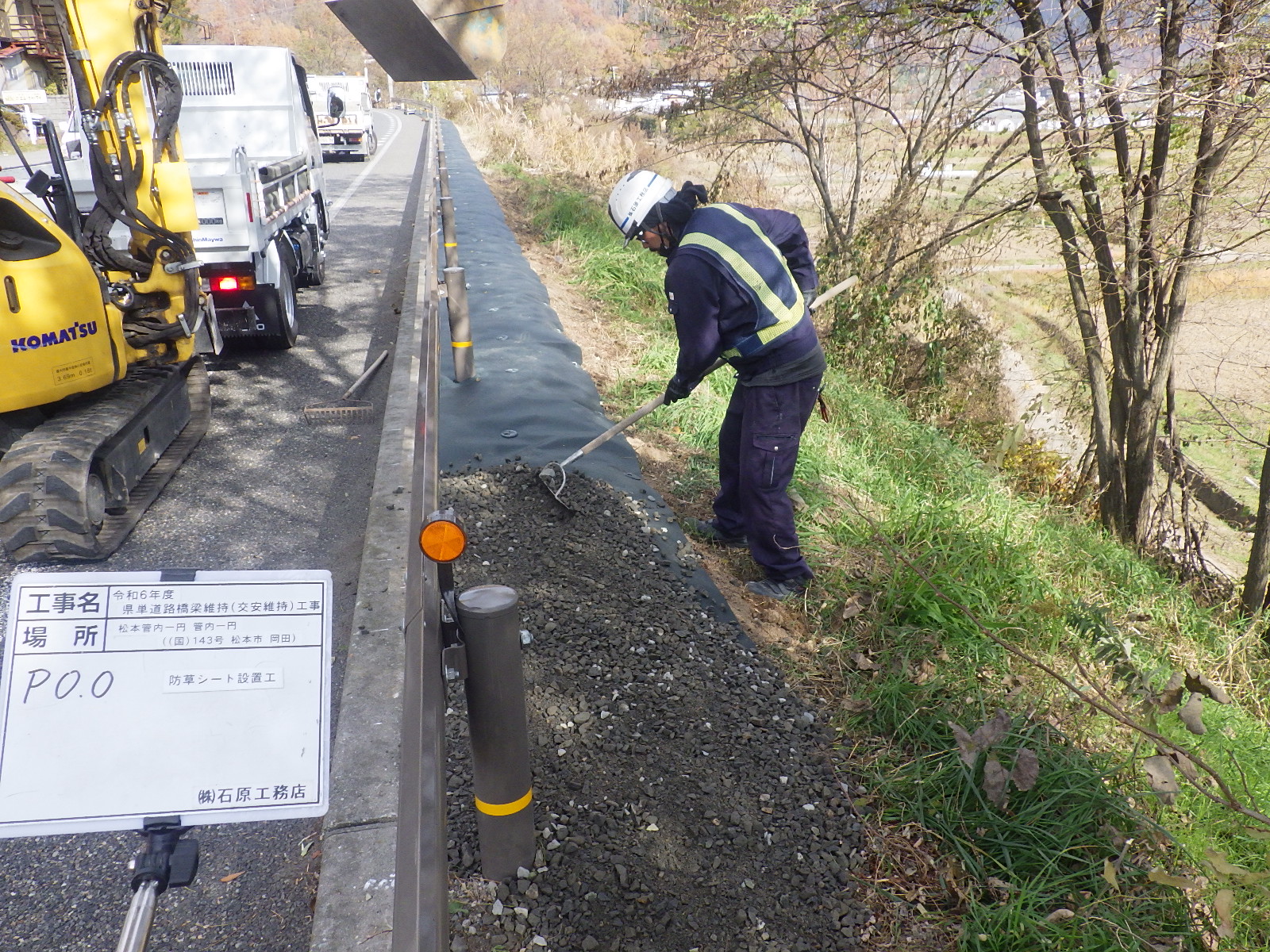

防草シートを布設します

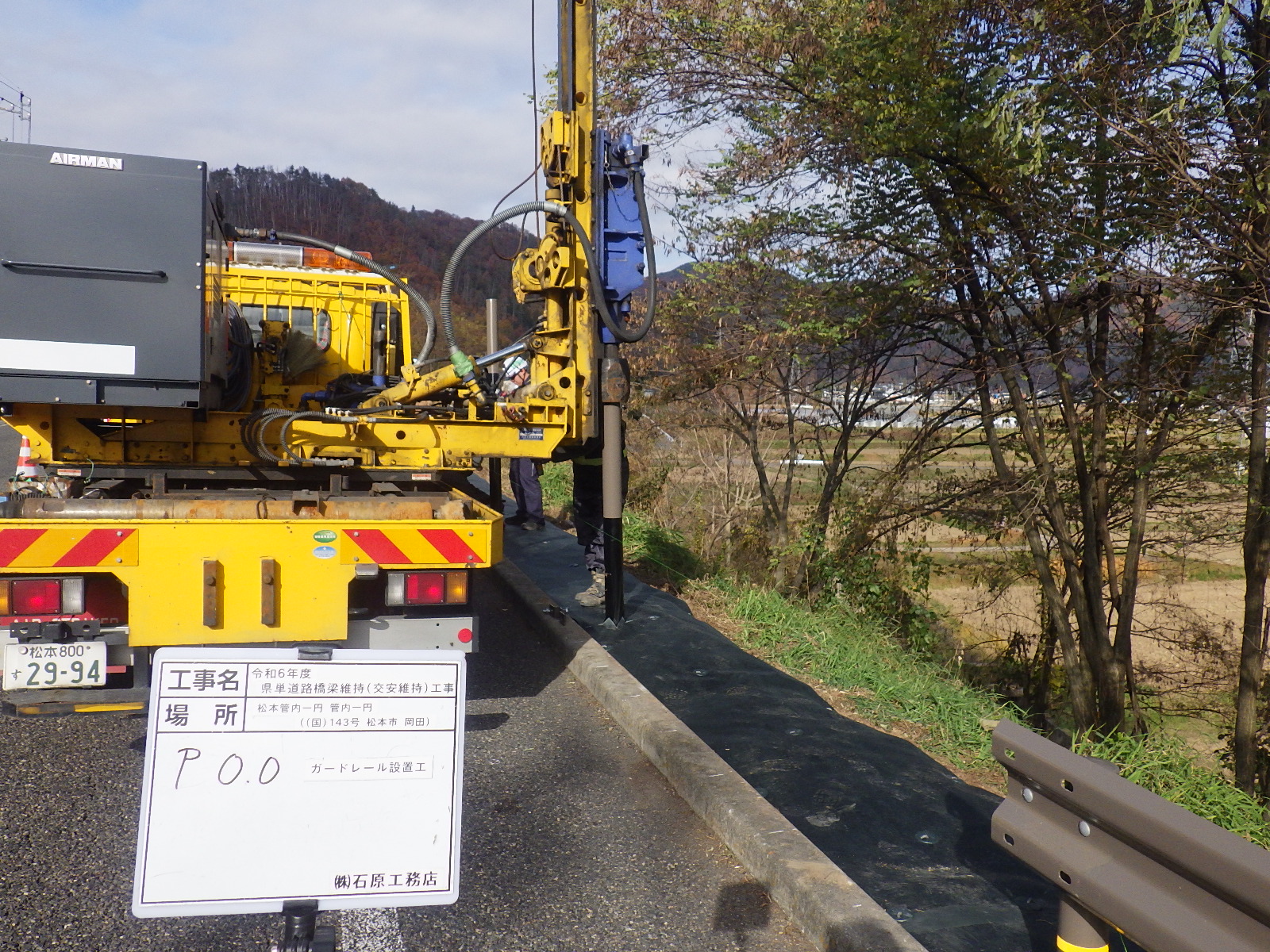

打込機で鋼製ガードレールの支柱を打ち込みます
地面の下に1500㎜埋まるタイプのものです。
色も環境色のグレイッシュブラウンが使用されています。
施工1日目 2024/11/19
いよいよ、現場施工が始まりました。

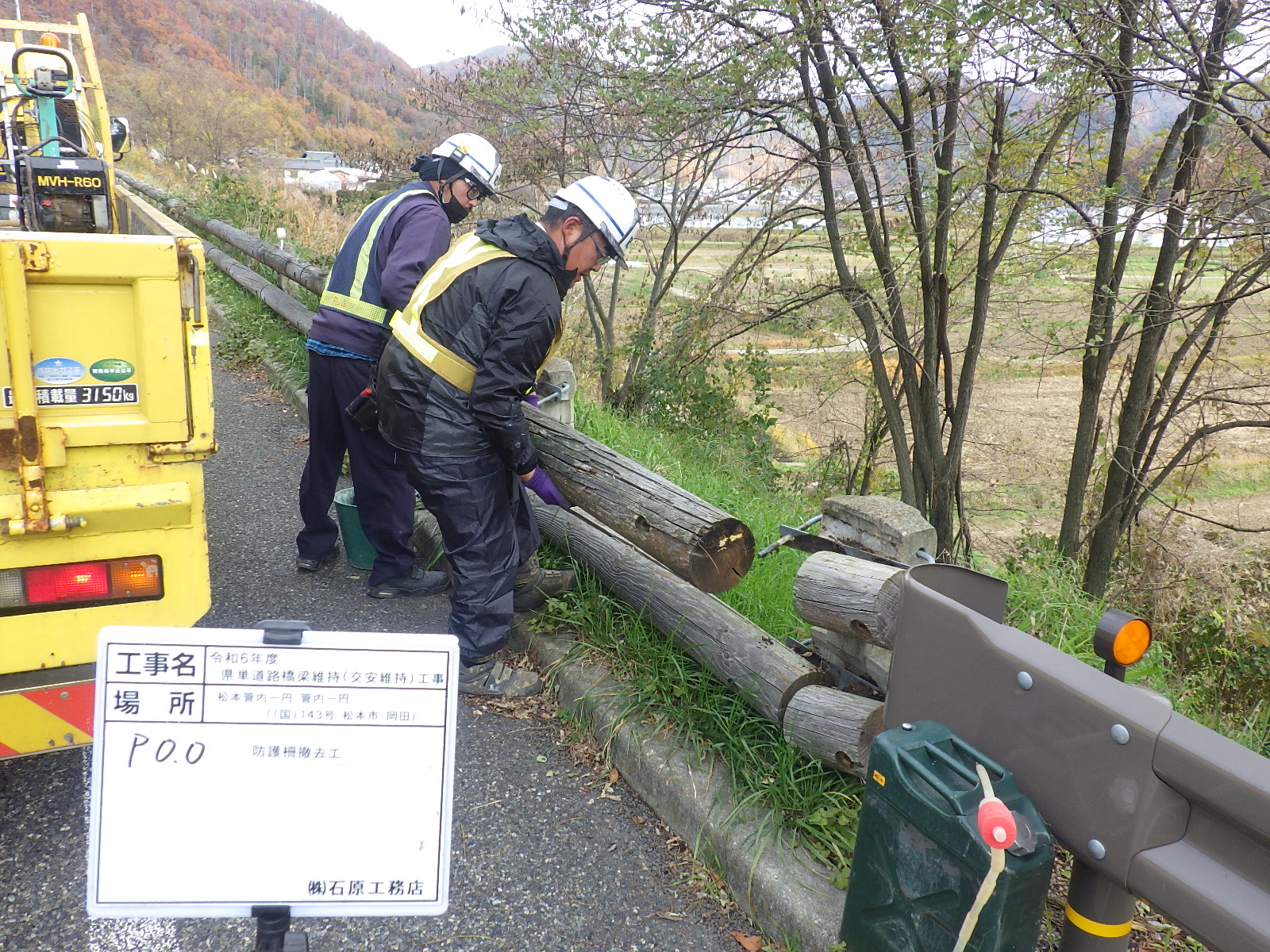

南側から老朽化した木製ガードレールを撤去していきます

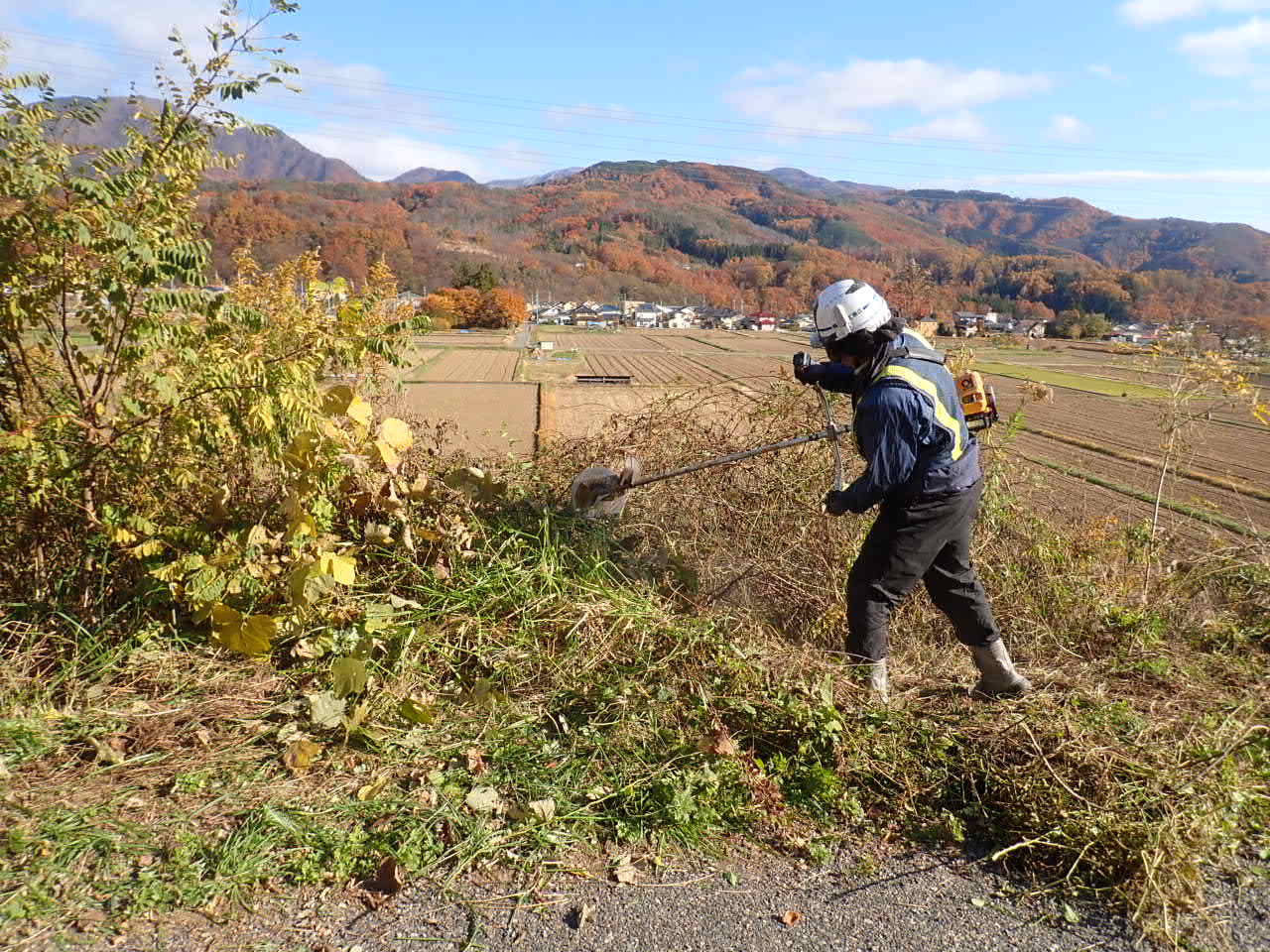

雑草を草刈りした後
支柱の孔を埋めた後、路盤の高さを調整して転圧します
工程表 11月18日~11月24日 2024/11/13
19日から施工開始致します。
施工中は片側交互通行による交通規制や重機の音等でご迷惑をおかけ致しますがご容赦願います
工事の日程について 2024/11/08
先日配布しましたチラシでは11月11日頃からの施工となっておりましたが
11月19日(火)から施工を開始となりましたので宜しくお願い致します
施工中は片側交互通行による交通規制や重機の音等でご迷惑をおかけ致しますがご容赦願います
