防災・安全交付金事業 3・3・83山本通 道路改良工事

現場日誌

2023年07月の日誌

現場に関する日記です。

また信号機移設 2023/07/21 夜空

地盤改良は始まって少し進んだので終わった箇所に信号機を移設

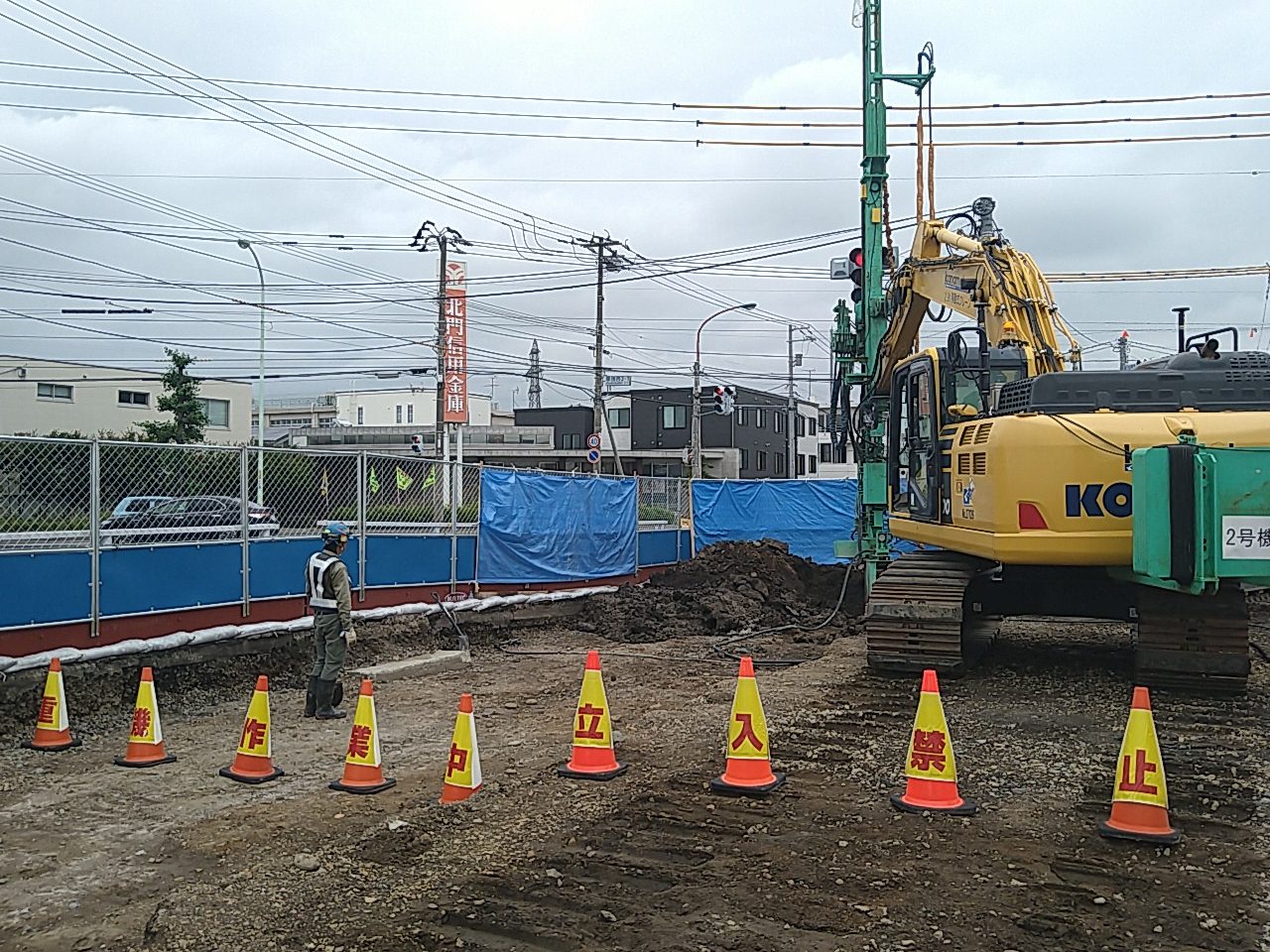

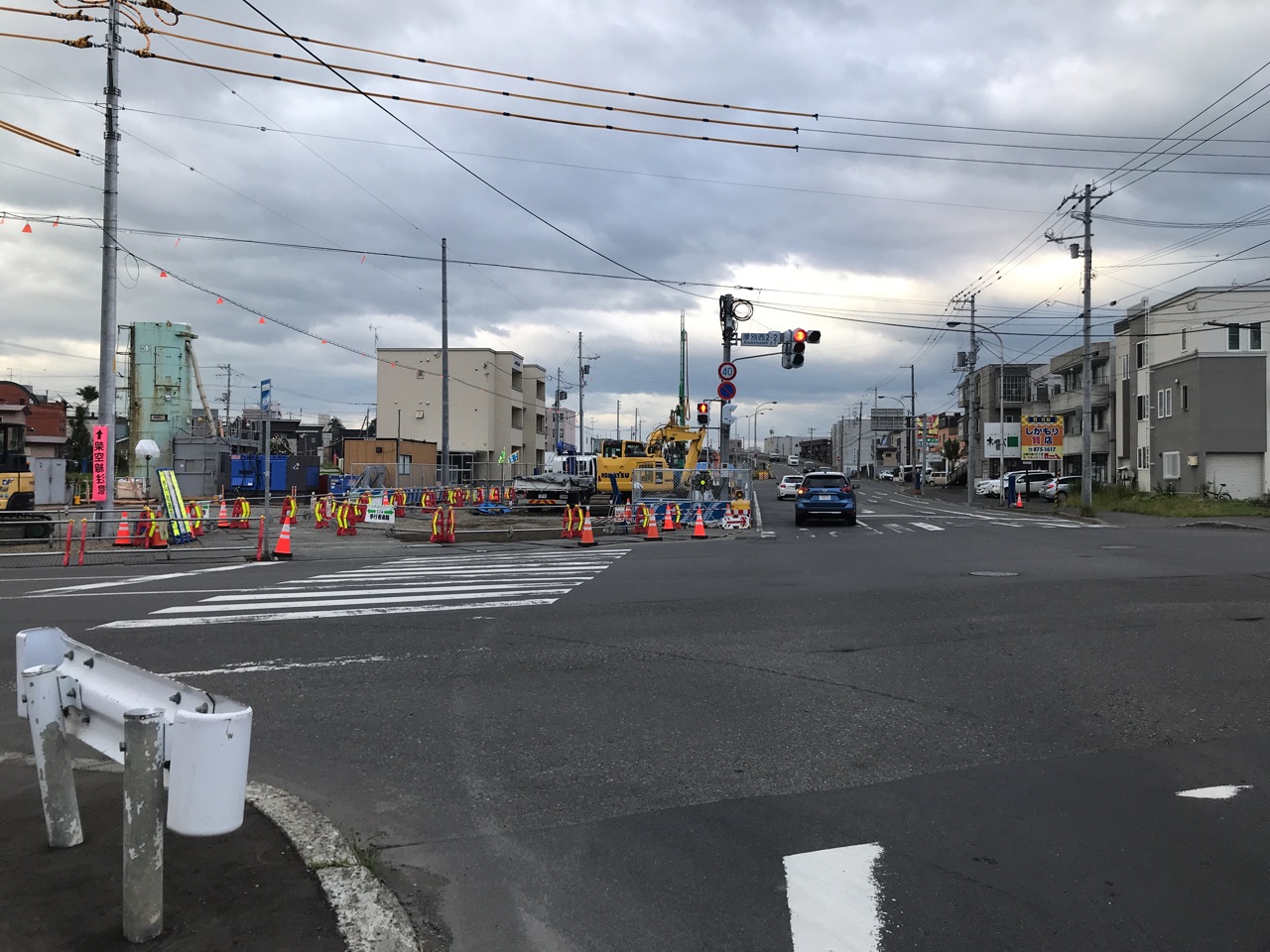

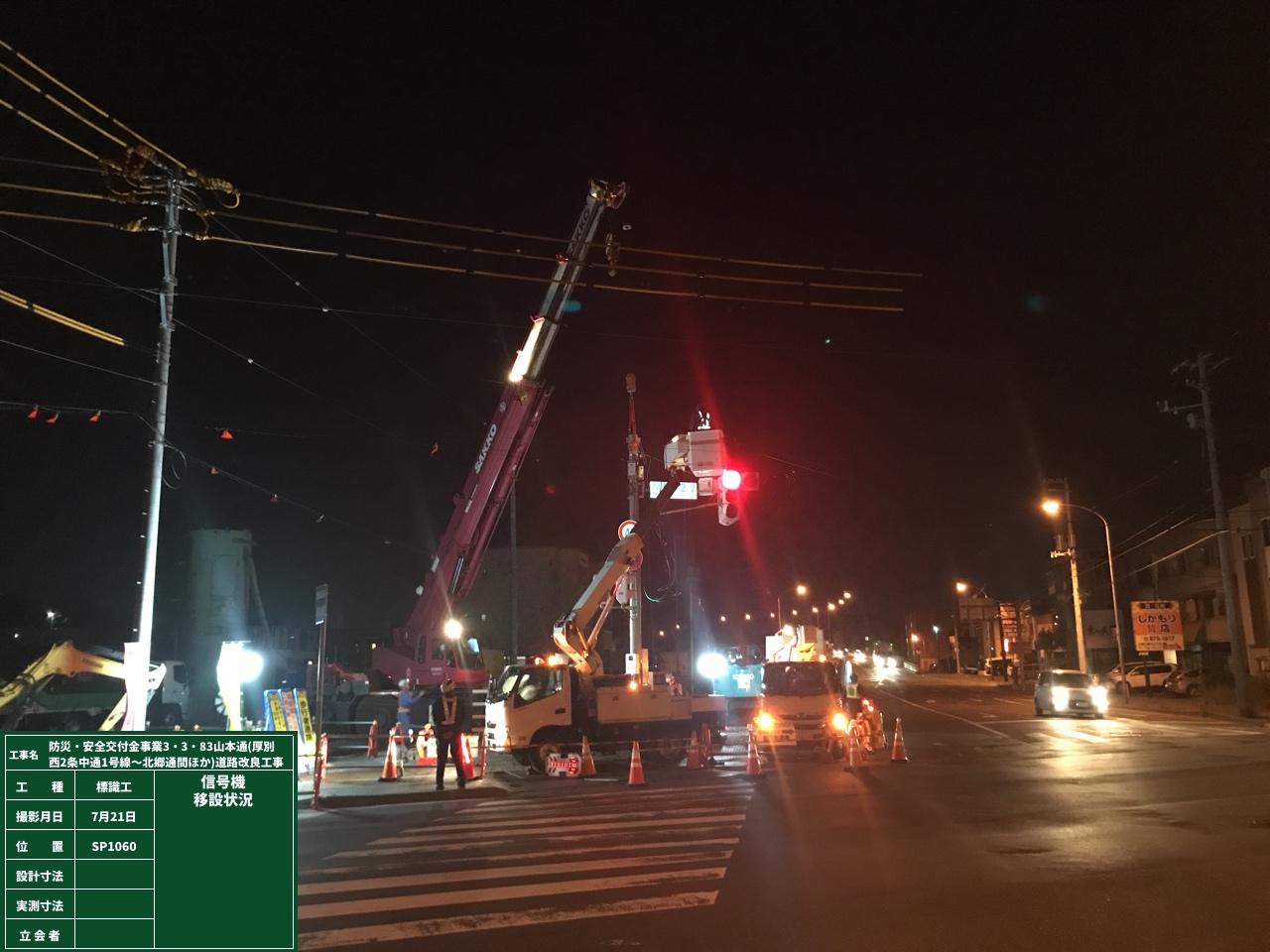

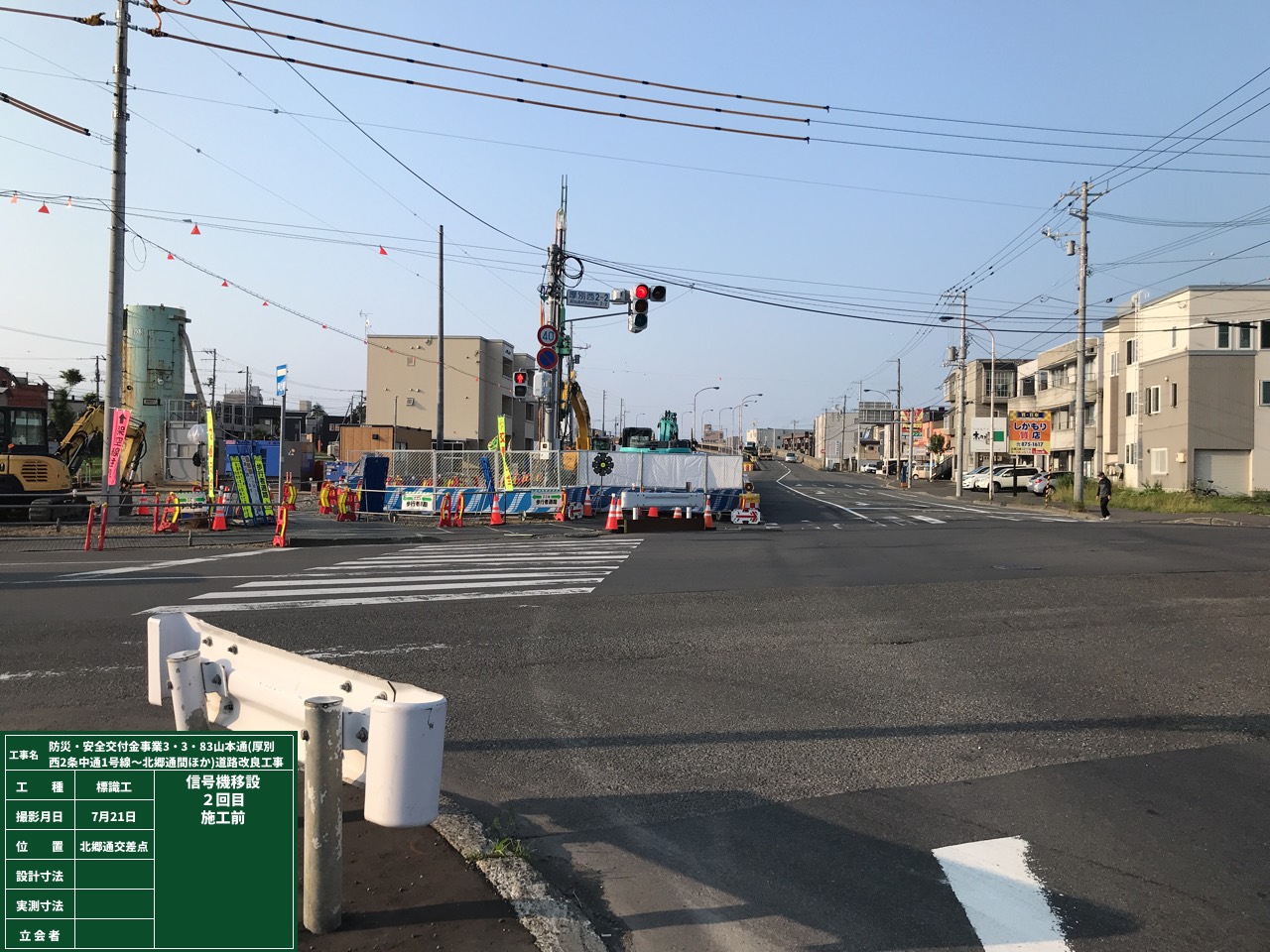

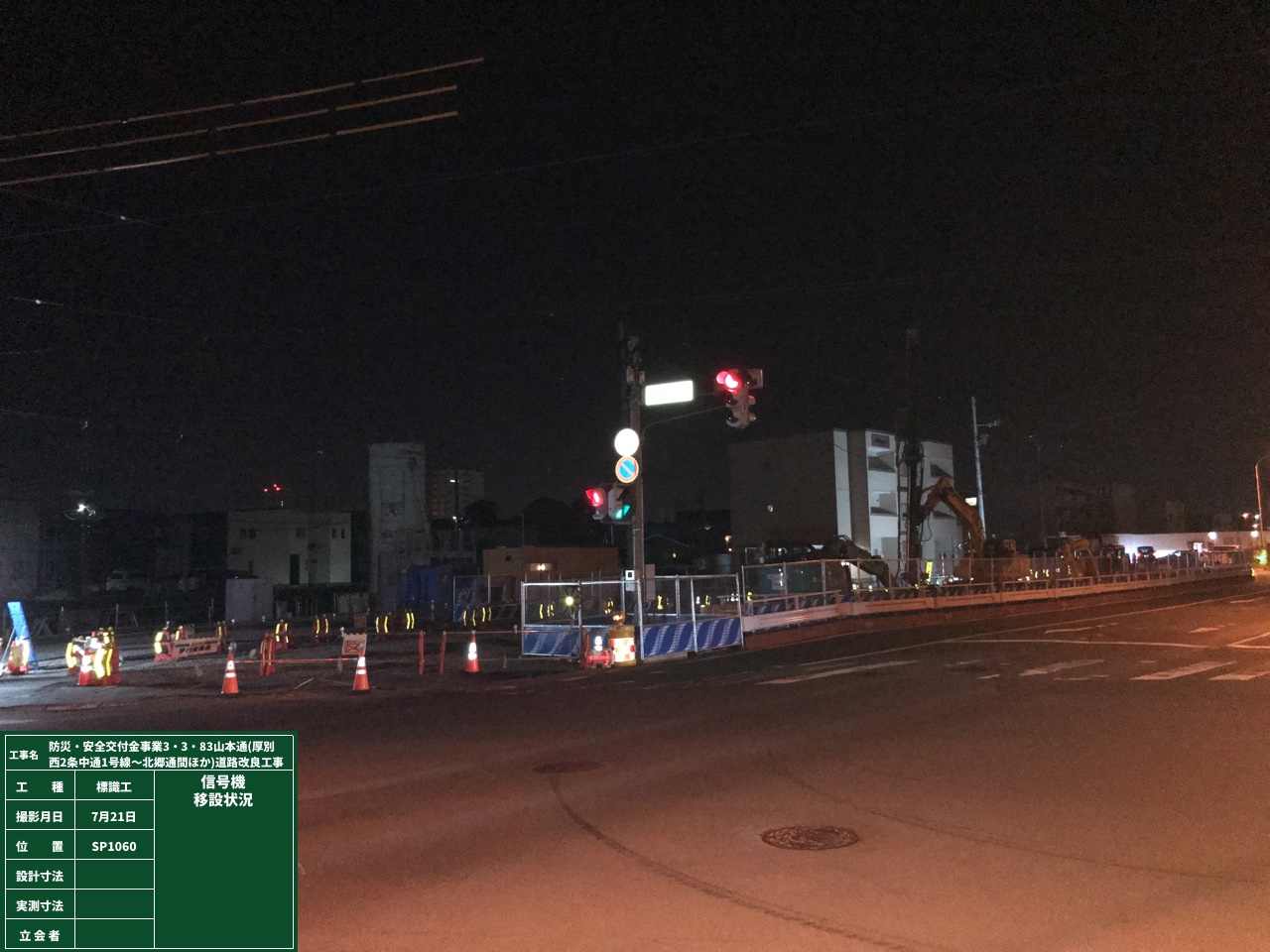

施工前【地盤改良作業中】          2回目移設完了【右側移動】

今回はクレーン作業で実施          フェンスで囲って完了


地盤改良開始 2023/07/14 はれ

工事始期から2.5ヶ月が経過し本工事の地盤改良が開始しました

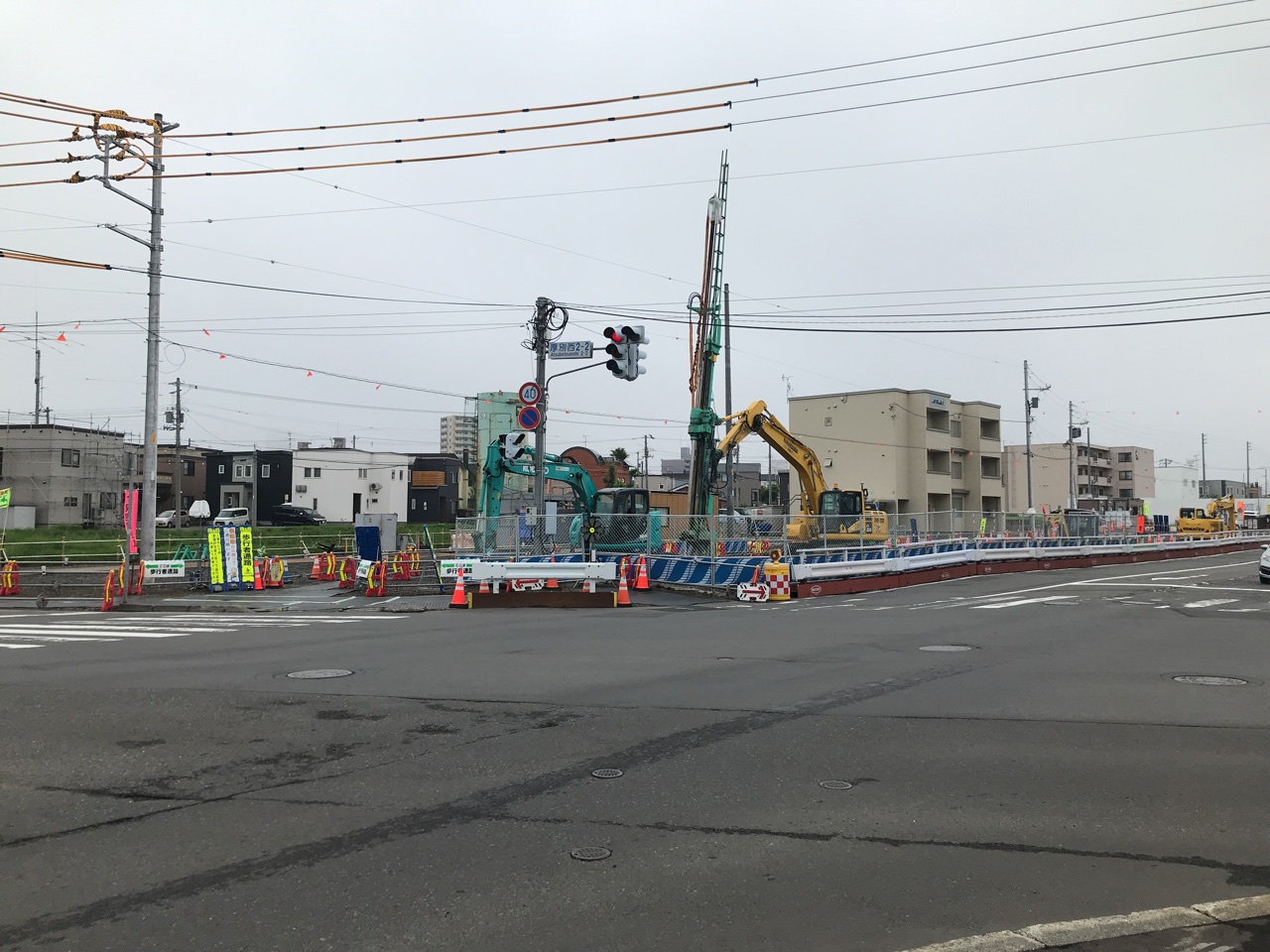

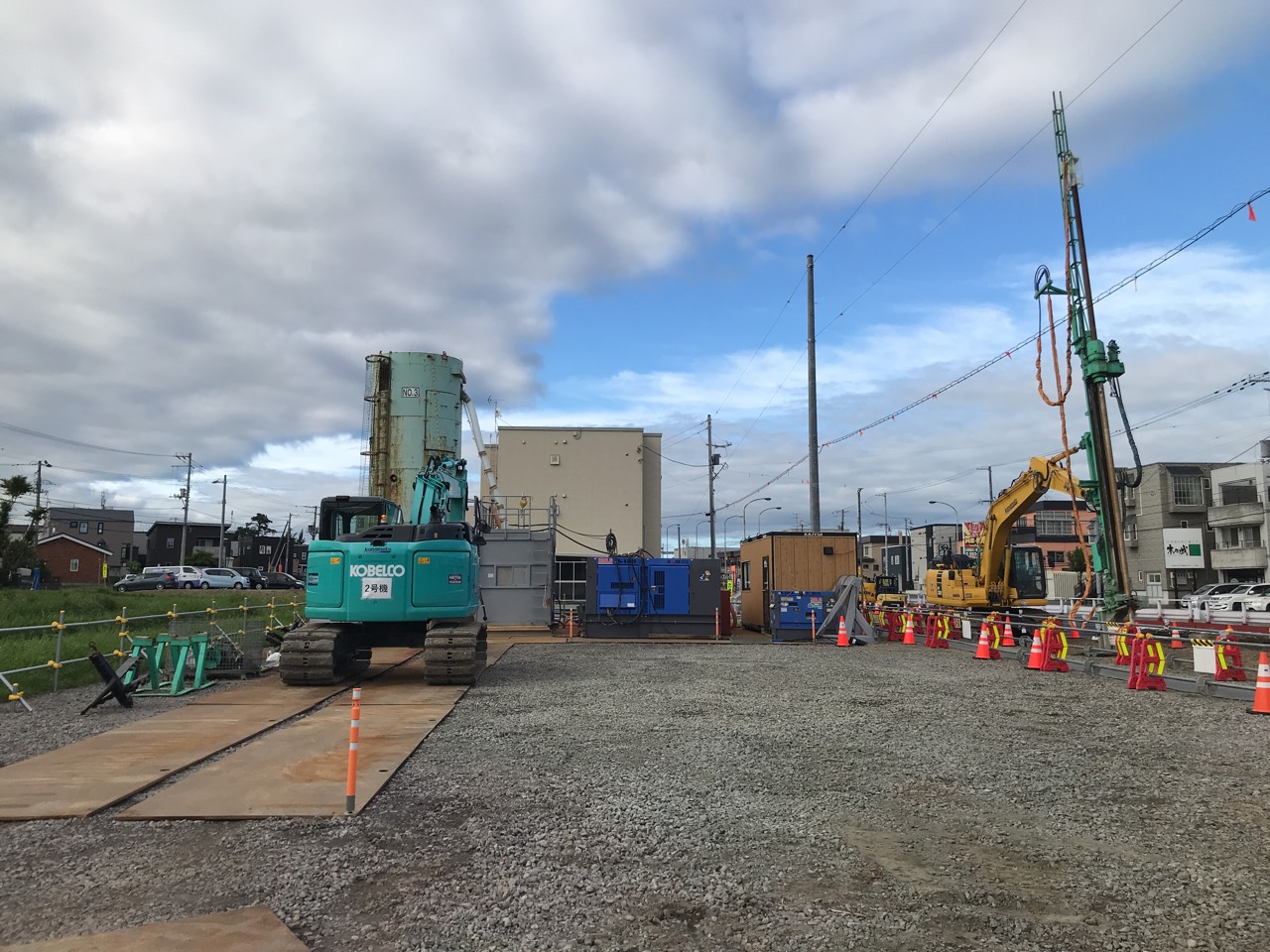

地盤改良施工範囲全体            プラント設置

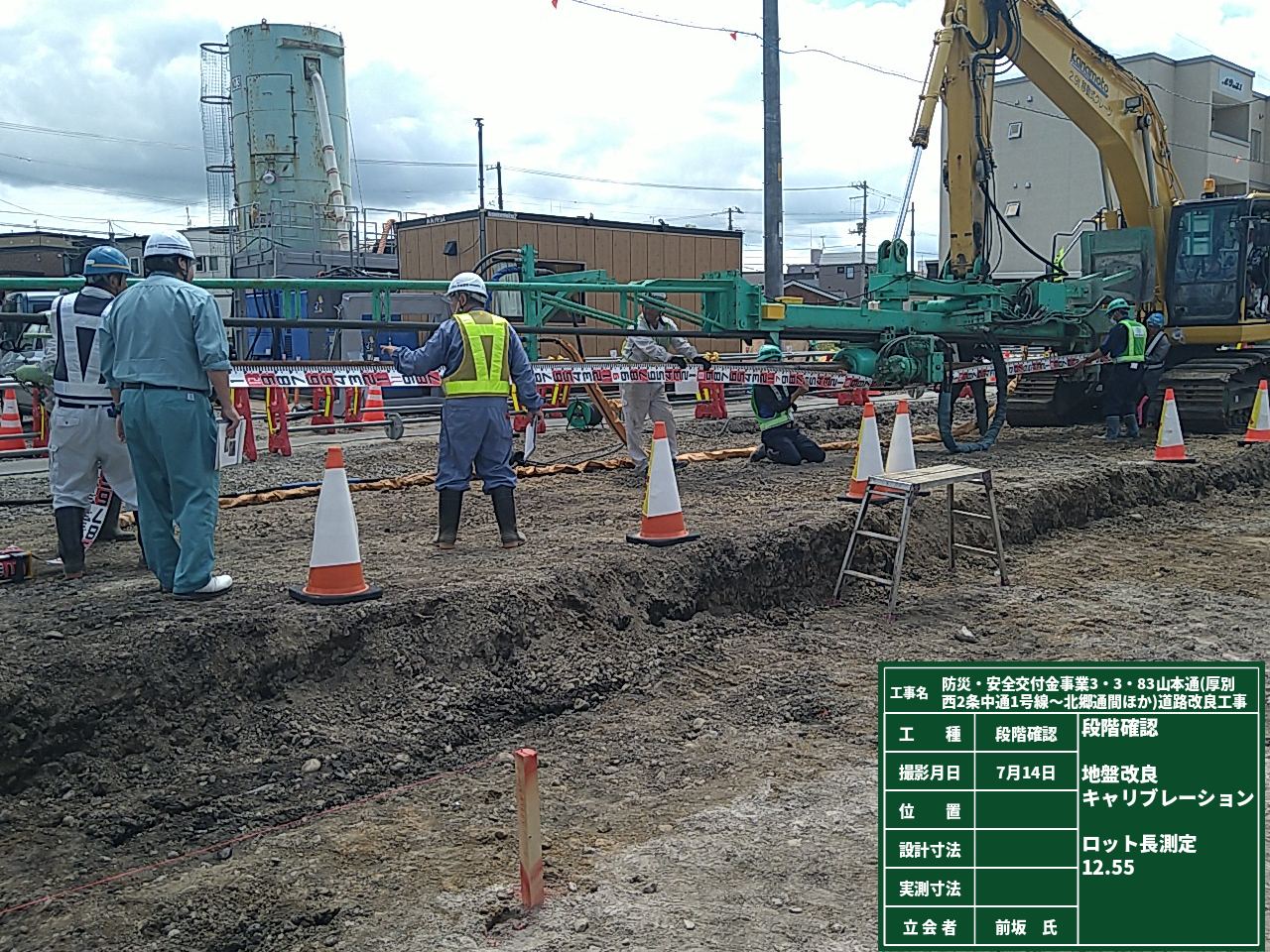

監督員立会で検査実施【7月14日】

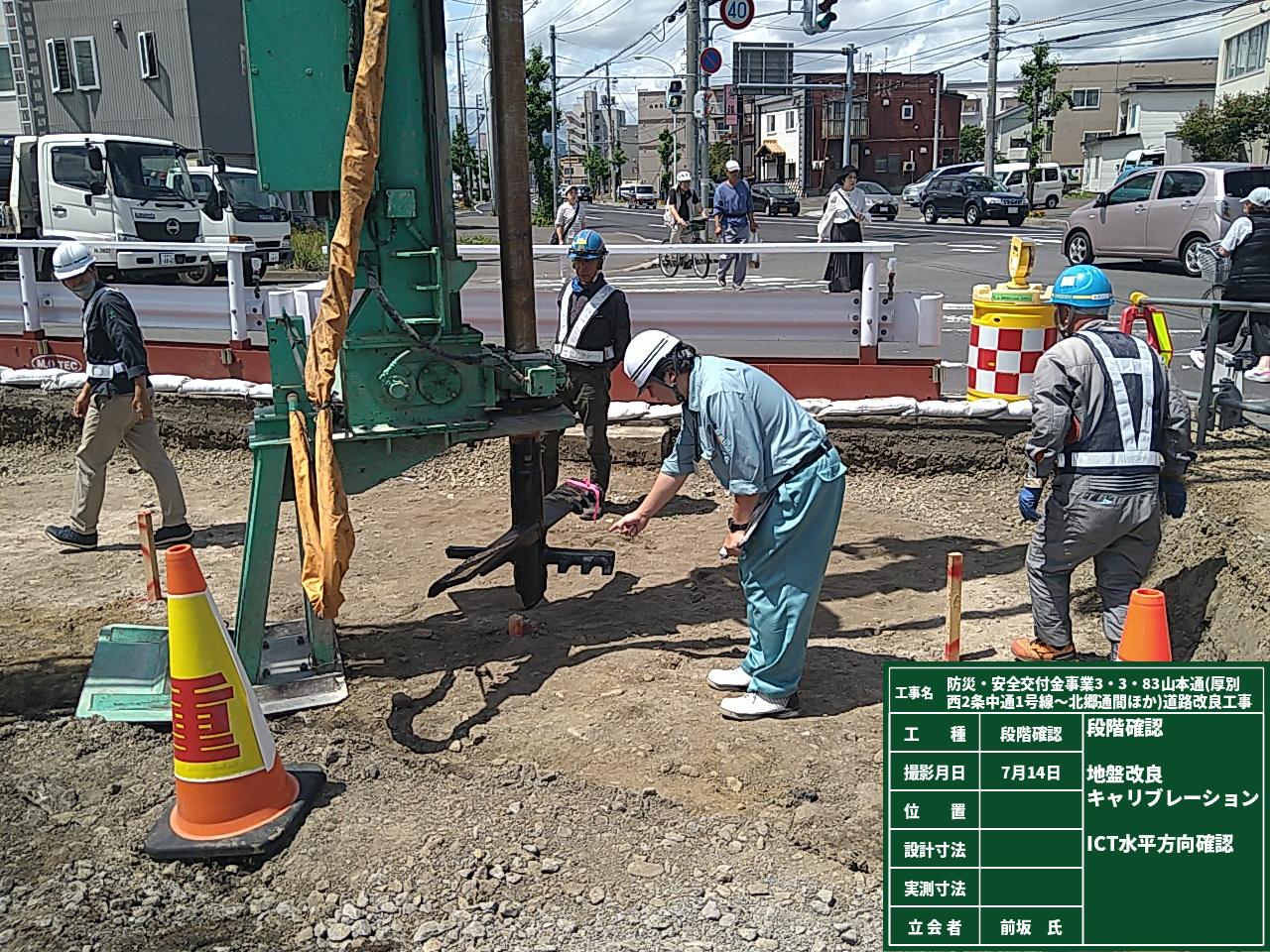

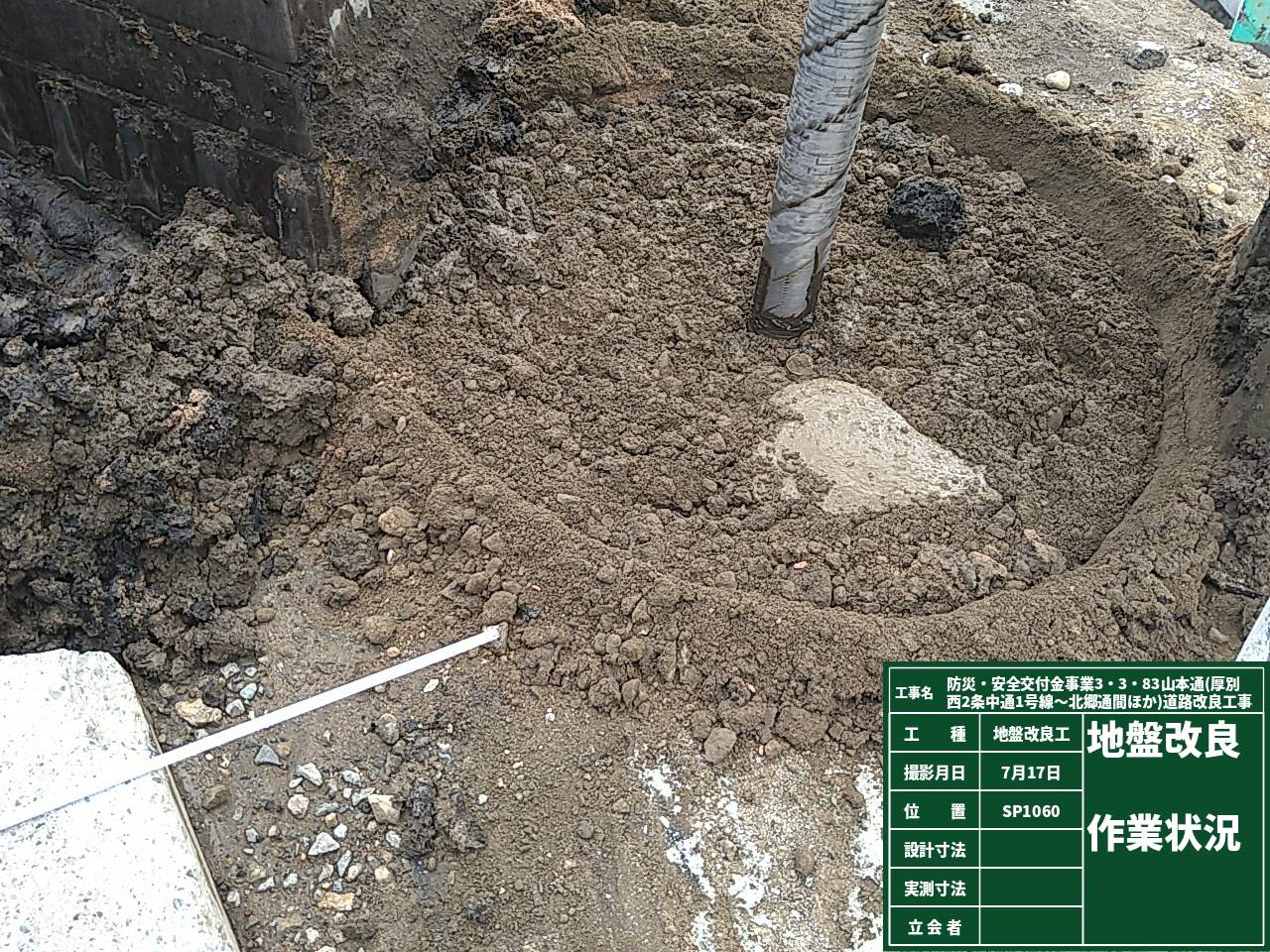

中圧噴射攪拌施工開始【7月17日】

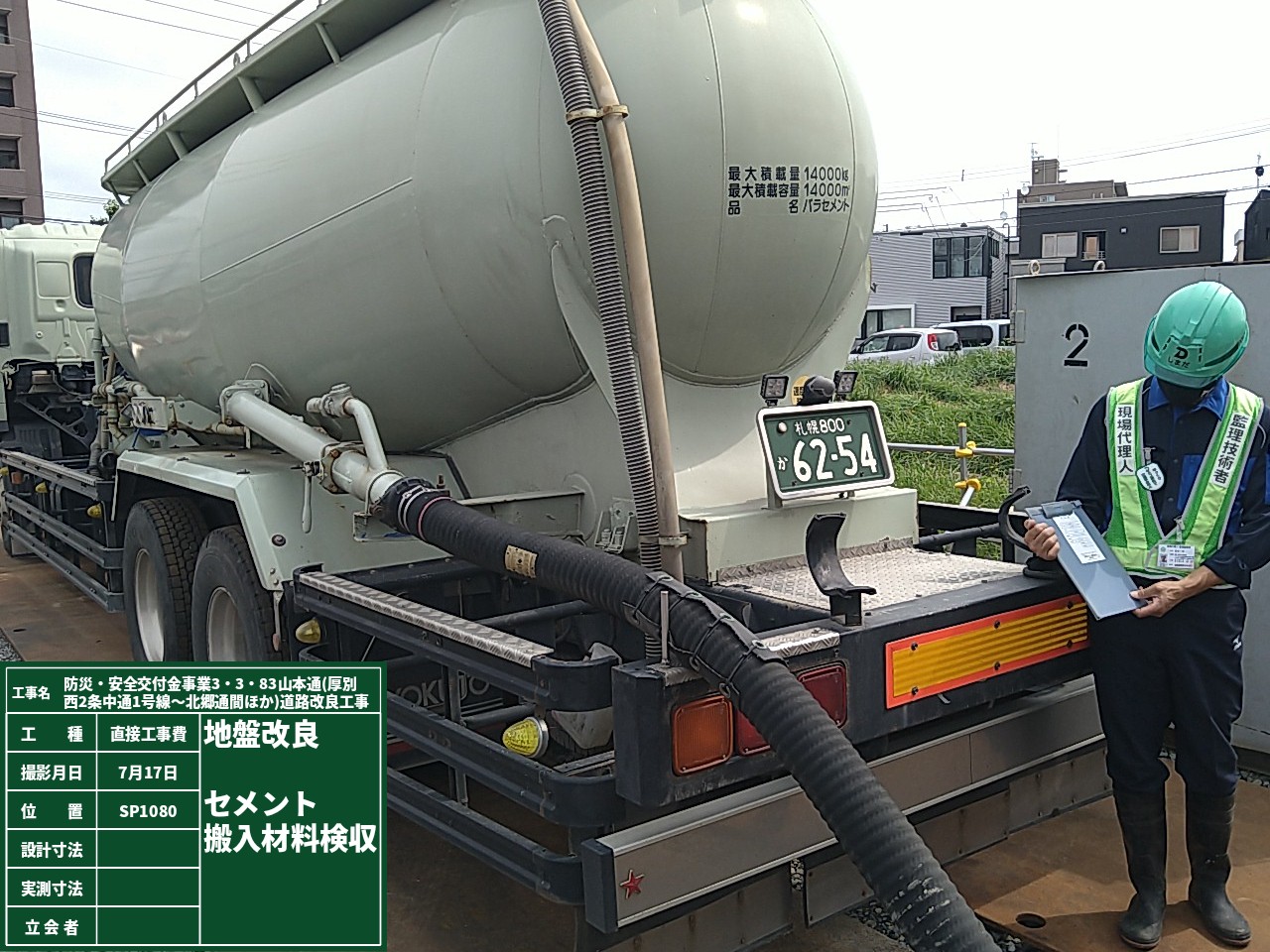

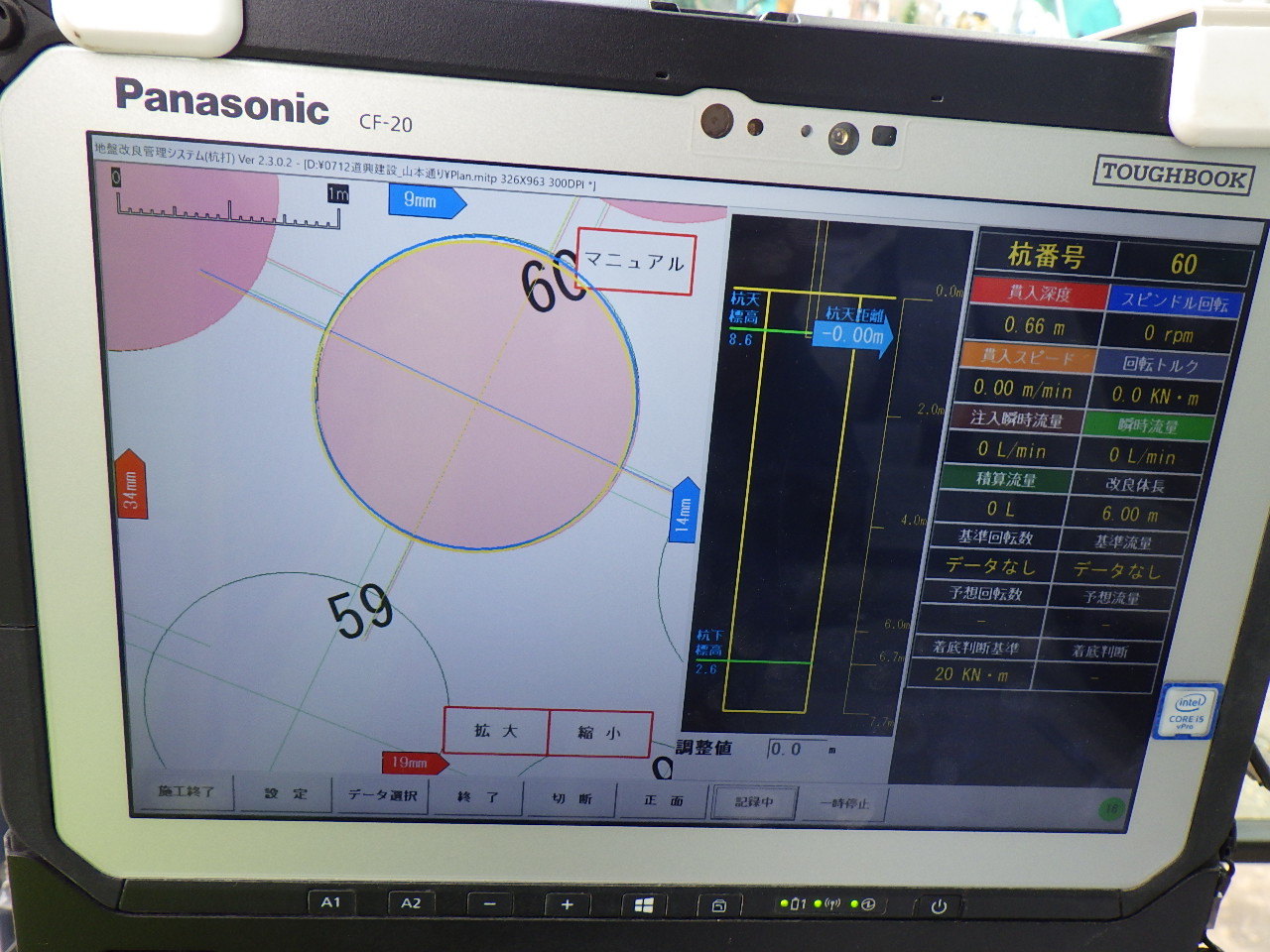

搬入材料確認【セメント固化材】      ICT施工管理画面

全本数終了まで重機・ライフライン災害の無いように管理します
