一般国道36号 恵庭市 恵み野跨線橋補修工事

現場日誌

2023年06月の日誌

現場に関する日記です。

歩道終わりました。 2023/06/19 はれ

先週に舗装復旧が終わったので歩道部の施工は完了です。

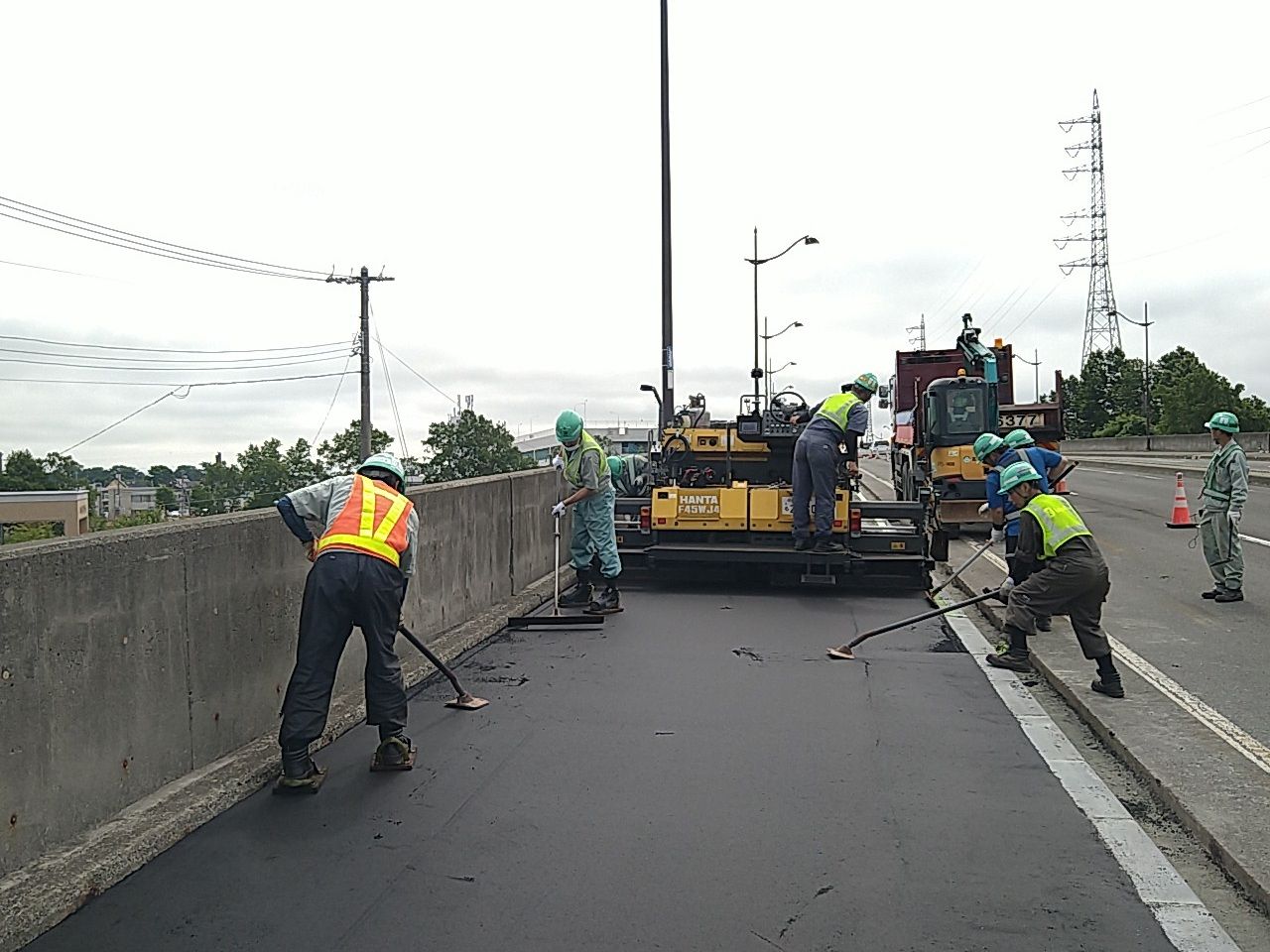

舗設状況です。

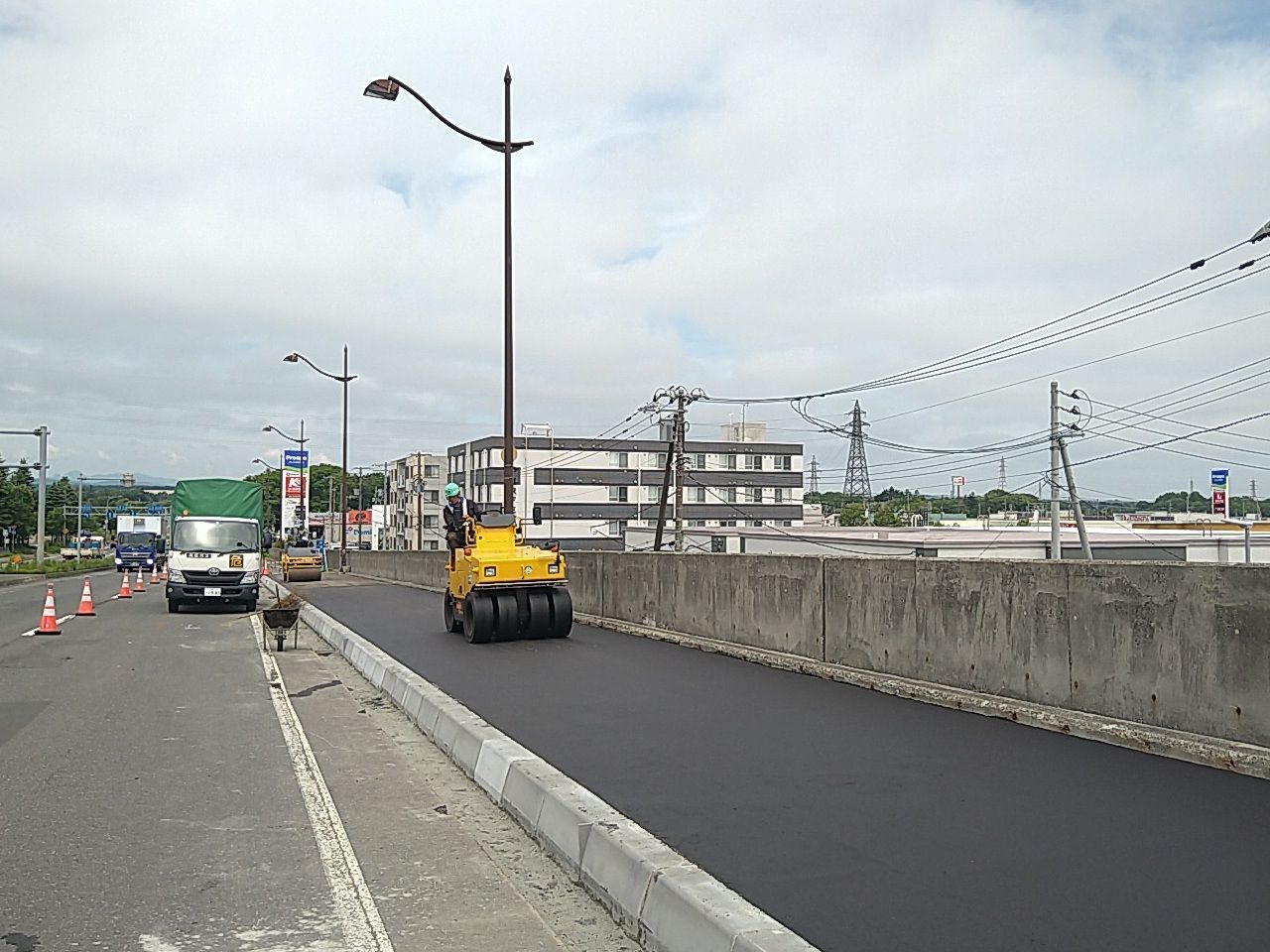

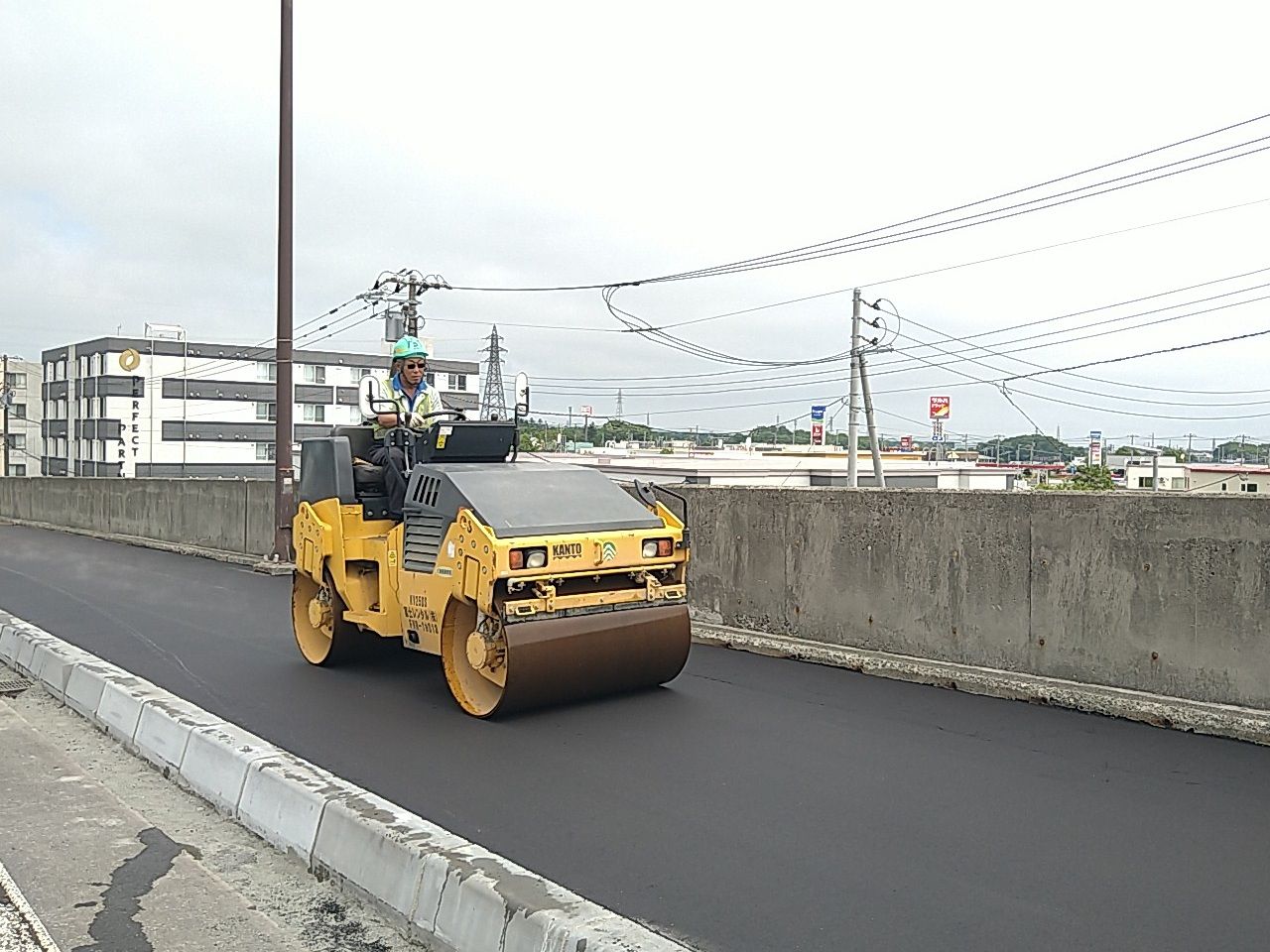

名コンビによる転圧作業(左タンデムちゃん、右タイヤローラーちゃん)



完了です。

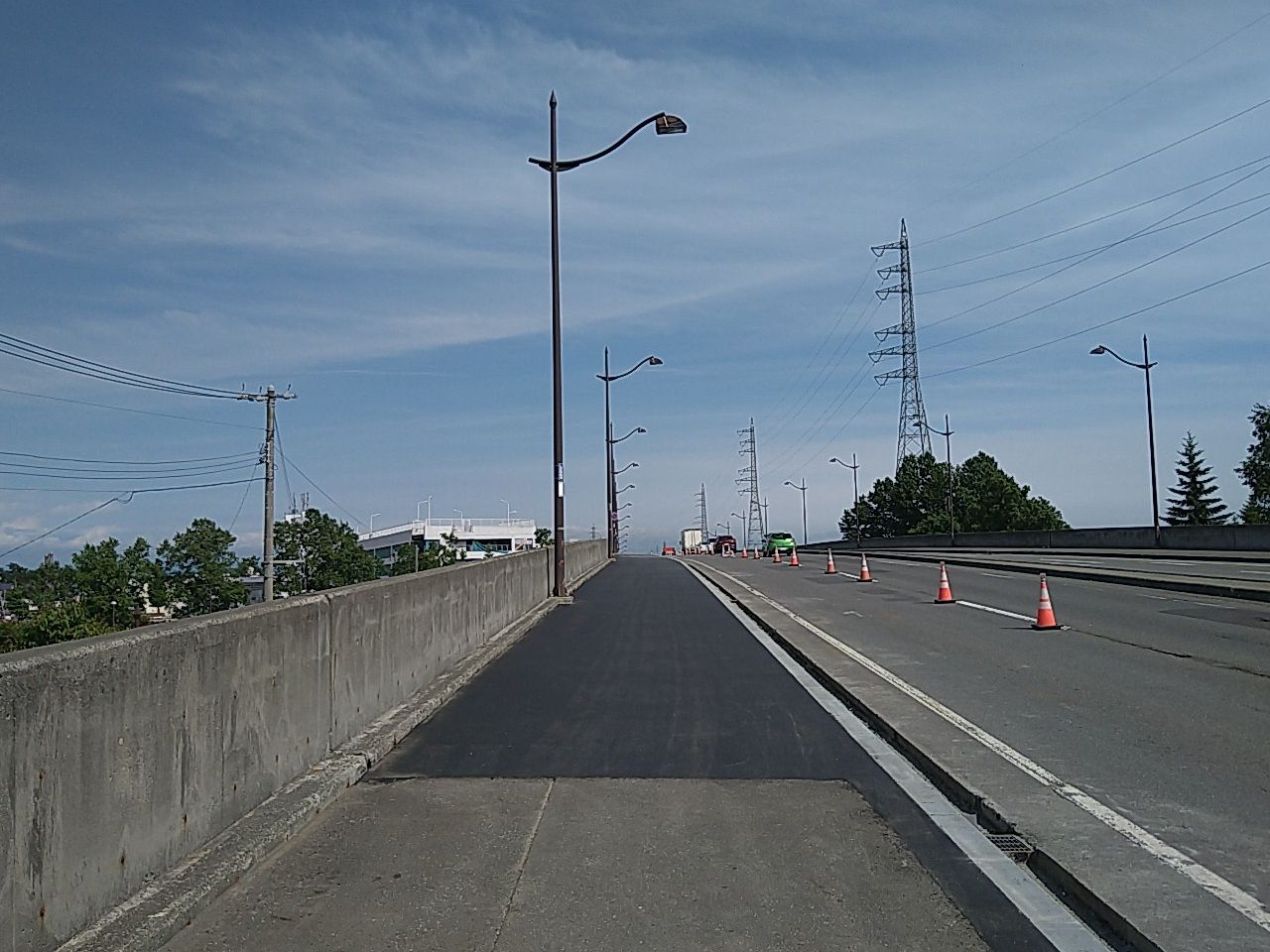

やっぱり舗装が終わると綺麗になったって感じがしますね。

今週から車道部の施工になりますが
ご協力をお願い致します。

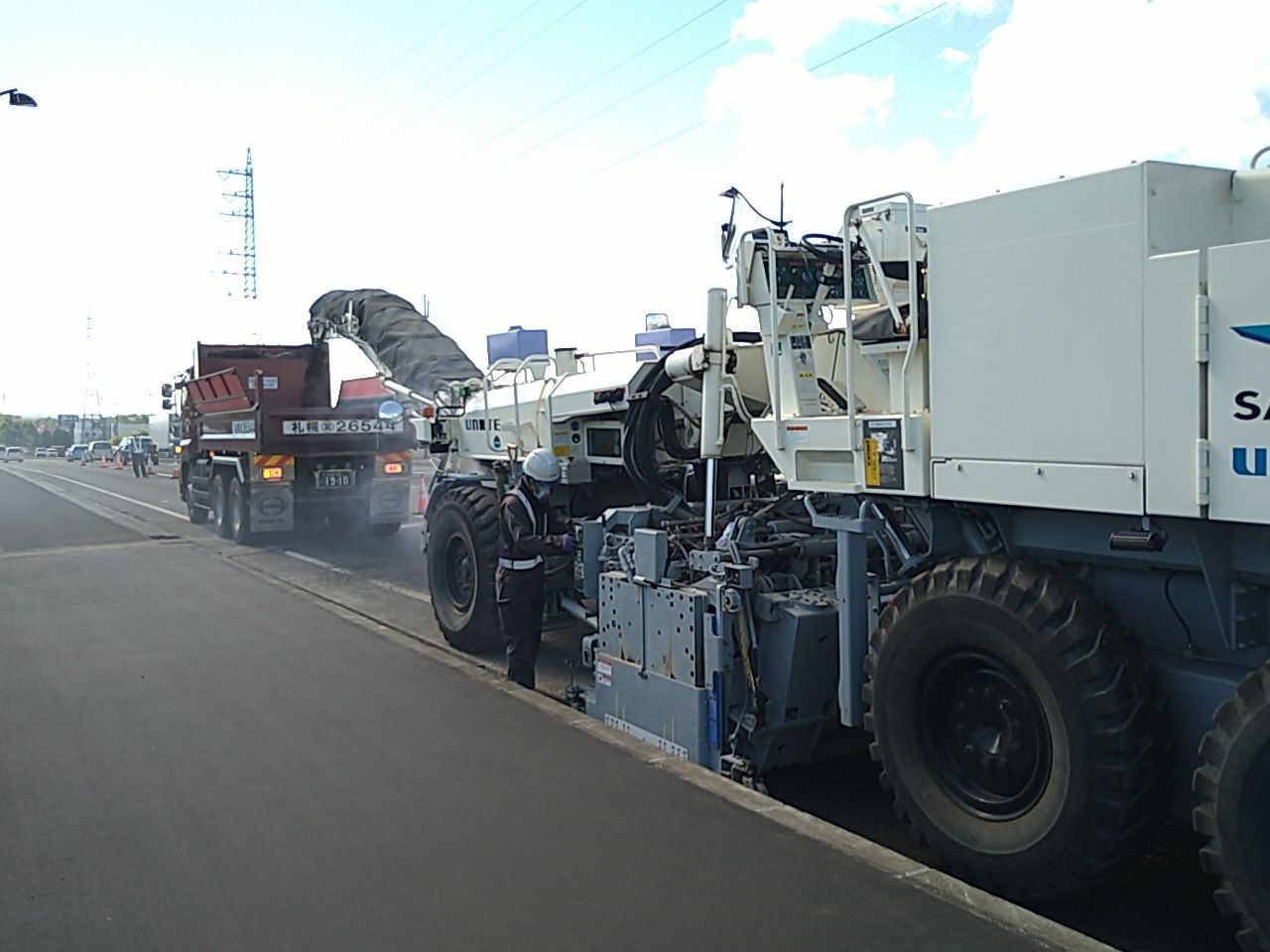

今日はこんな感じで切削してます。

もう少しで歩道終わります。 2023/06/12 曇り

本日は縁石の設置を行っています。

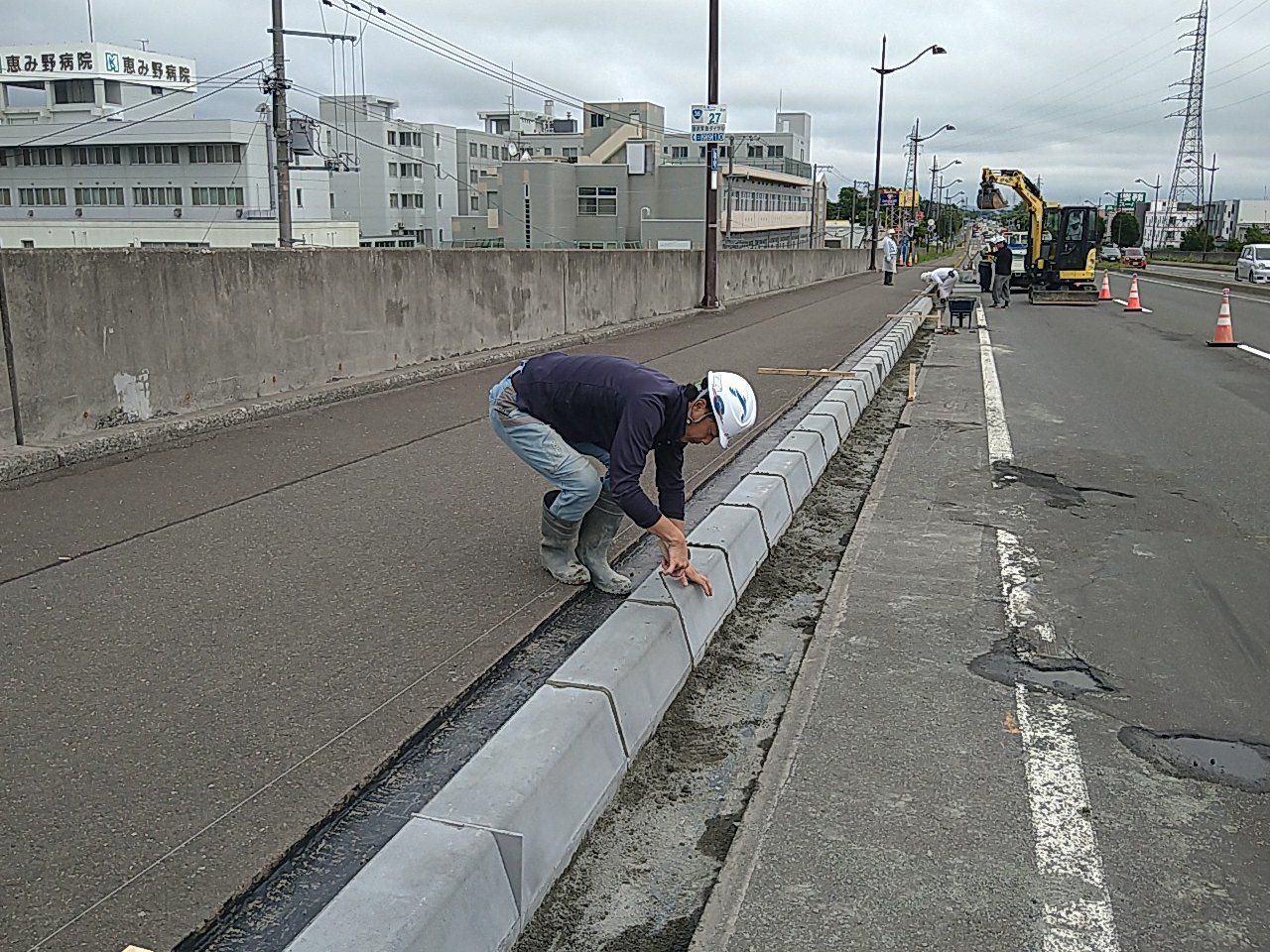

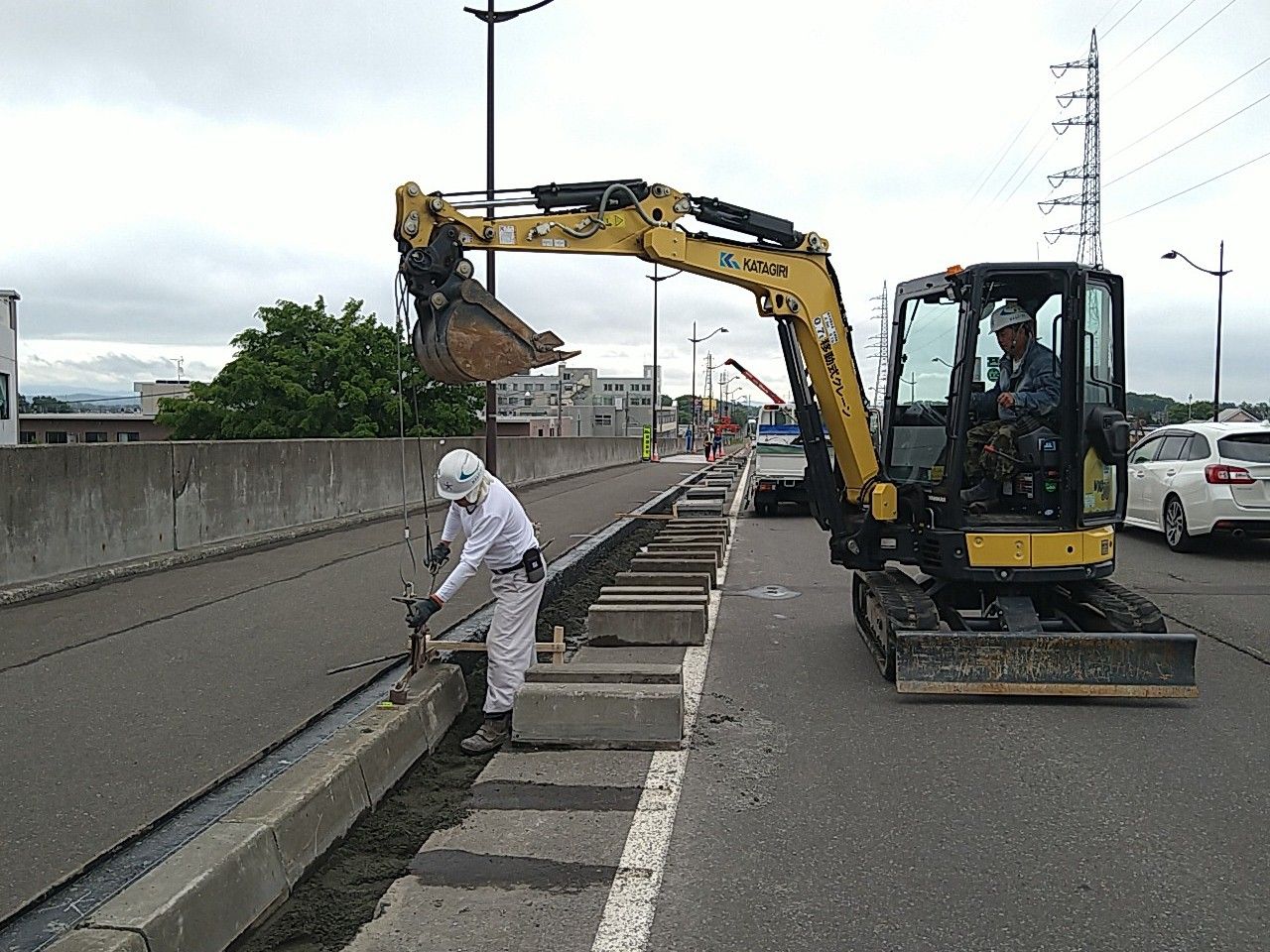

歩道側に隙間がないのでバックホウを使用して設置をしています。

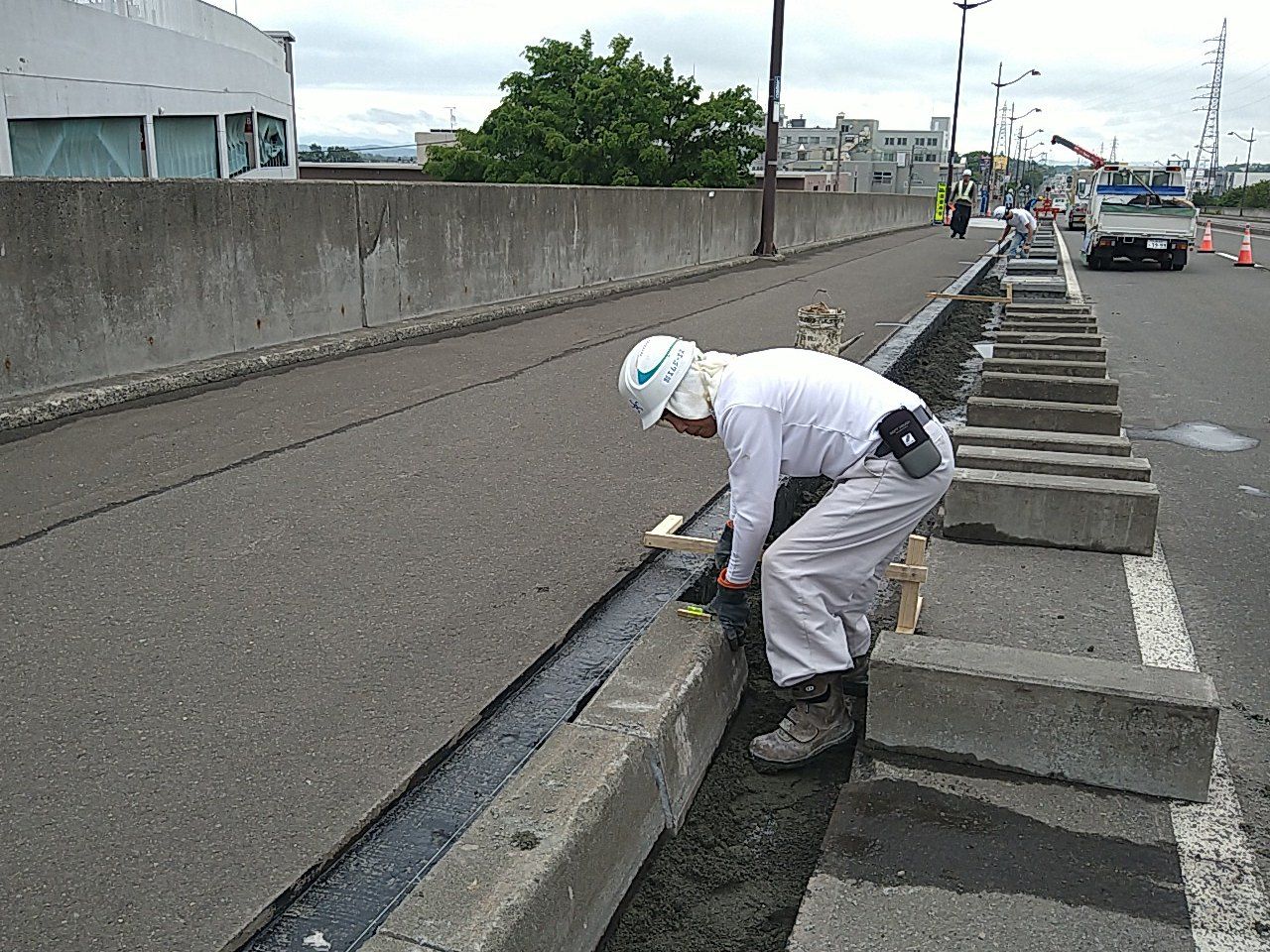

仕上げはいつも通り人力です。


目地を仕上げればー

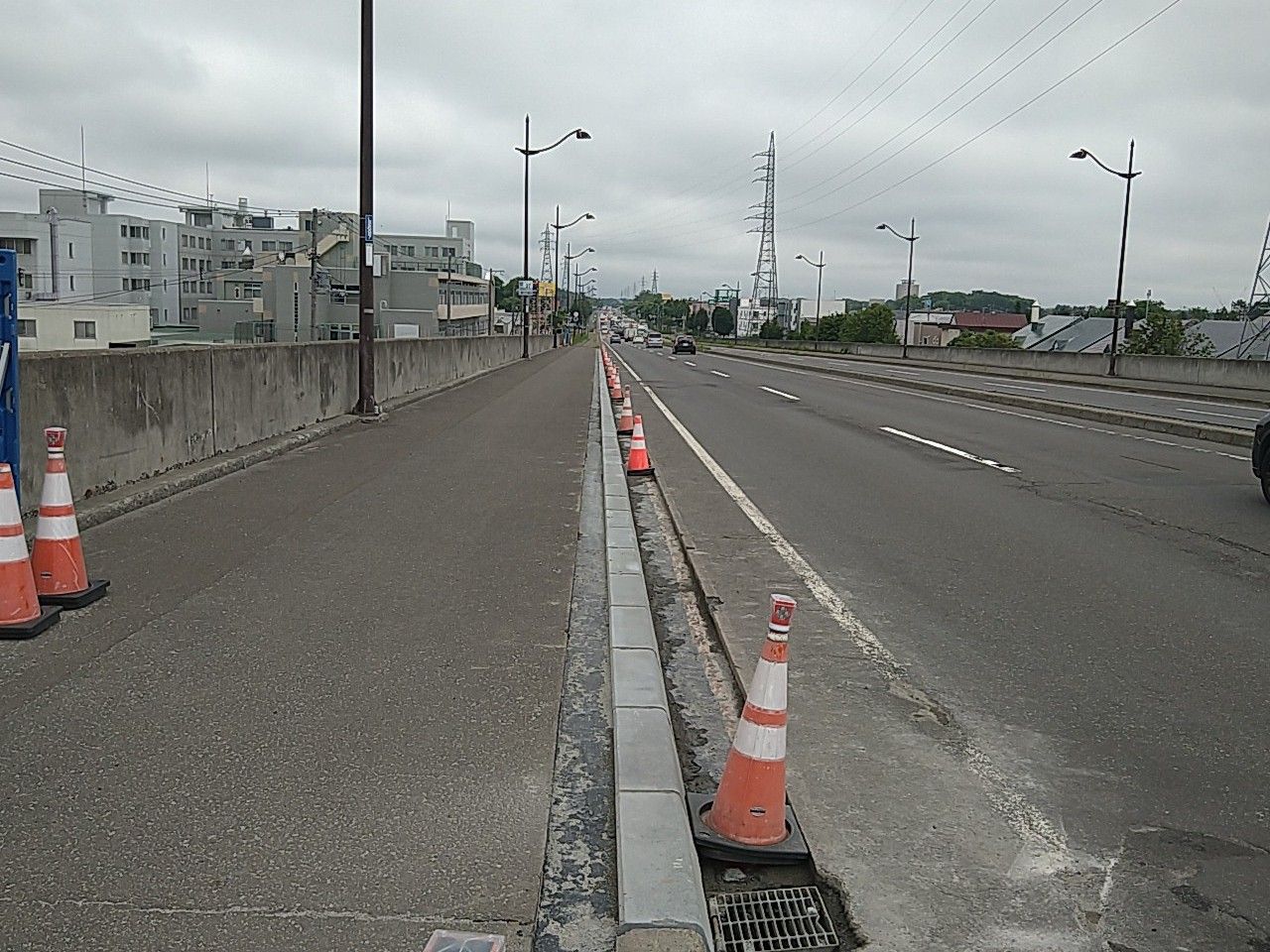

完了


今週末には歩道部の補修が完了するので
ご協力をお願い致します。

規制しています。 2023/06/01 曇り

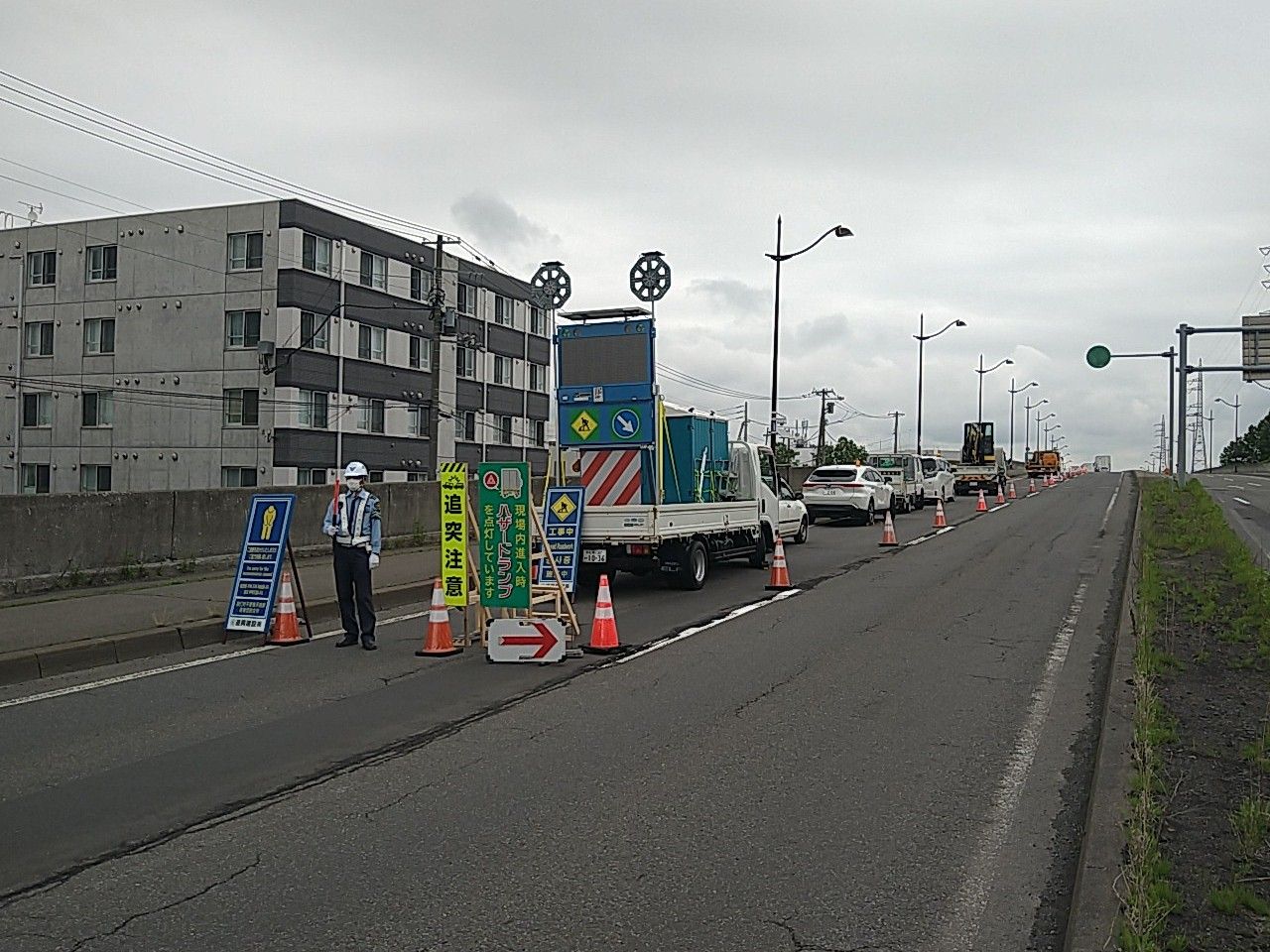

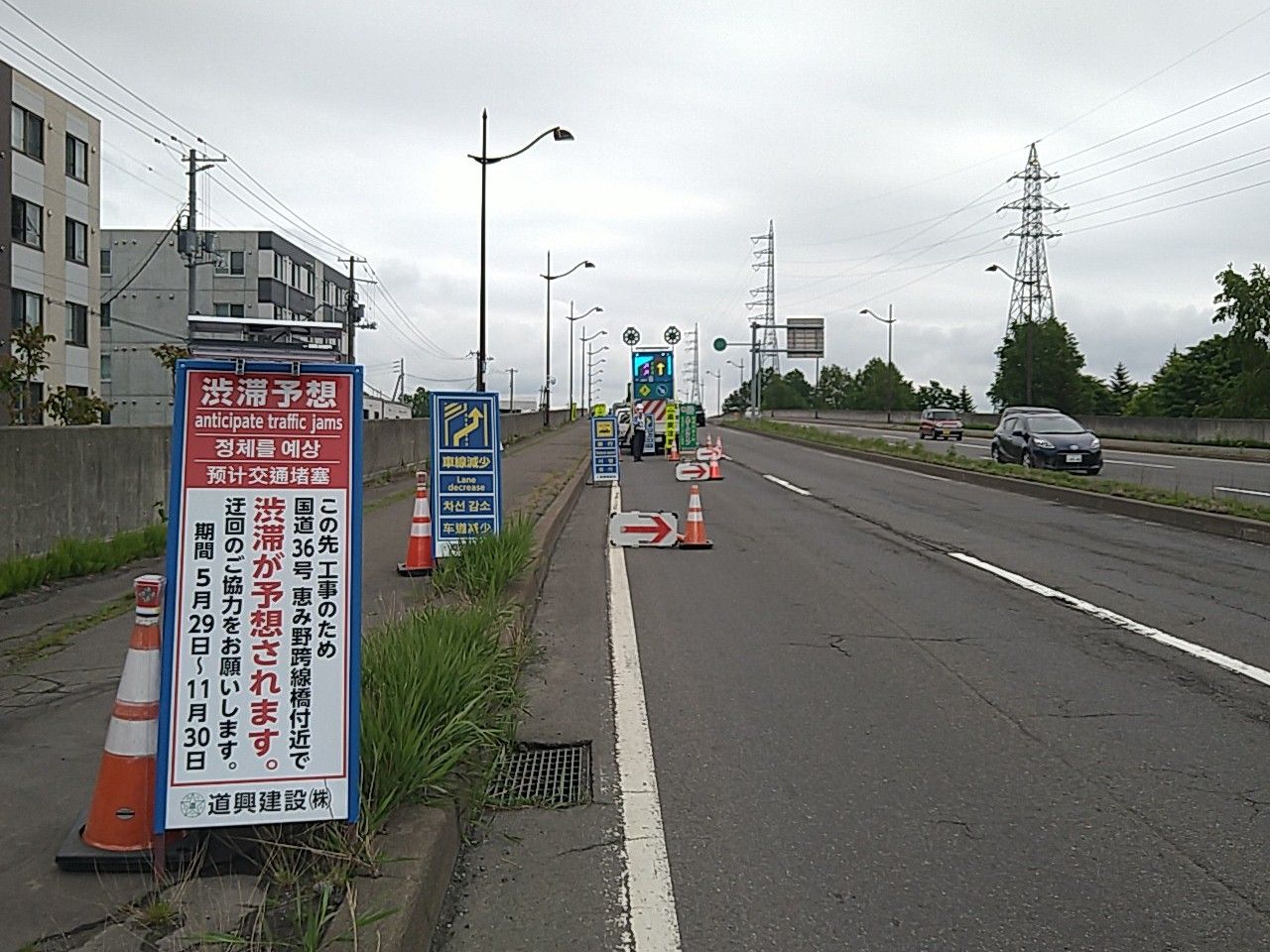

今週から規制(車線減少)をかけて作業をしています。

時間帯は、9:00~17:00です。

恵み野跨線橋を千歳方面へ通行の方は右車線によって走行ください。

通行の際はご迷惑をお掛けしますがご協力をお願い致します。
