R08-時雨トンネル

現場日誌

2020年12月の日誌

現場に関する日記です。

四ツ峰トンネル工区工事終了! 2020/12/23 トンネルの外は晴

PCL背面裏込注入準備が終了し12月8月から裏込注入開始です!

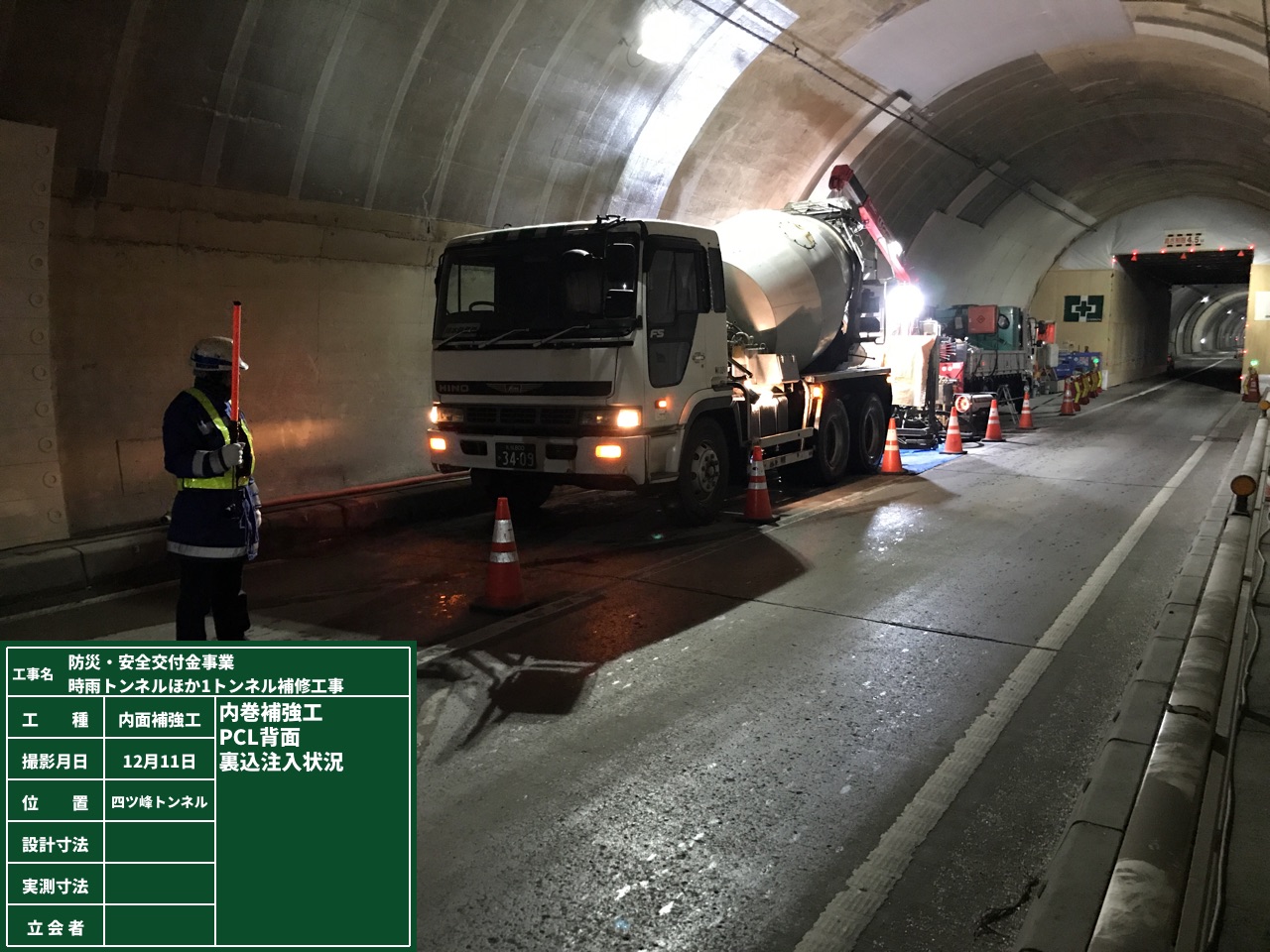

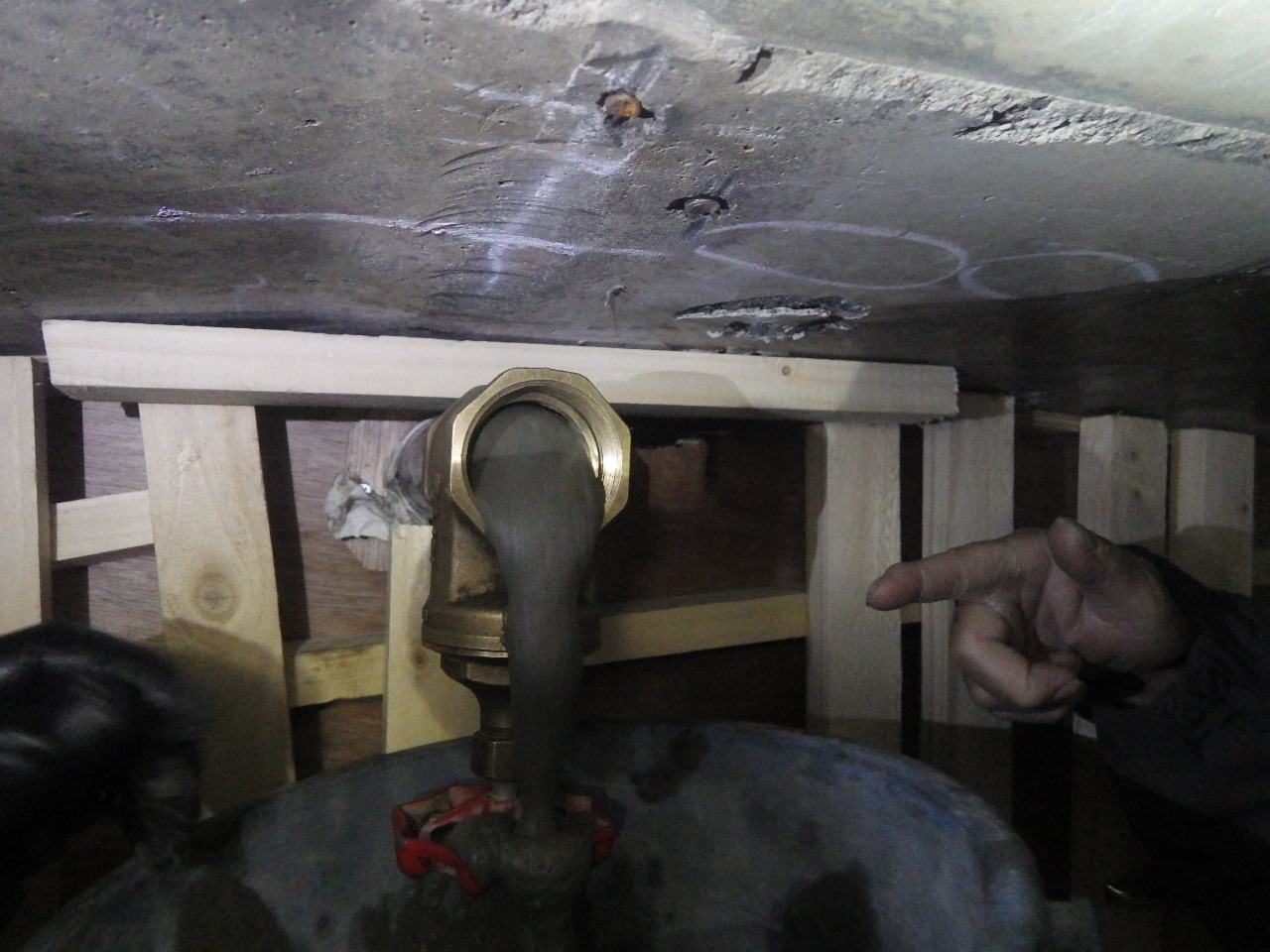

裏込注入状況          →          頂部まで注入完了確認

次工程は、褄部型枠解体後 処理作業①ポリマーセメントモルタル仕上げ

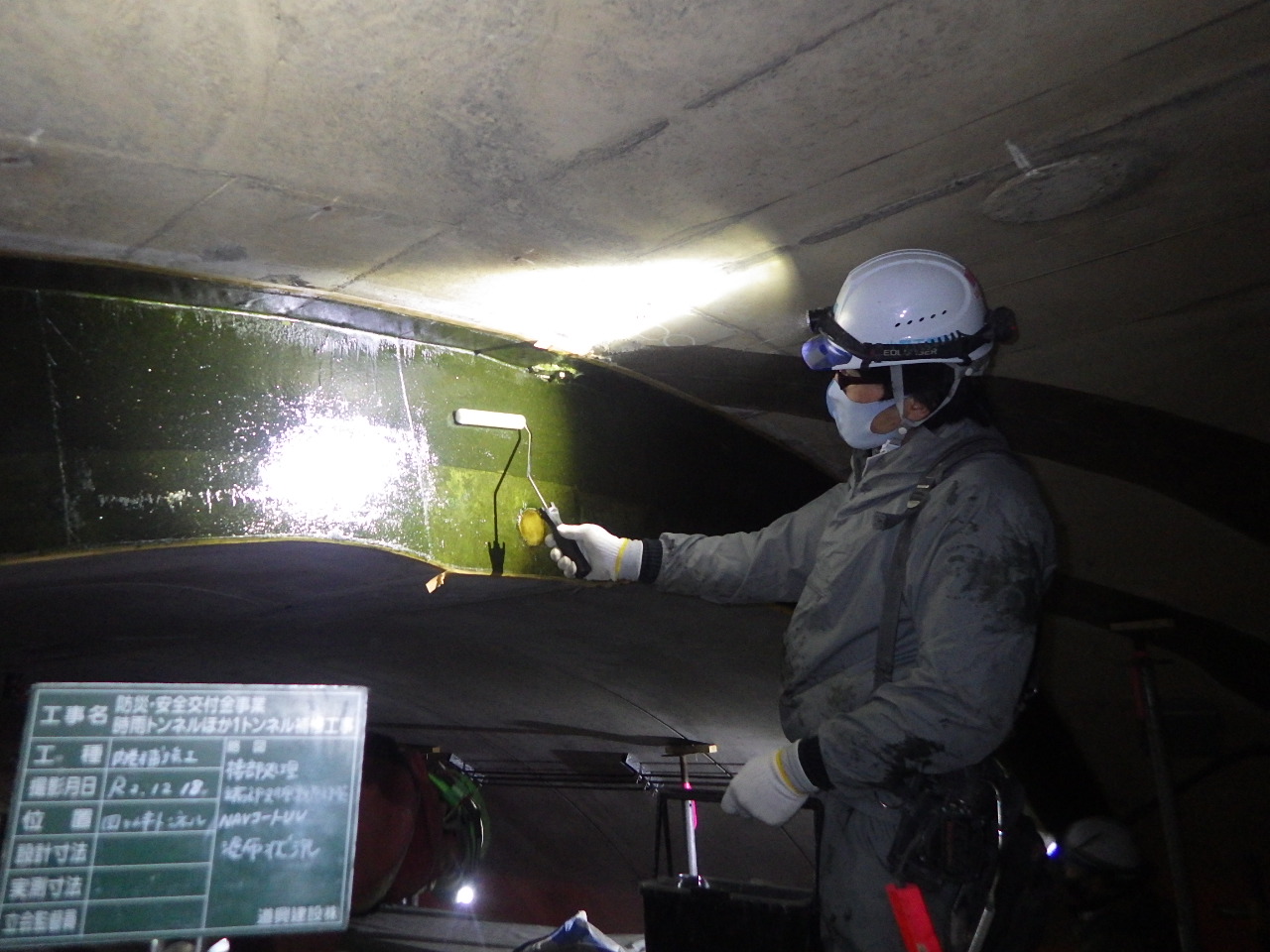

褄部処理作業②はく落防止シート設置【下地処理→下塗塗料→シート貼付→仕上塗料】

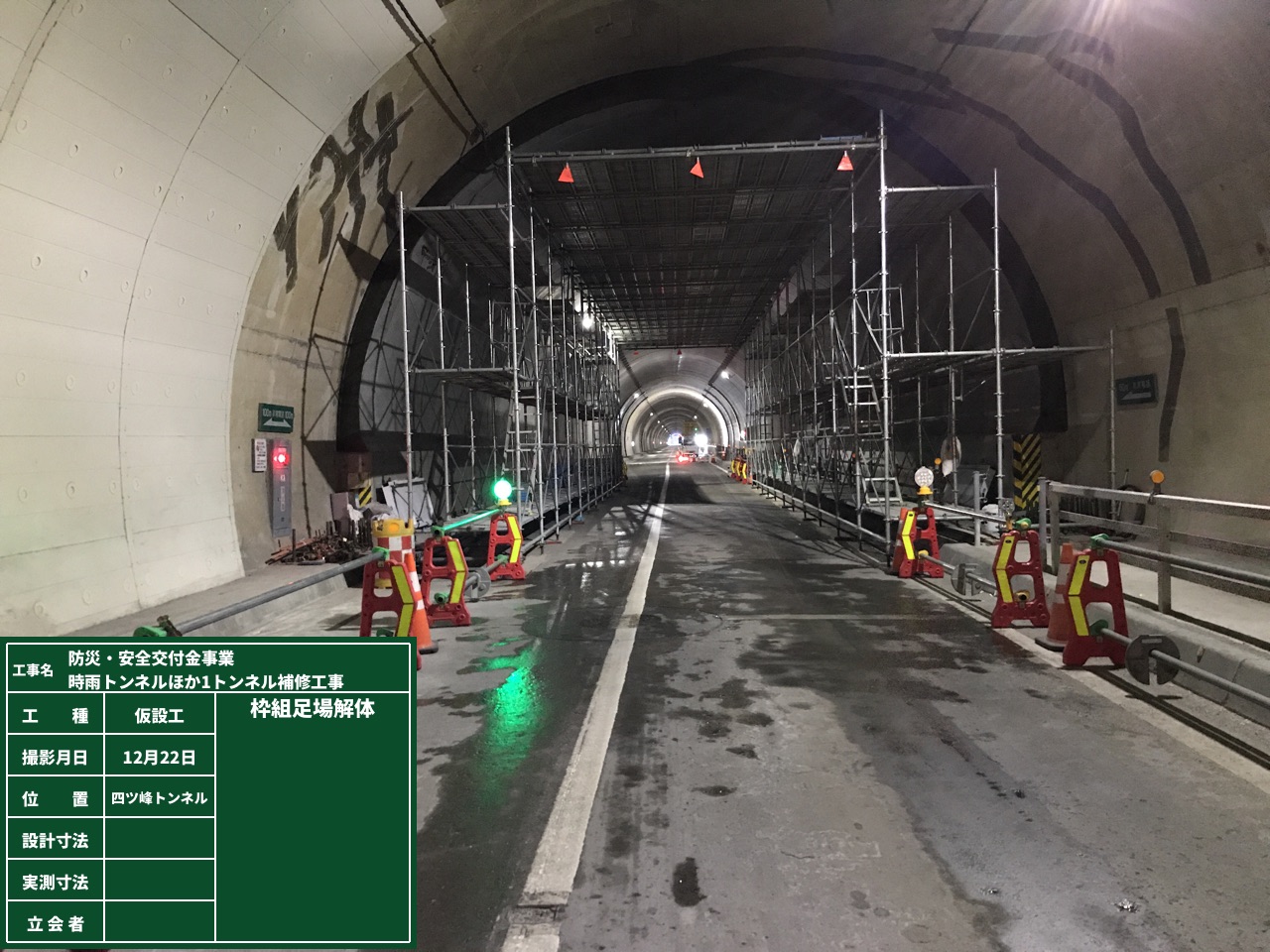

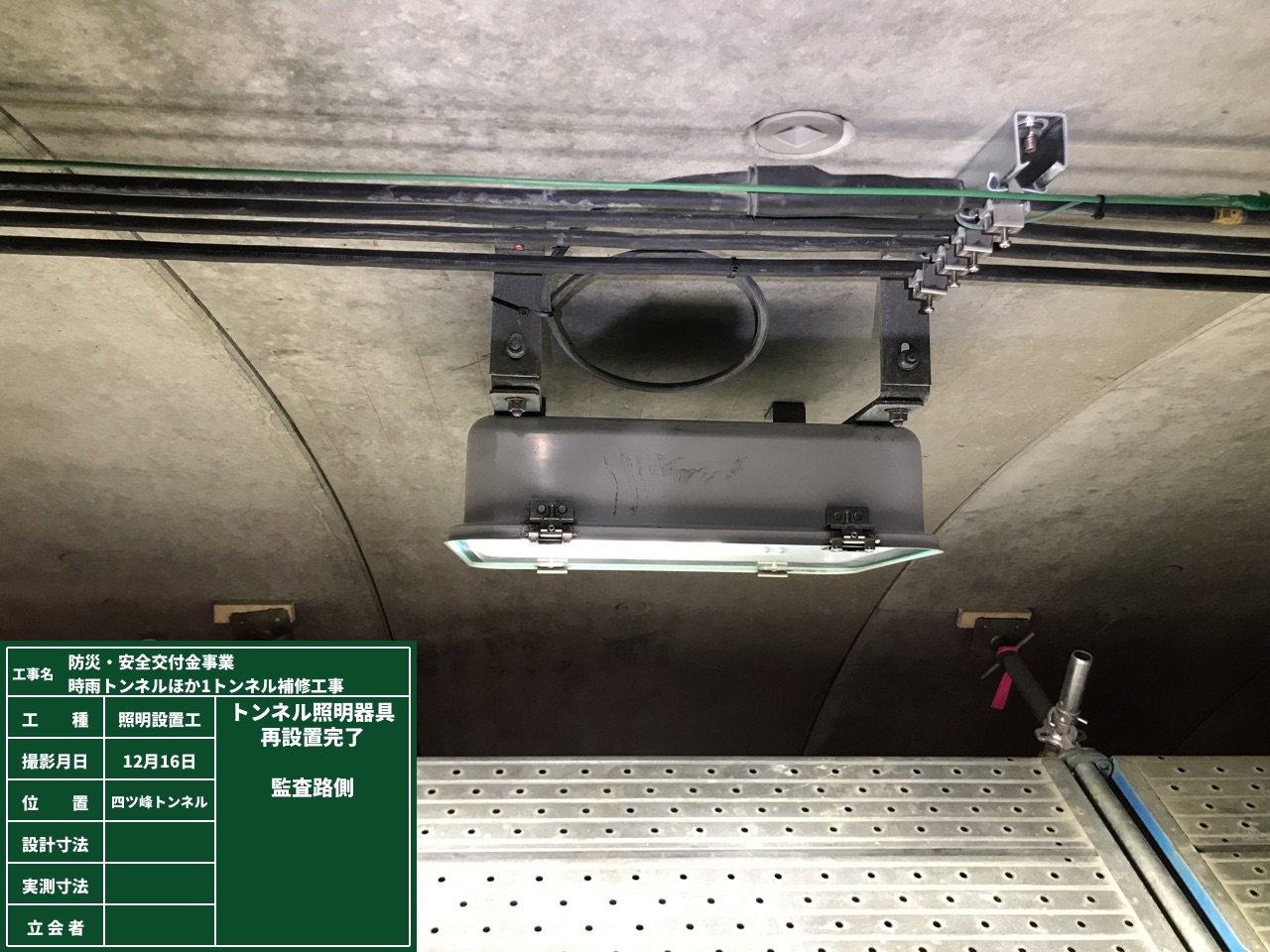

最後照明設備工【照明灯・開閉基盤等】復旧完了  足場解体で12月23日に工事完了!

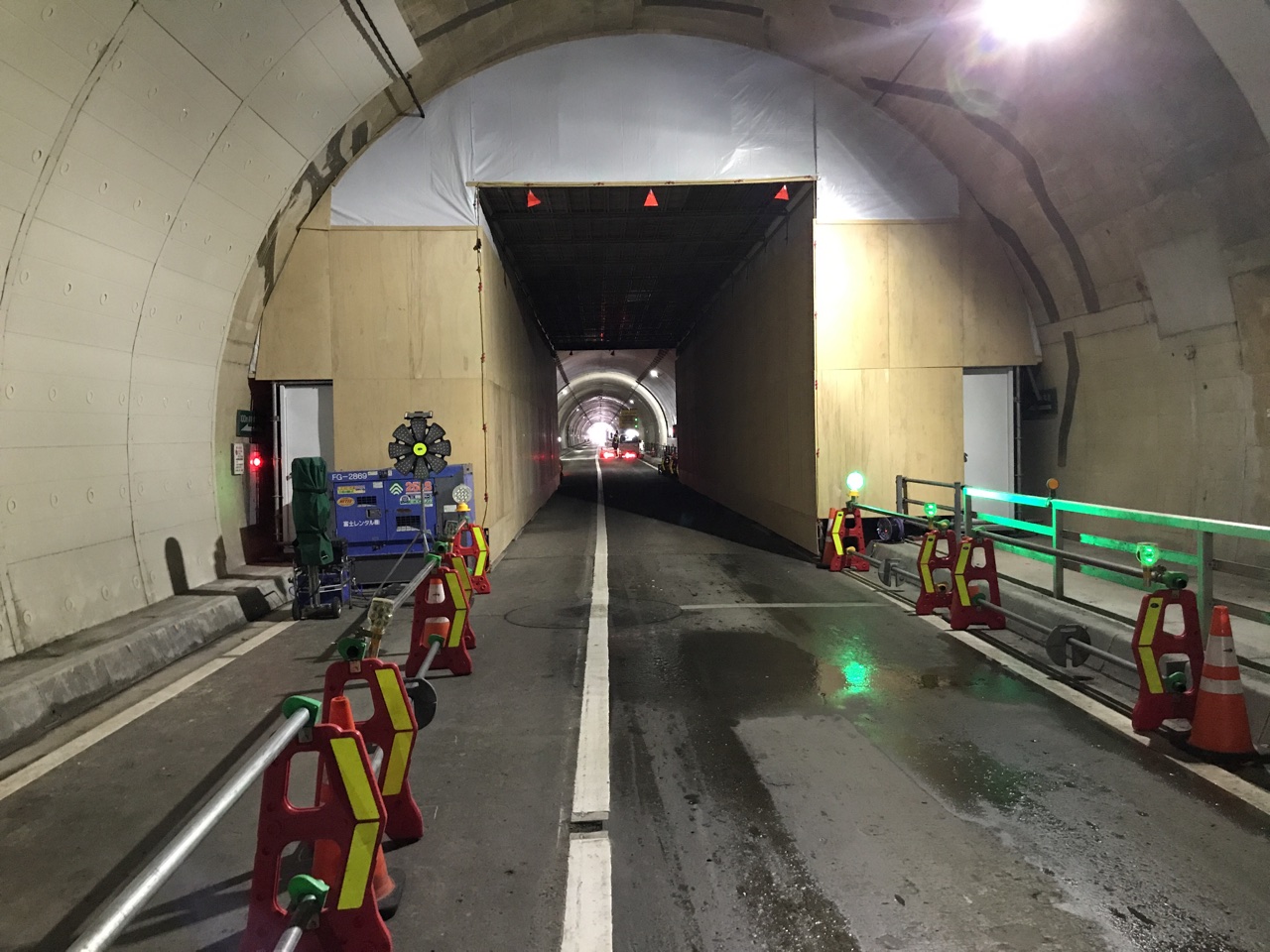

12月24日7時より24時間片側交互規制終了し、全工事も無事故・無災害で終了しました。
ご通行の皆様にはご迷惑をお掛けしましたがご協力ありがとうございます。

今日迄の四ツ峰トンネル工区 2020/12/04 トンネルの外は雪

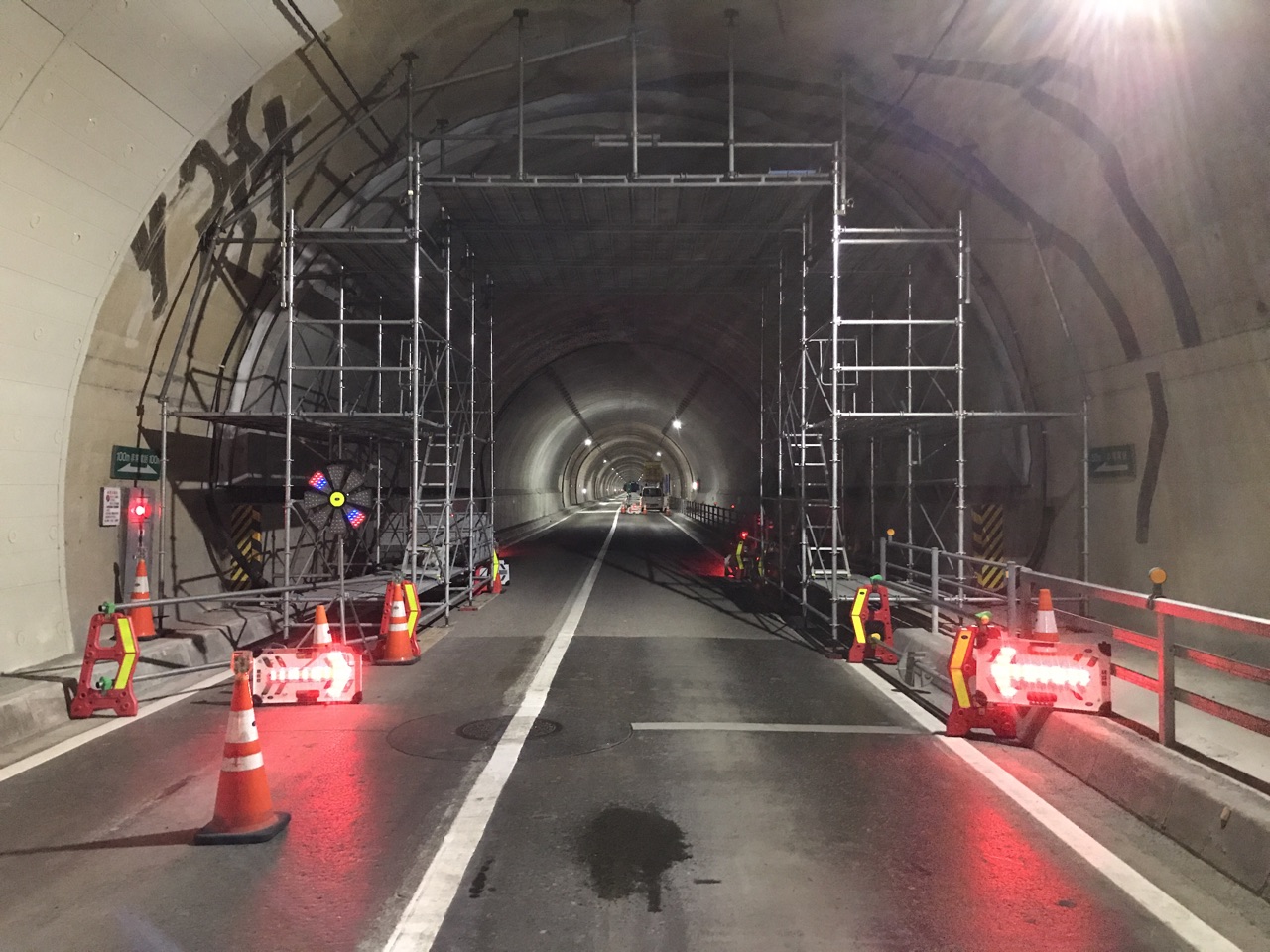

11月16日夜間作業で足場の架設を行い、明日の朝から24時間片側規制開始です。
足場架設状況                       架設完了

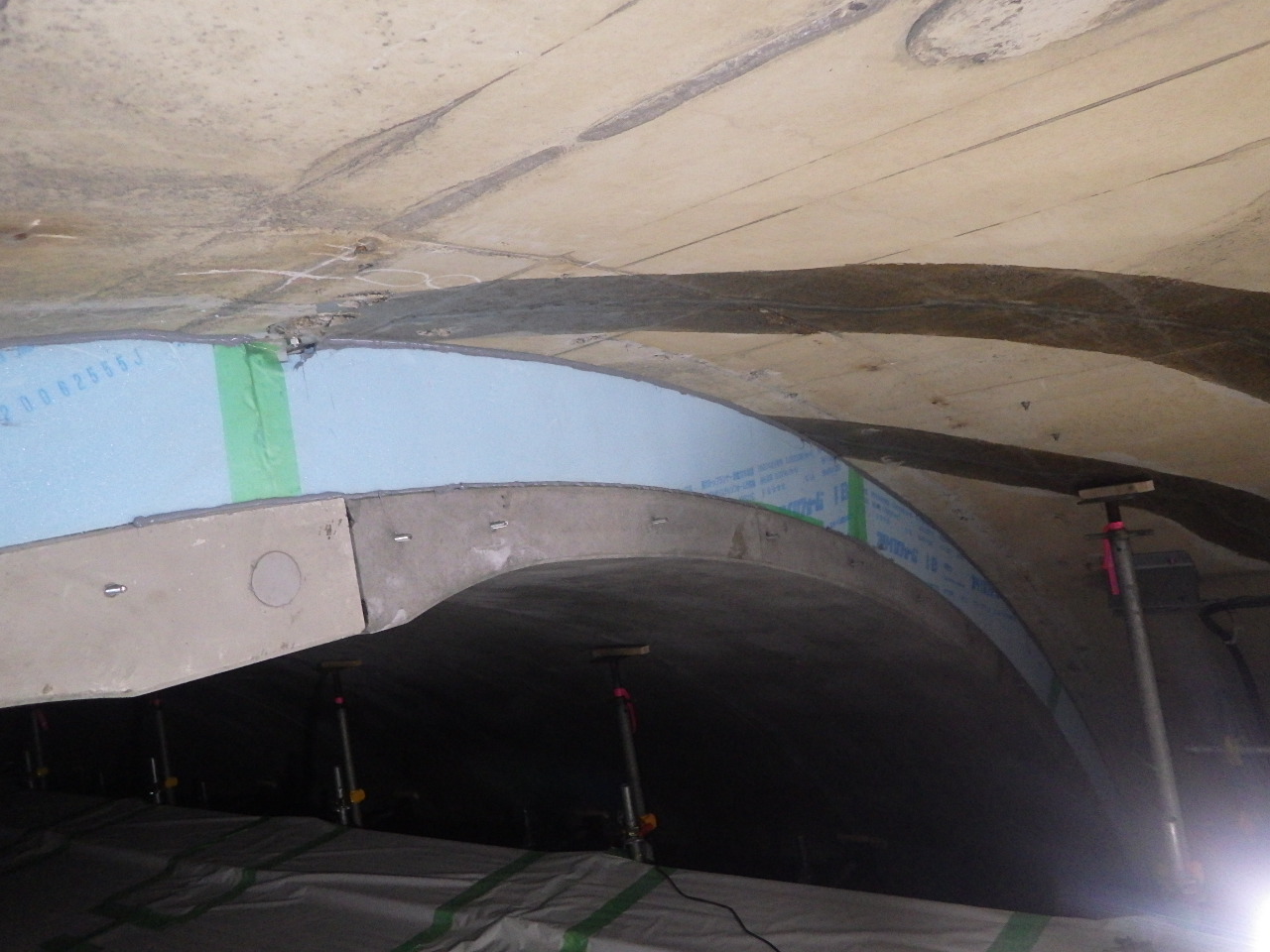

11月23日からプレキャスト覆工版架設後の背面裏込注入前作業の開始です!

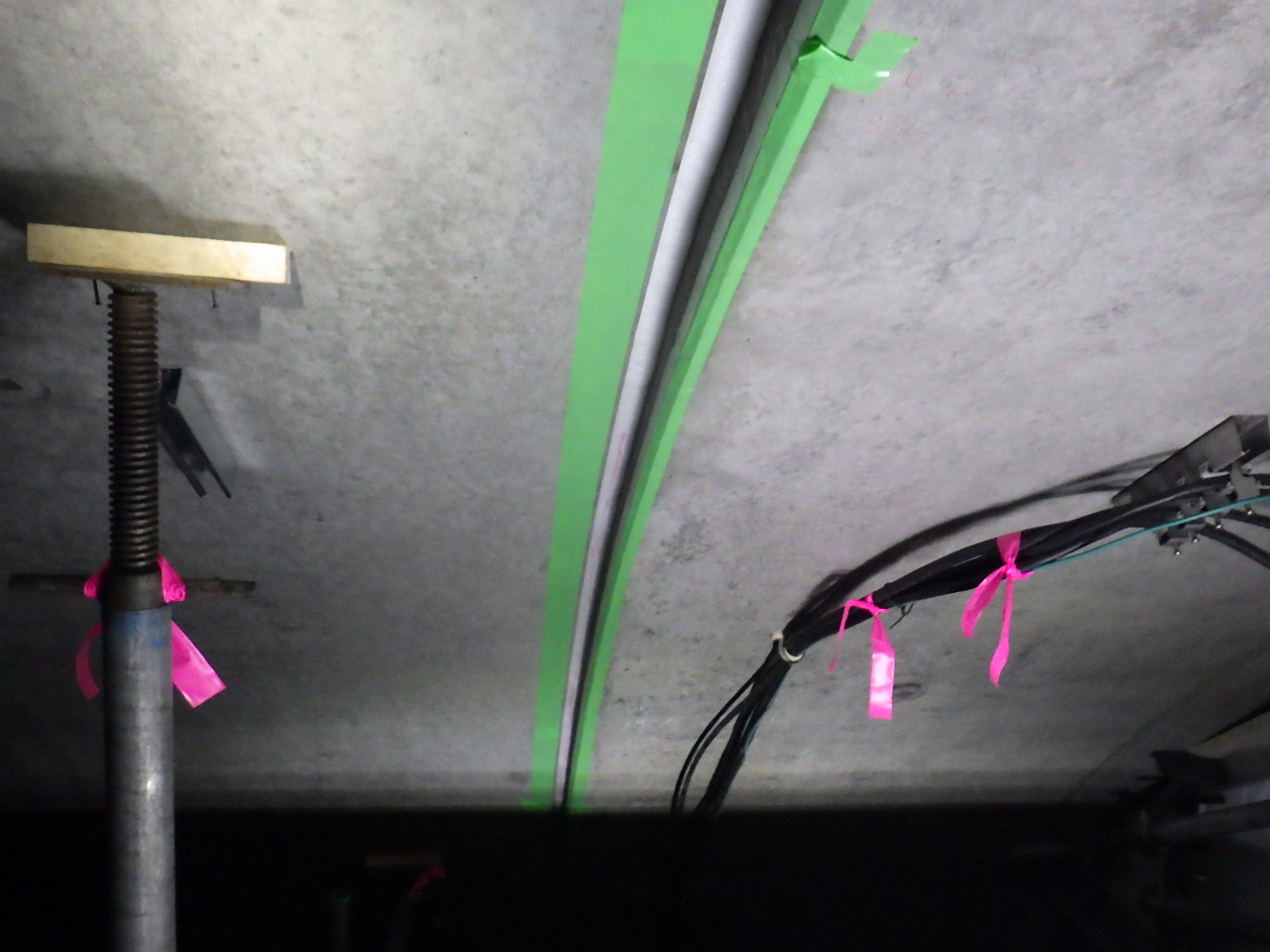

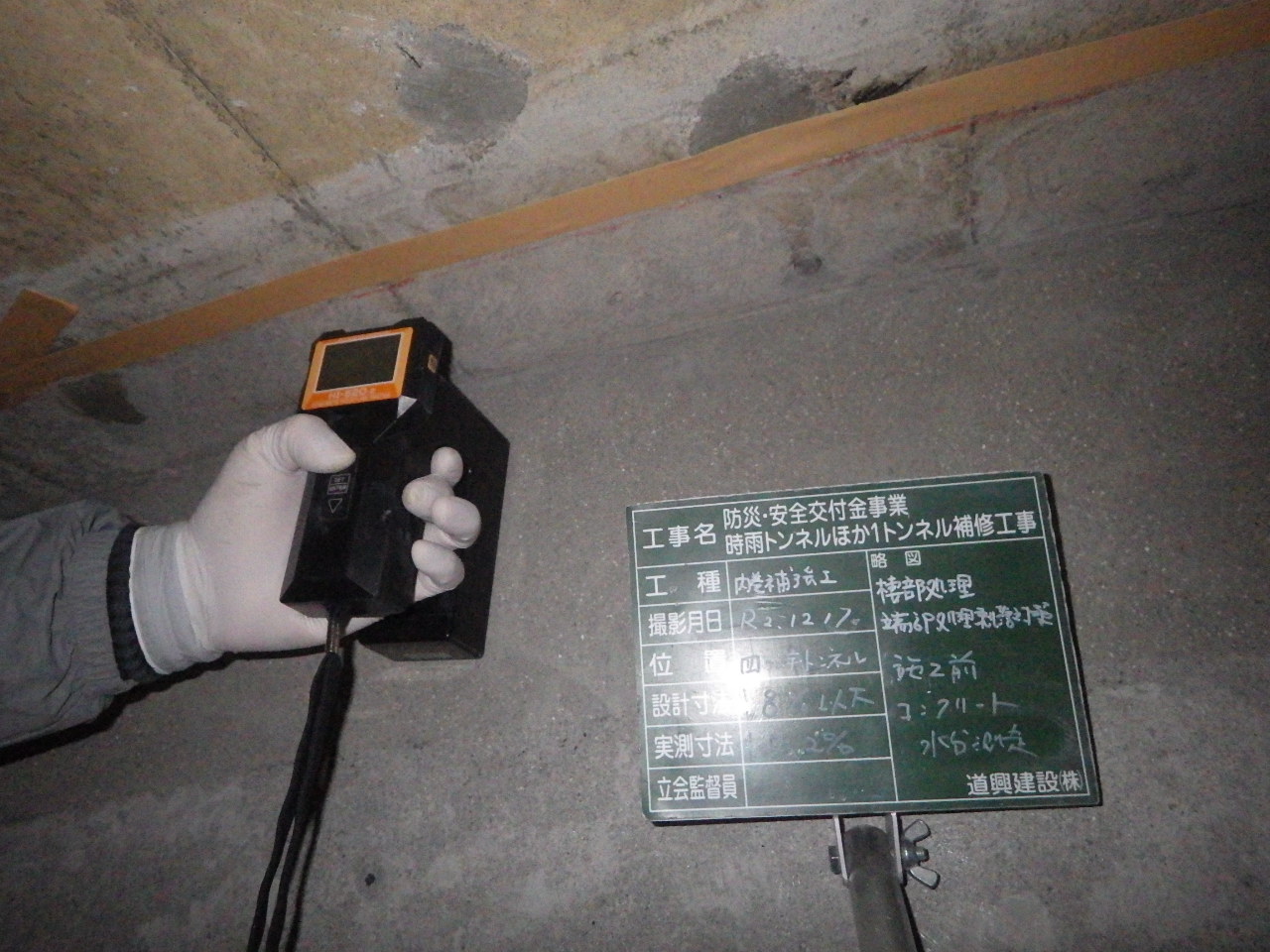

①既設接続部処理 隙間バックアップ材詰め  →  シーリング材仕上げ

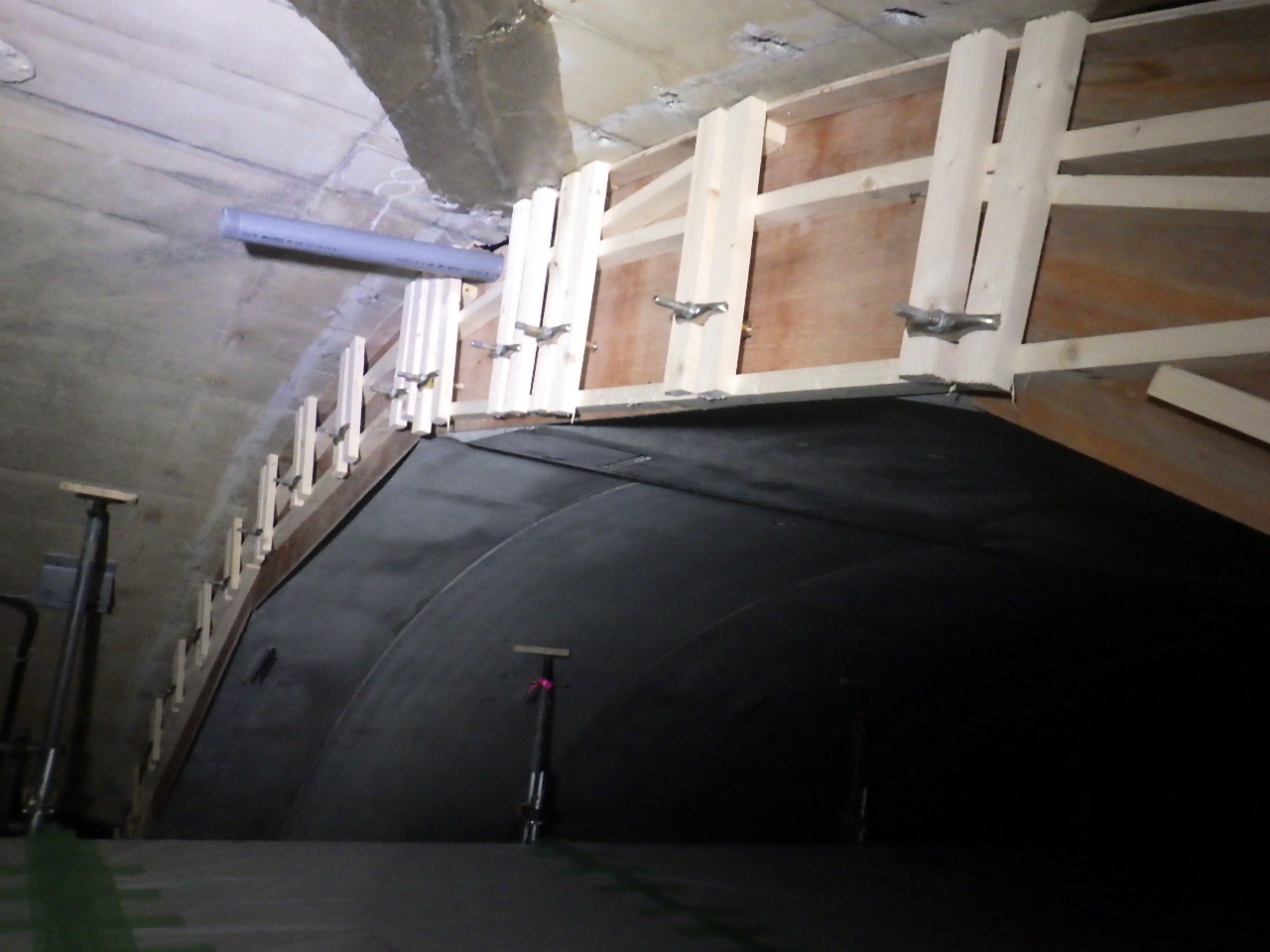

②褄部隙間バックアップ材処理     →     型枠設置完了

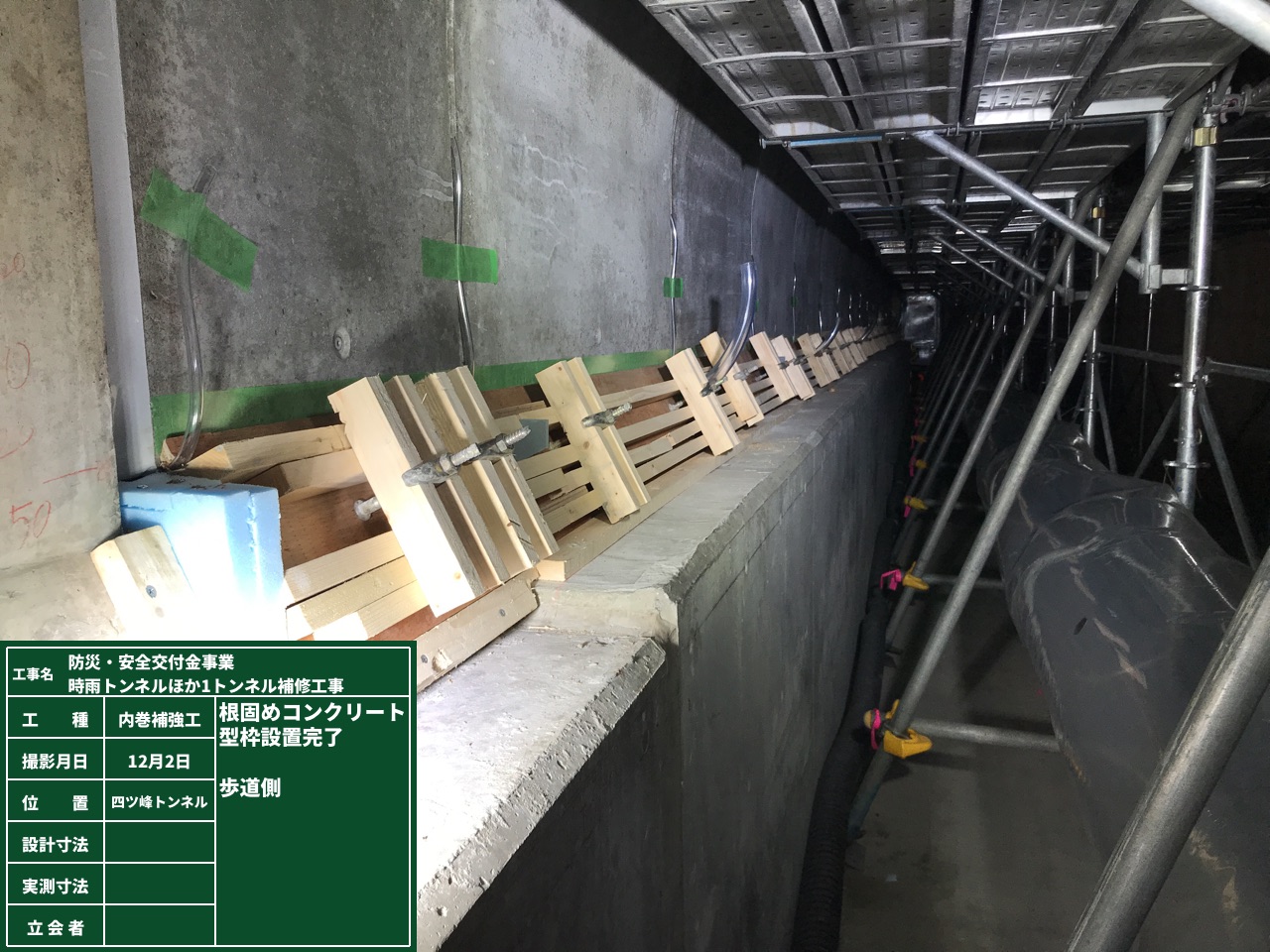

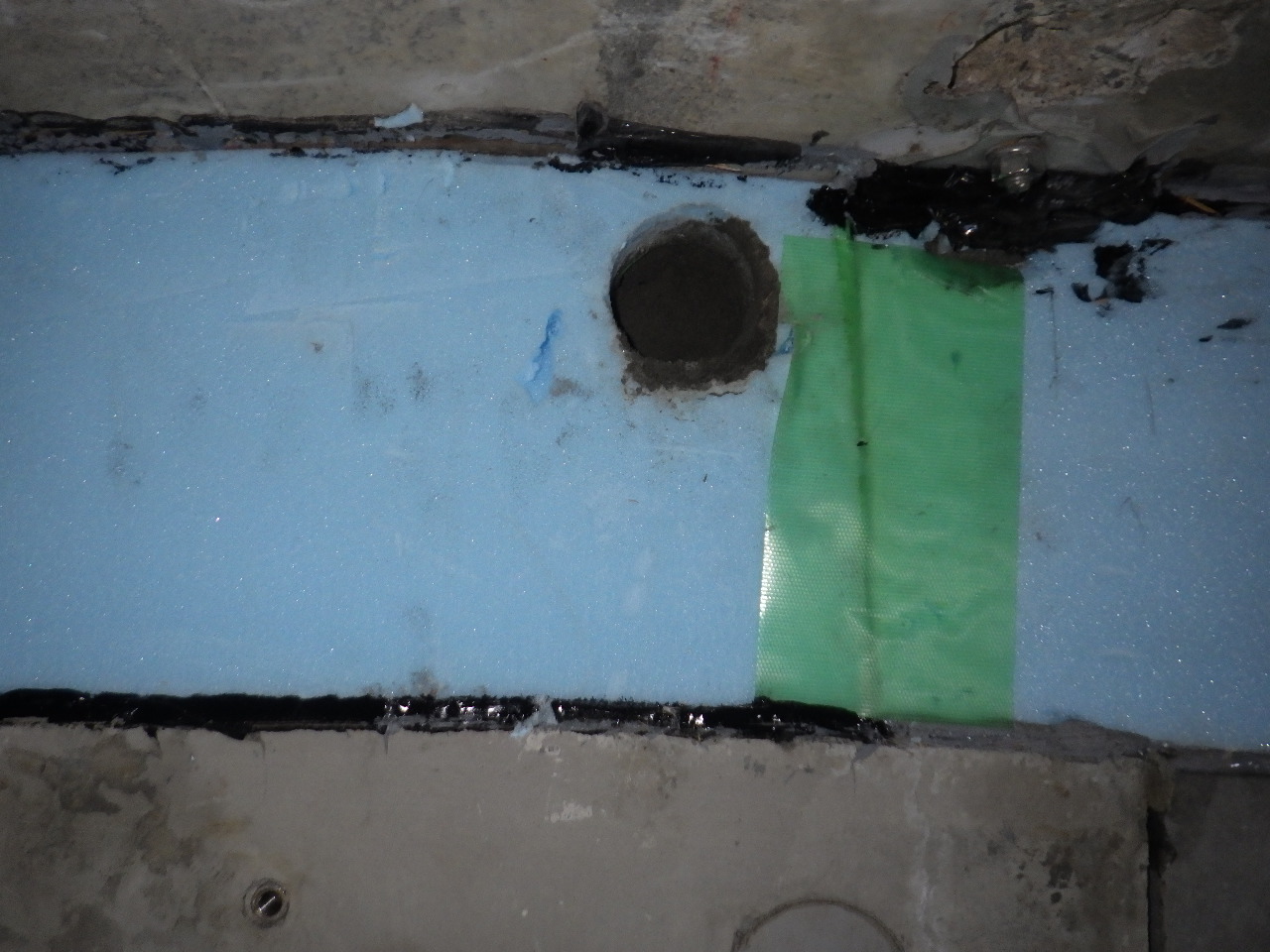

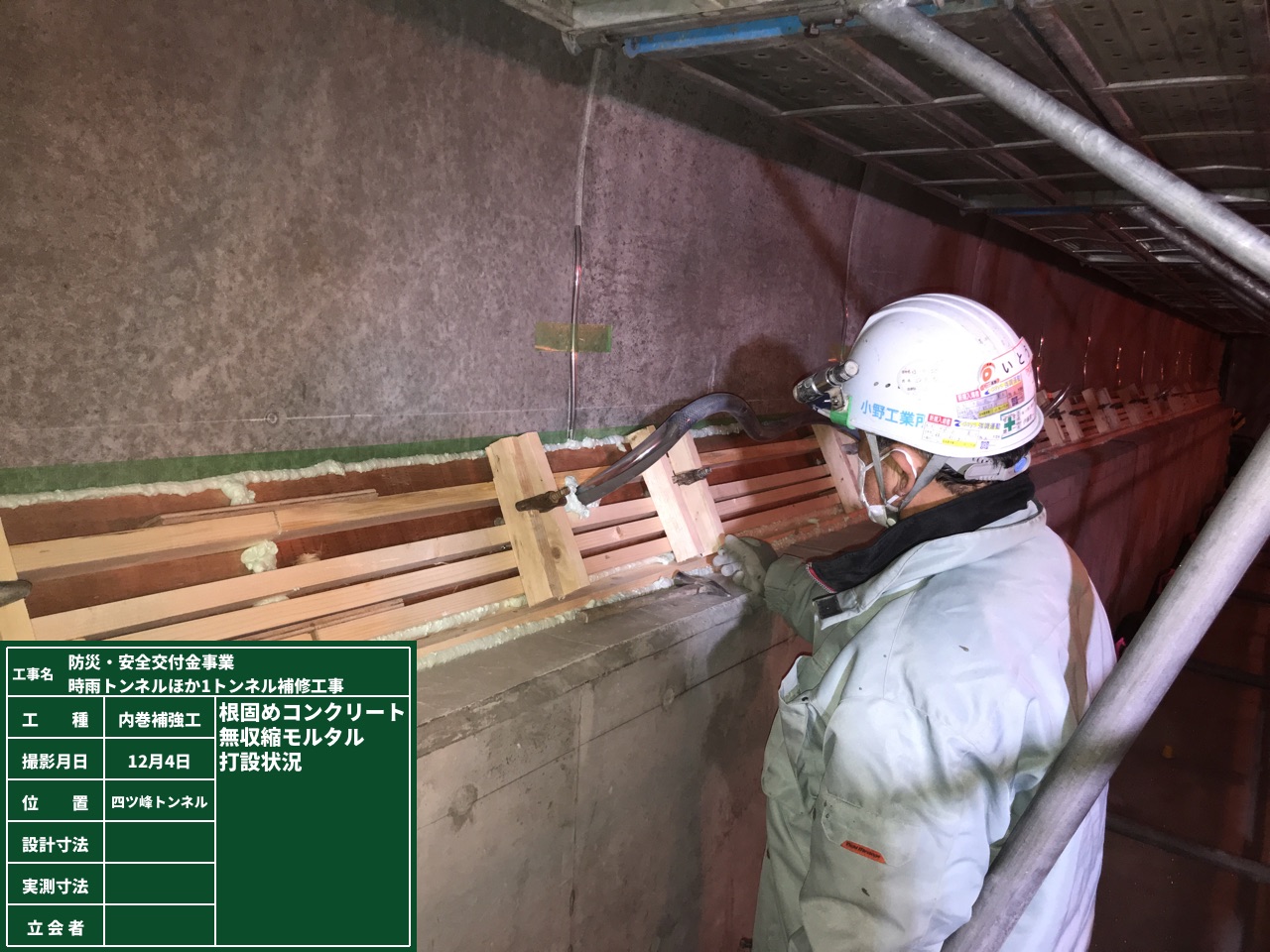

③根固めコンクリート処理  型枠設置   →   無収縮モルタル打設

これでPCL背面裏込注入準備終了、養生後来週4日間施工で行います(打設高1.2m以下)
