恵庭栗山線防B49地方道工事(馬追橋仮橋工)(補正・明許)

現場日誌

2020年10月の日誌

現場に関する日記です。

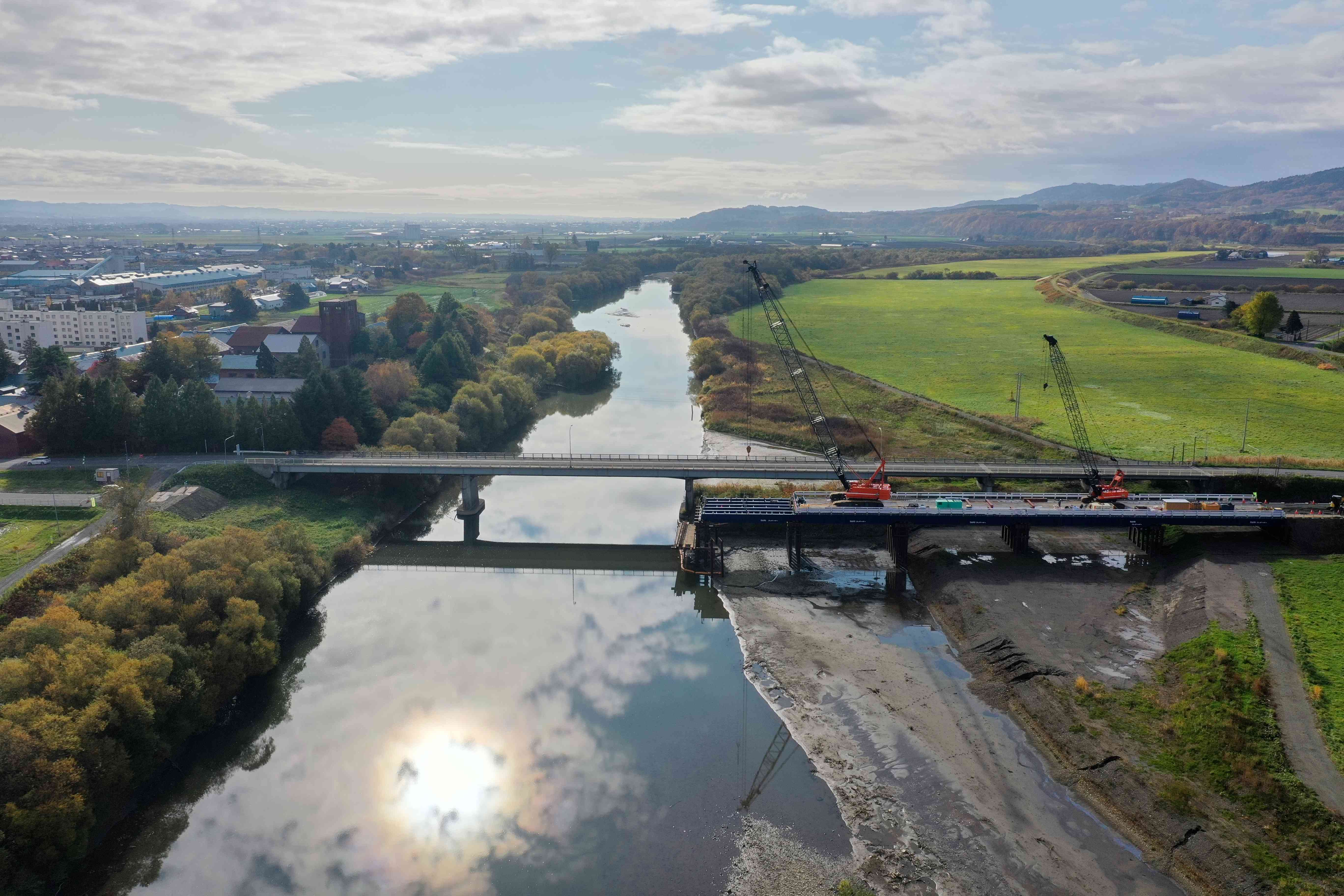

もう少しで半分 2020/10/31

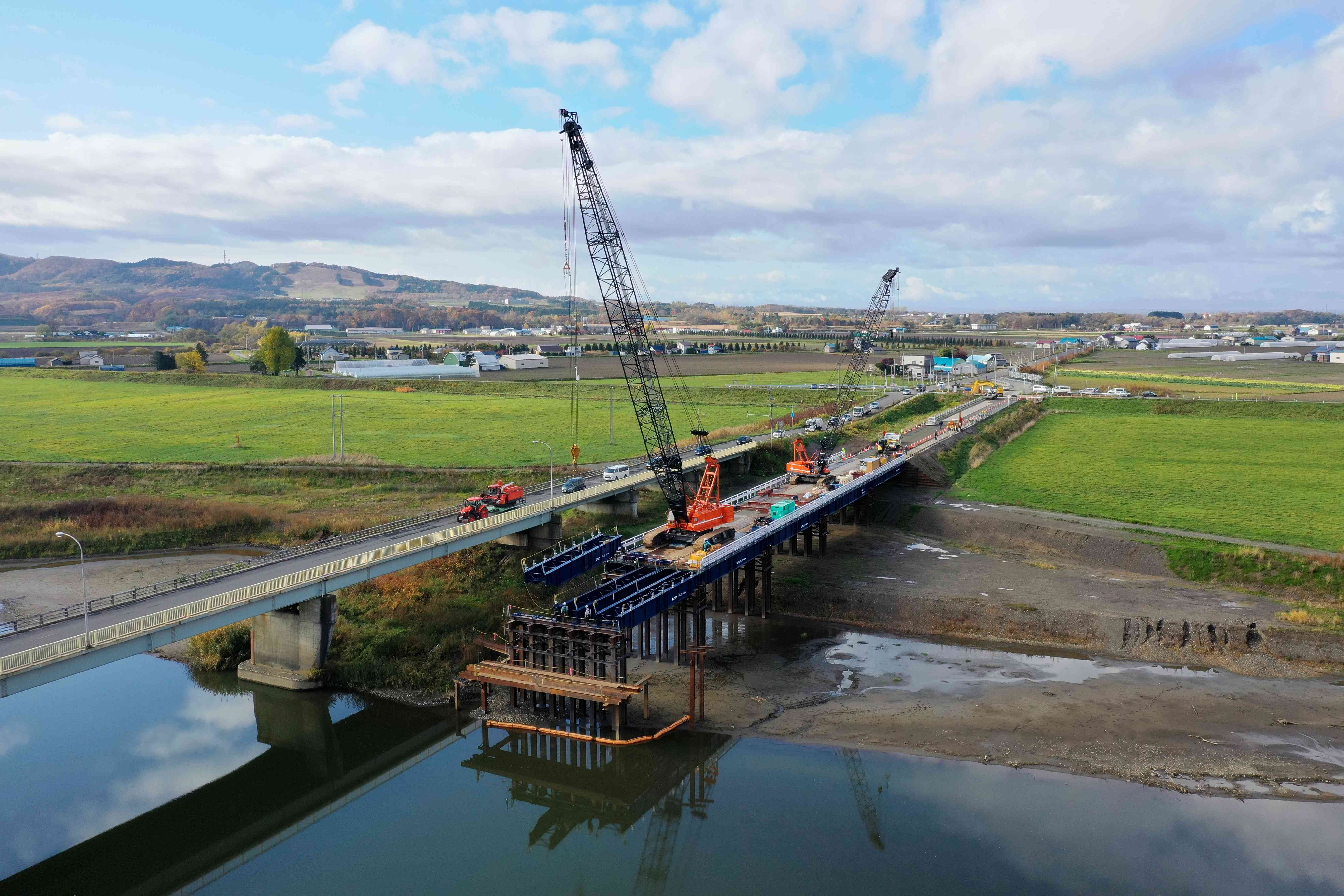

仮橋も、全10スパンのうち、5スパン目を施工しています。
もう少しで半分・・・・でもこれからは雪が・・・風が・・・・

寒い寒い寒い 2020/10/28

朝、栗山1℃・・・・タイヤ交換しましょう。私は交換しました。

紅葉が奇麗だったので夕張川と一緒にパチリ!

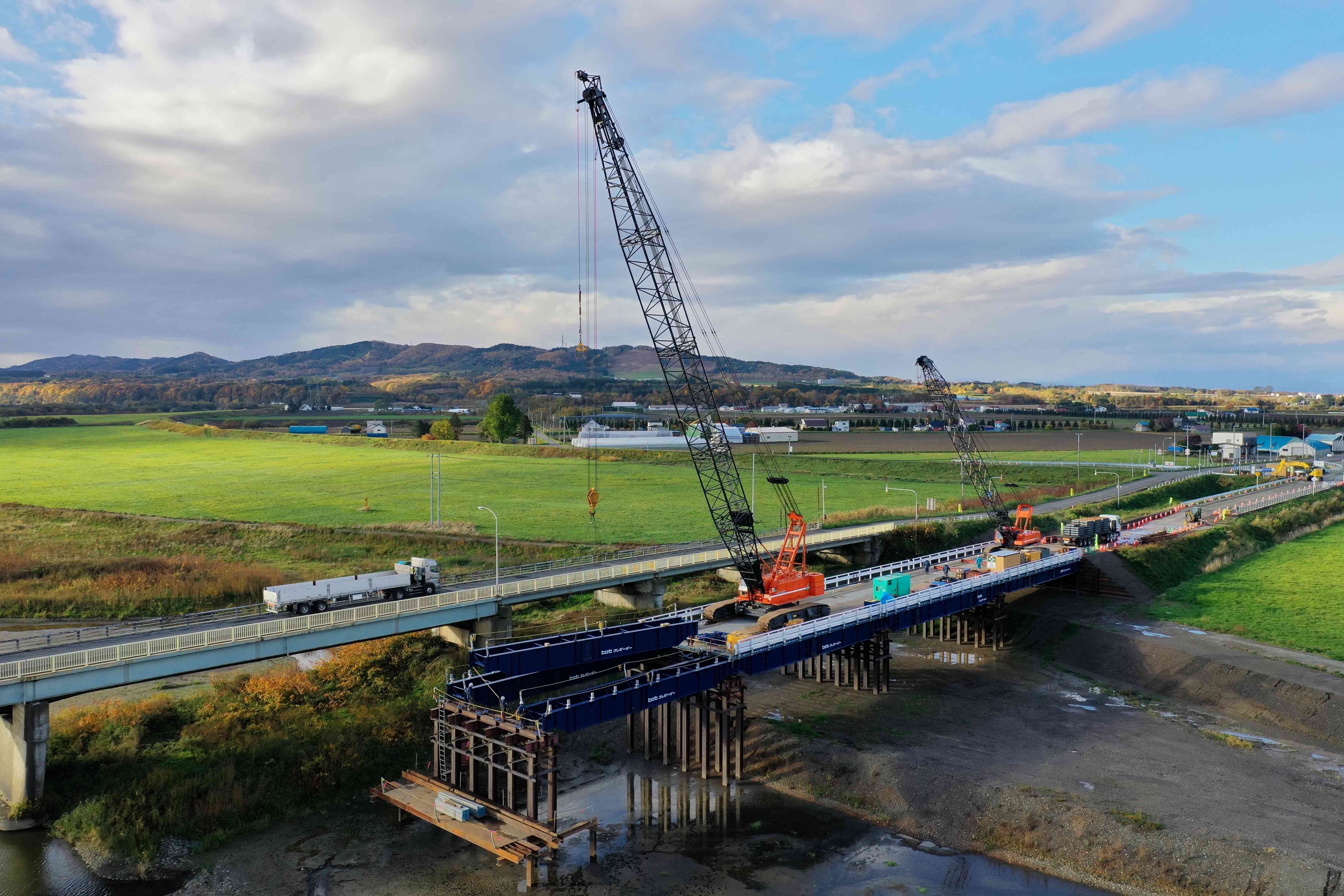

仮橋も5スパン目の施工に入り、もう少しで半分・・・

寒いです。 2020/10/24

風が通るので、とても寒いです。

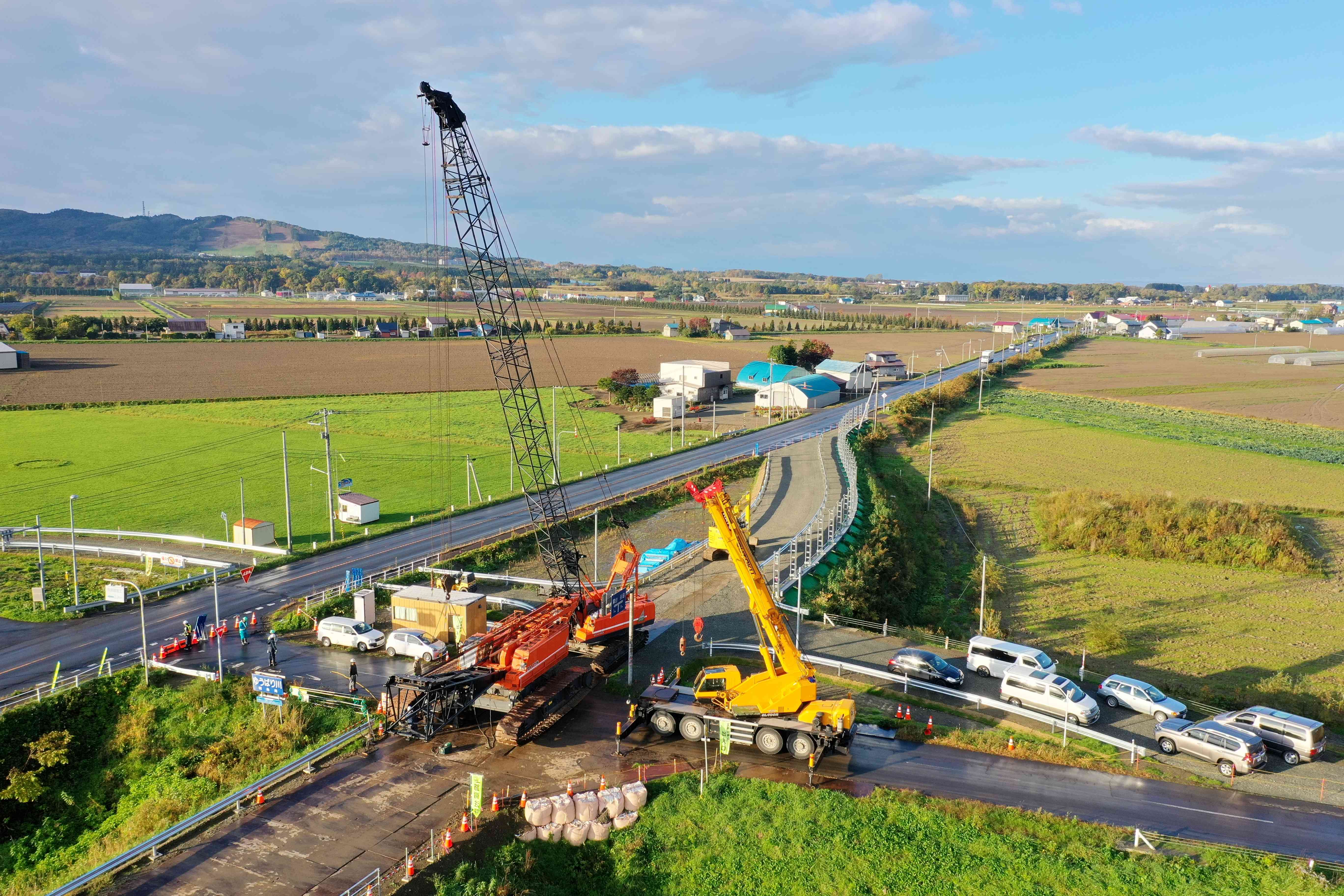

仮橋も10スパンのうち、4スパン目を施工してます。

クレーン・クレーン・クレーン 2020/10/15

仮橋3スパンを65tクローラークレーンで施工してきましたが、

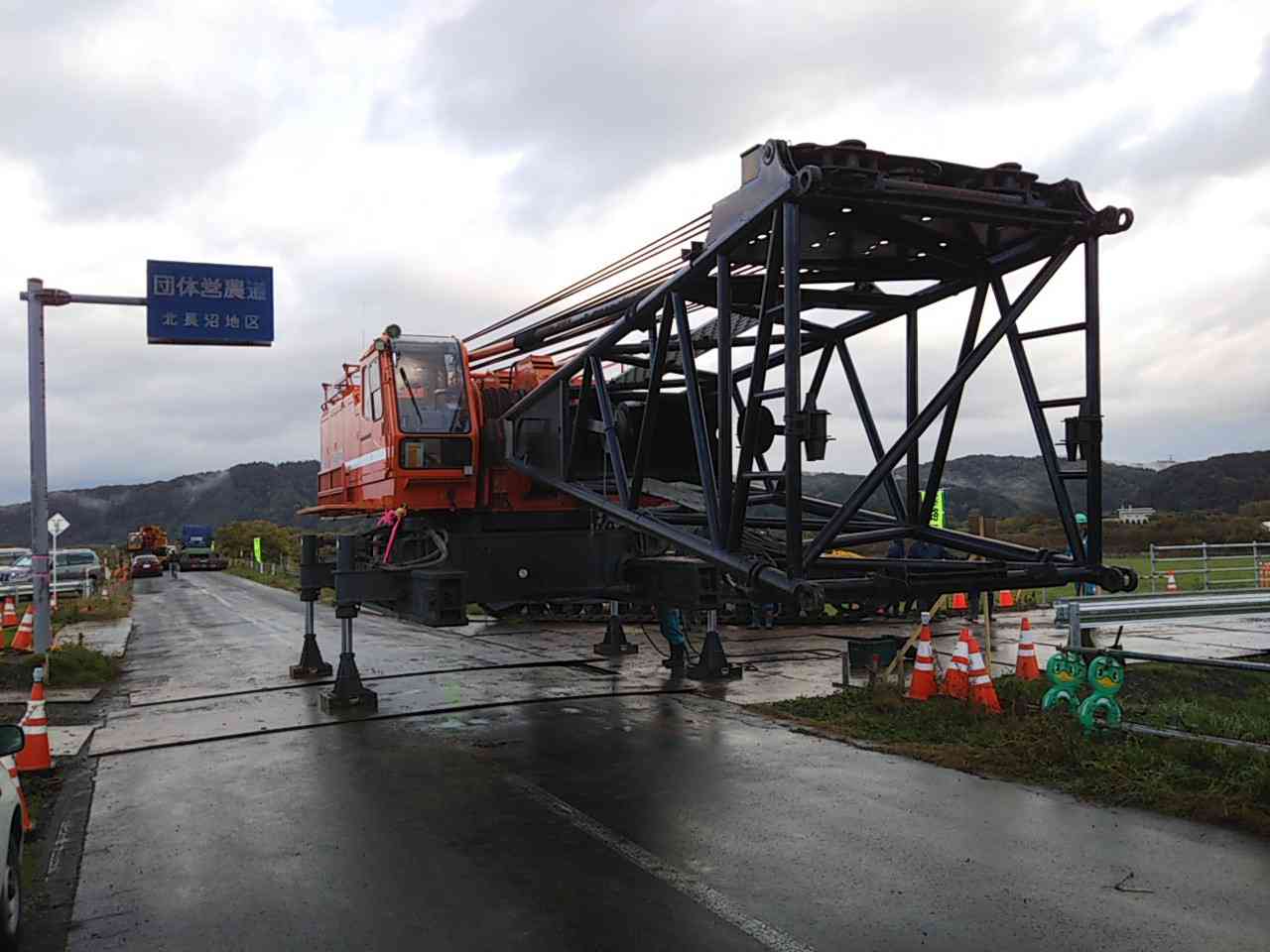

4スパン目からは150tクローラークレーンで施工します。
早朝から市道を通行止めにさせていただき、150tクレーンを
組立てていきます。

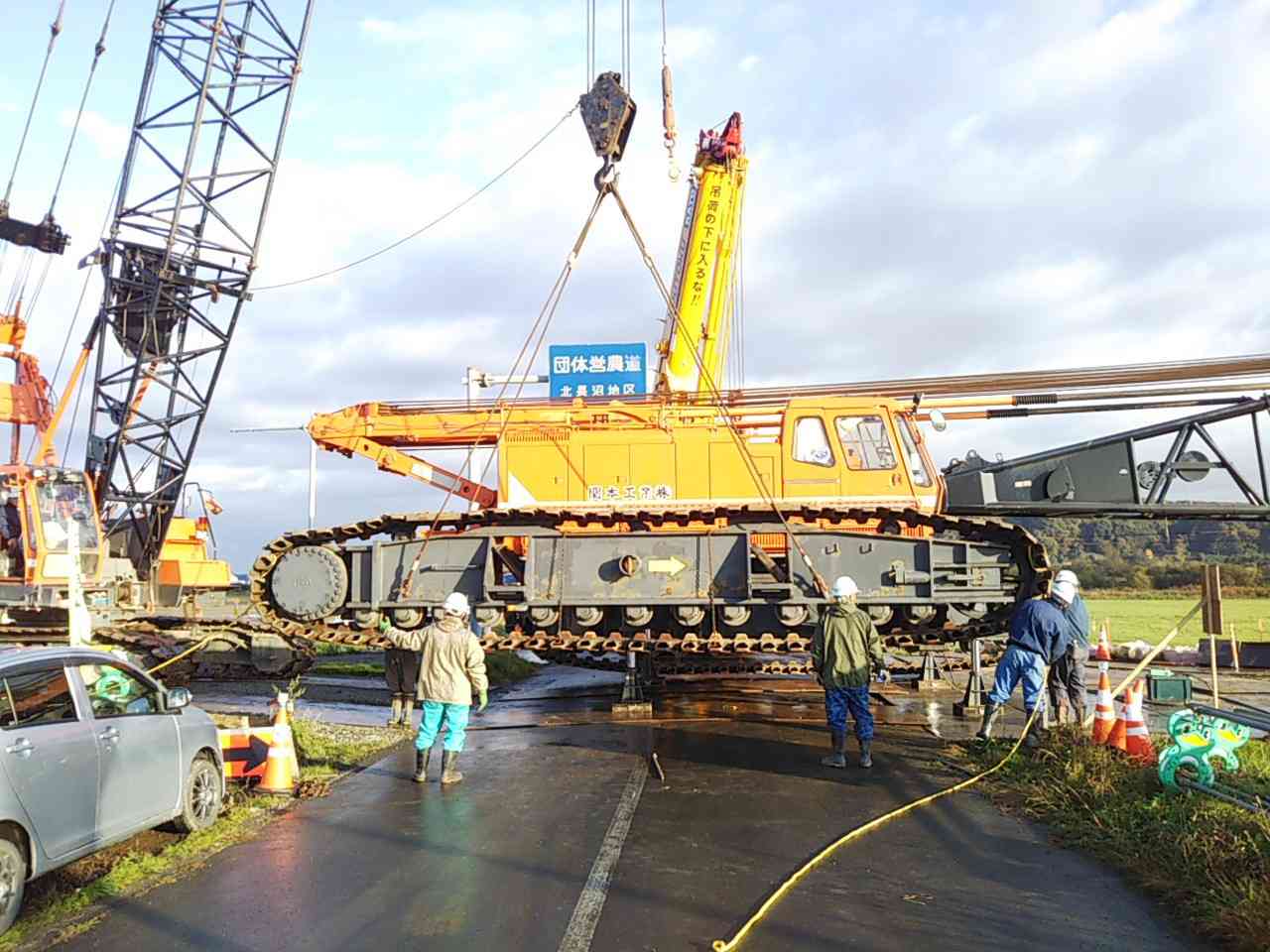

4点をジャッキアップしてキャタピラを取り付けます。
キャタピラ片方だけで19t!
キャタピラでかっ!

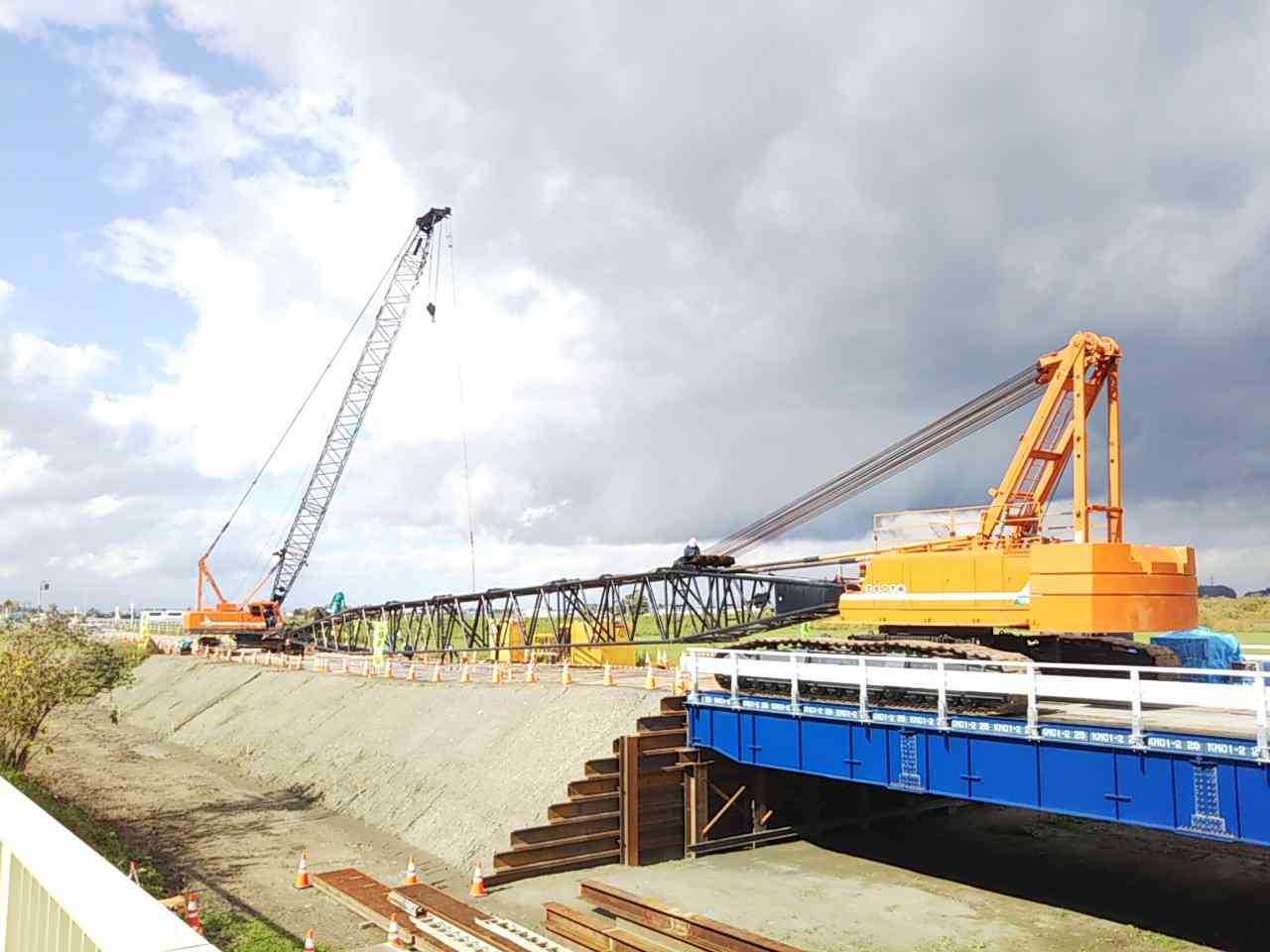

65tクローラークレーンと70tラフテレーンクレーンで
組み立てます。
次のスパンからは150t,65tの2台で施工します。
