現場に関する日記です。
土圧式推進 掘進機退場 2023/07/29
土圧式推進掘進機、退場です。。
こんな玉石が・・・・・
止まったのが発進すぐで良かった~~~
これが国道の真下だとしたら。。。。。
すぐに工法変更。
土圧式推進から泥濃式推進へ変更。
掘進機すぐ手配出来るかが心配です。
9/末までに発進ヤードの借地を返却しなければならないので。
わずか1.5mで・・・・ 2023/07/25

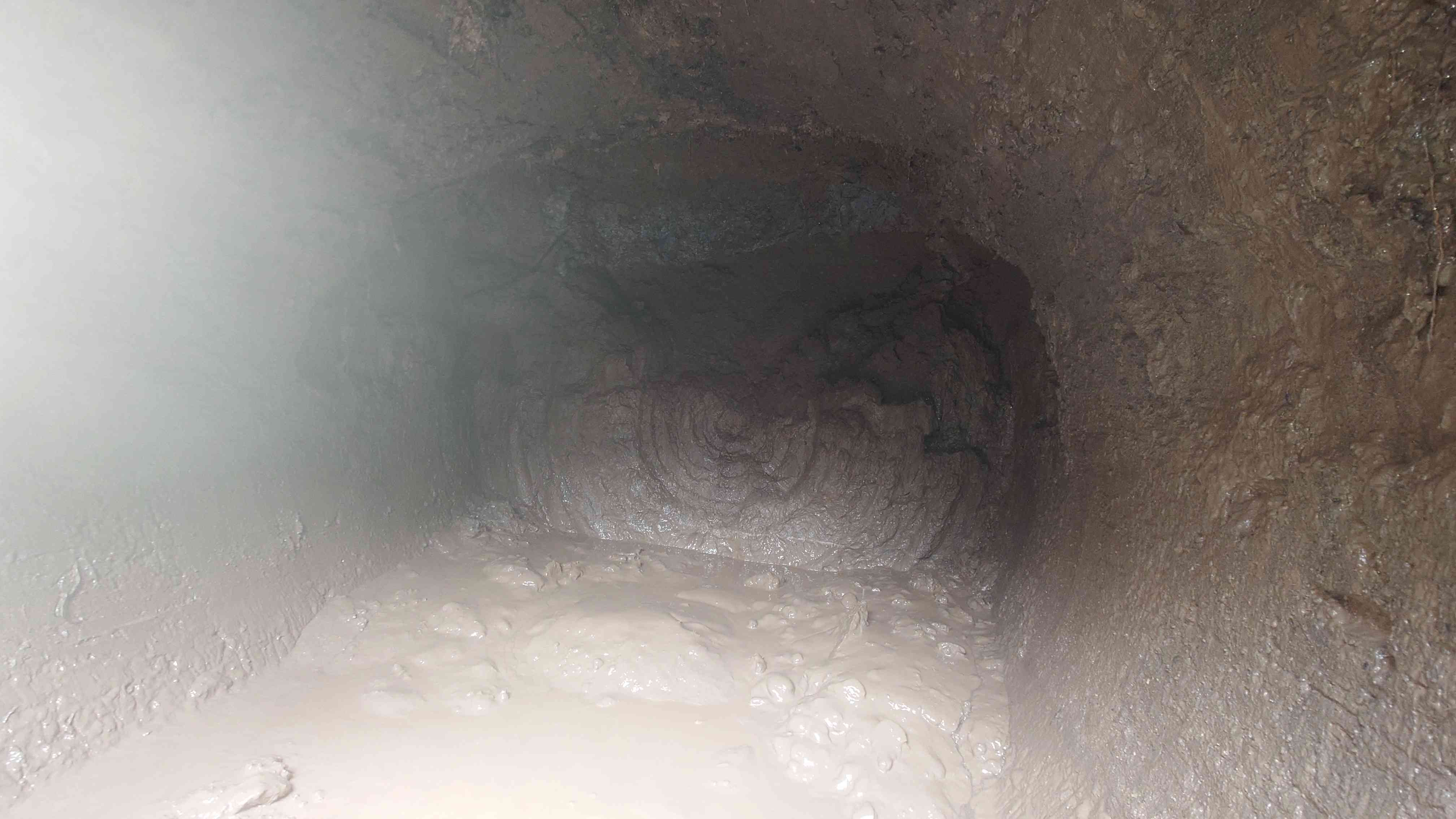

推進開始1.5mで・・・礫が混入・・・・推進停止。
1.5m・・・・

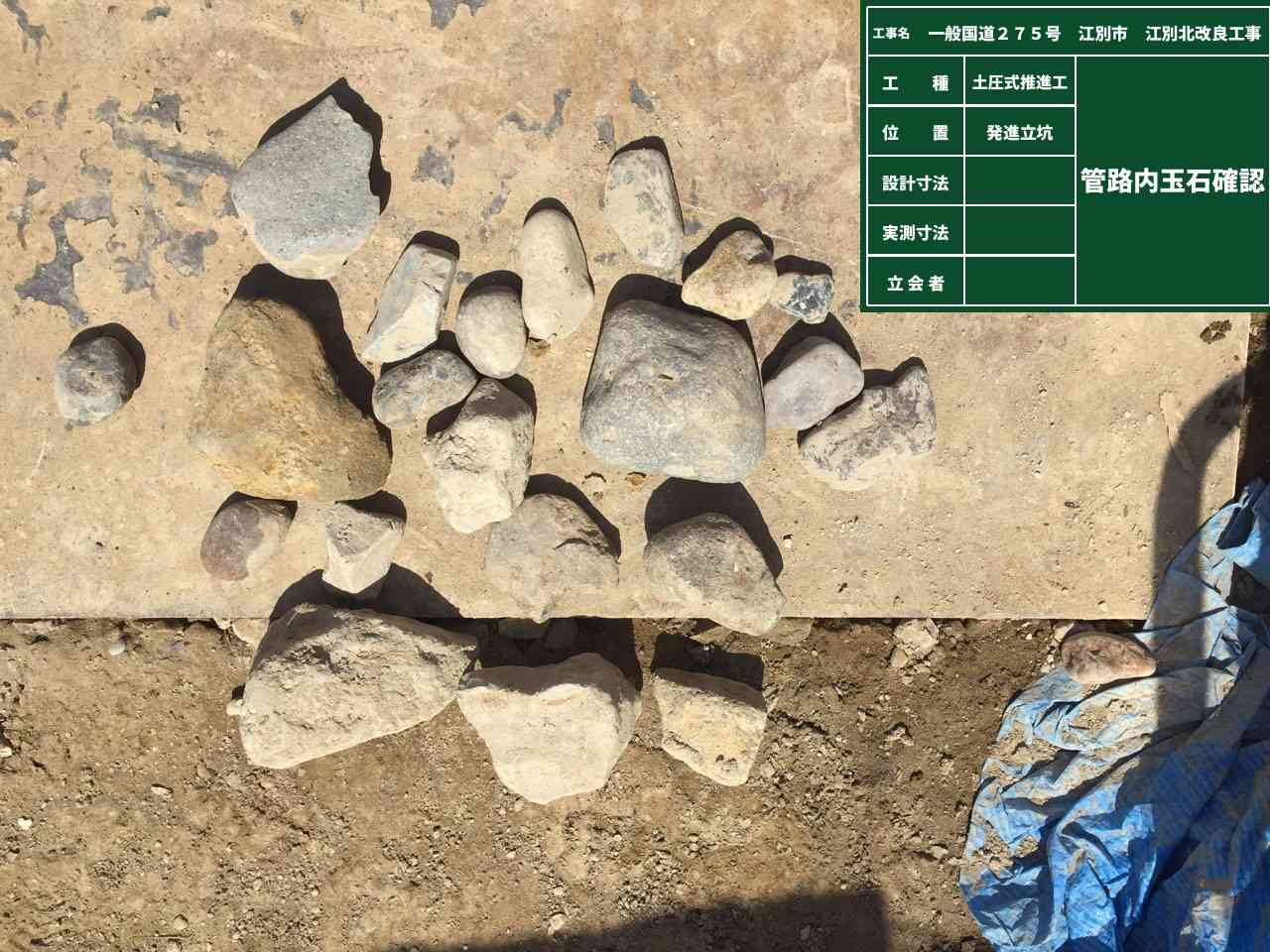

こんな玉石がゴロゴロと・・・

掘進機を引抜き、坑口を閉塞し空隙部を充填します。
土圧式推進 掘進機 2023/07/20

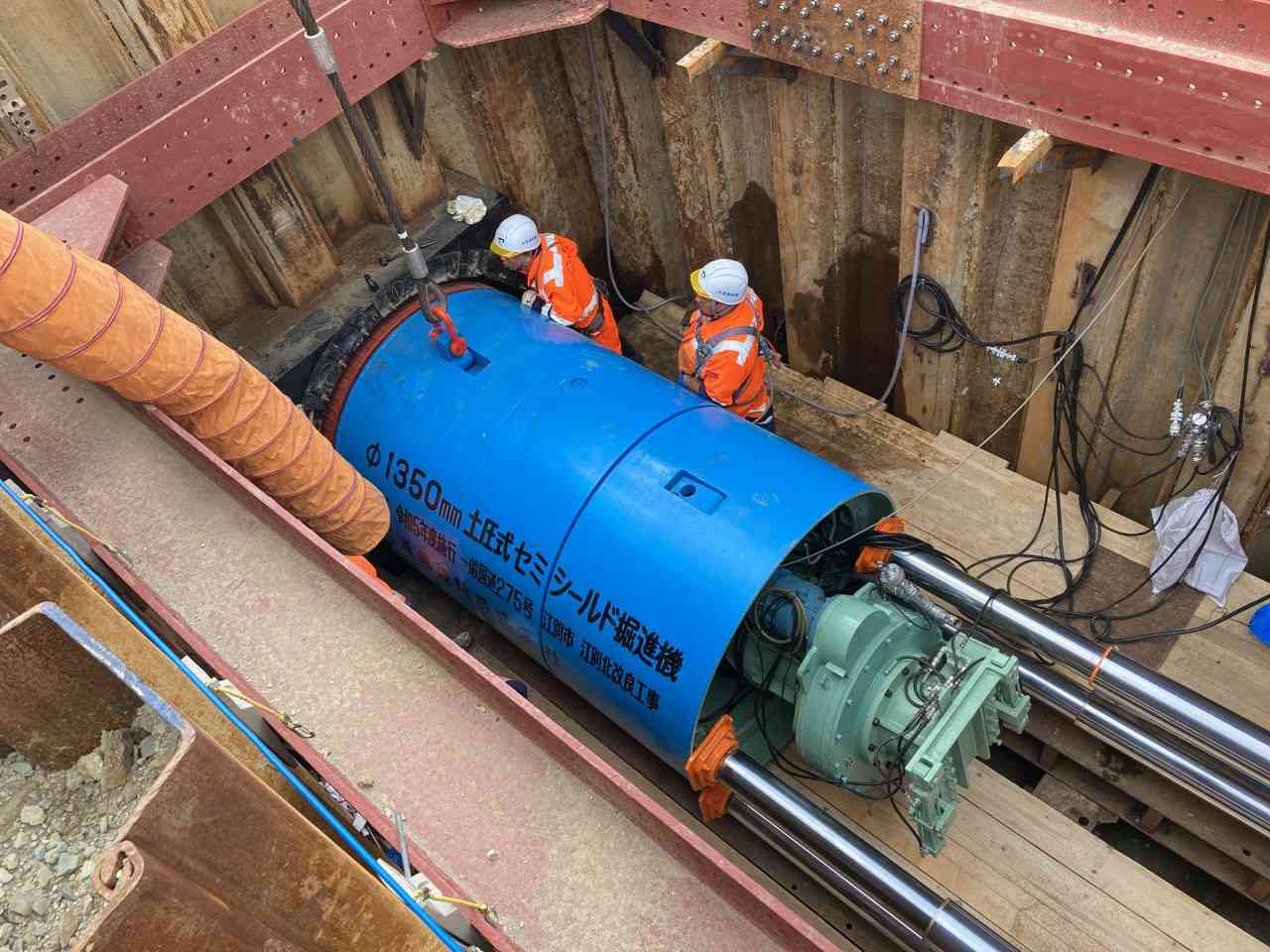

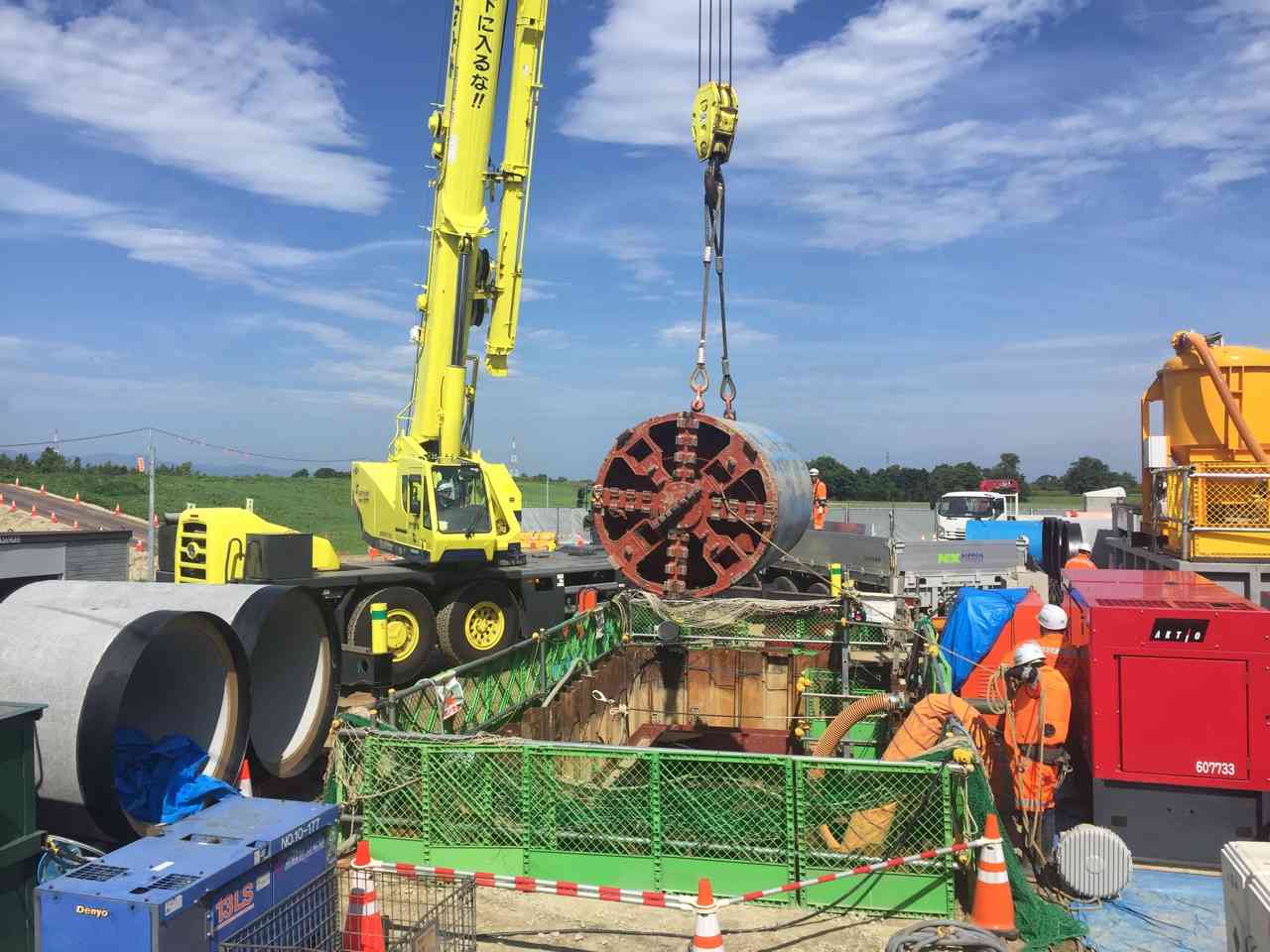

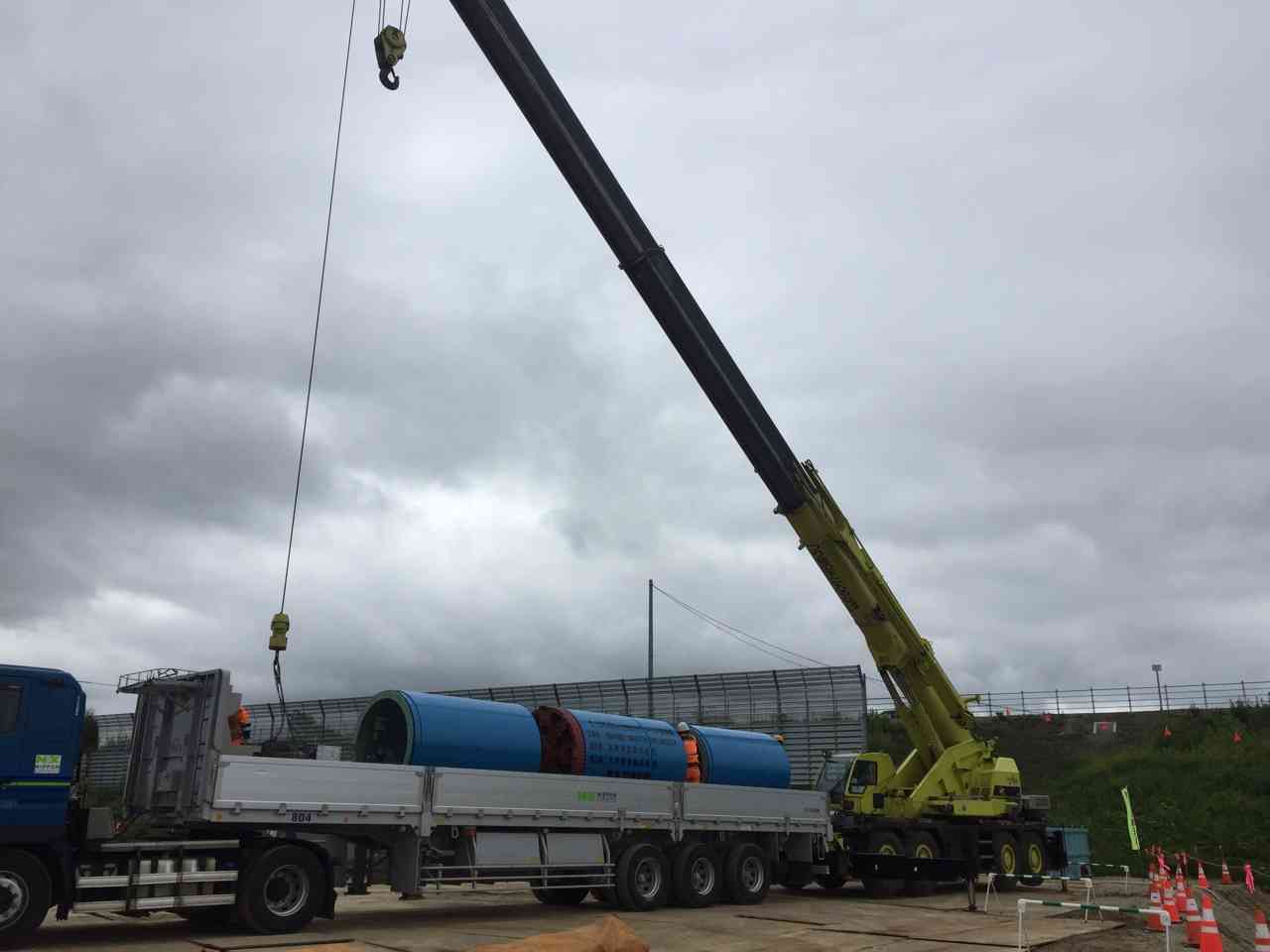

土圧式推進の掘進機到着しました。
立坑に降ろして~

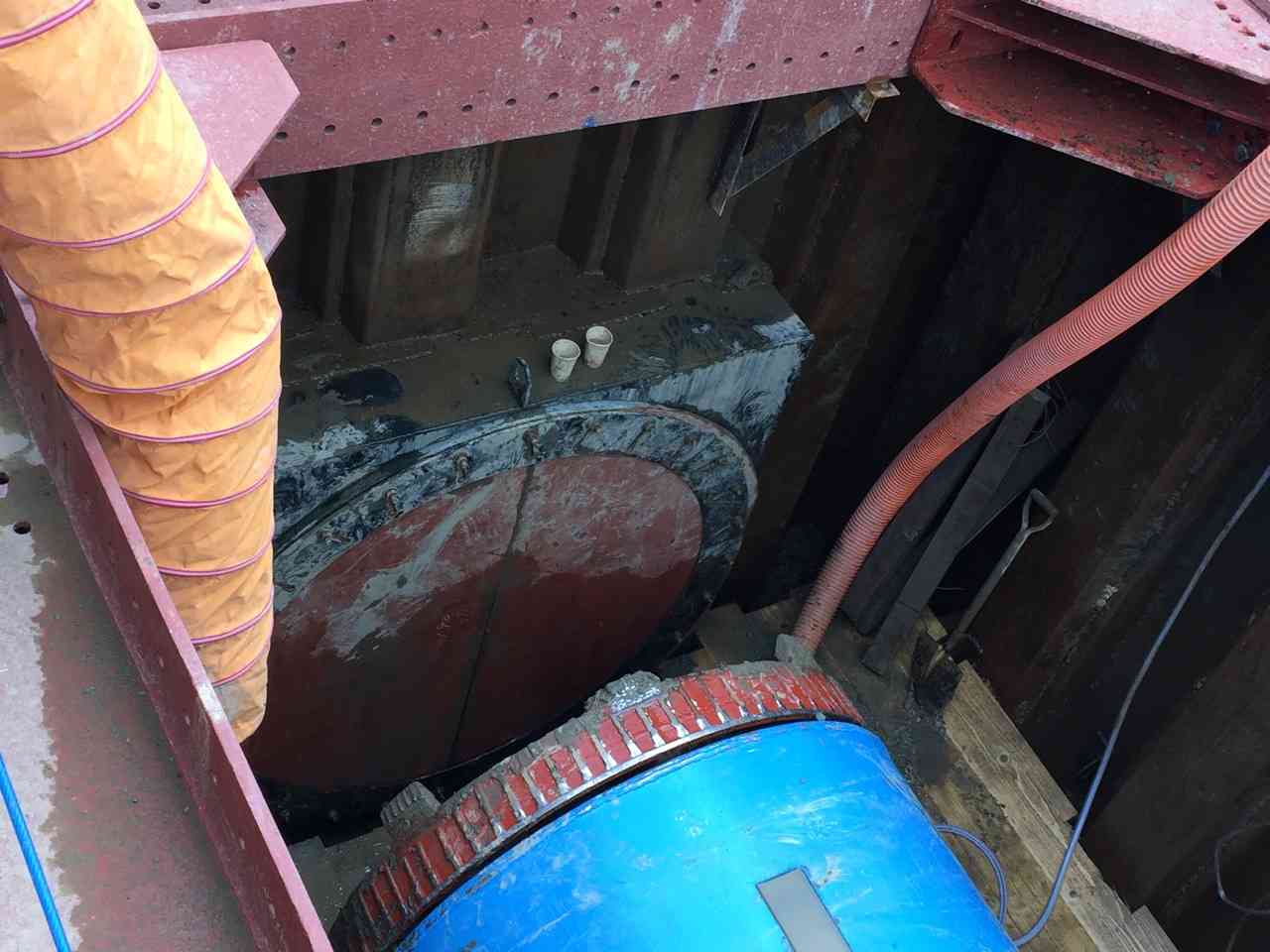

鏡を切断。

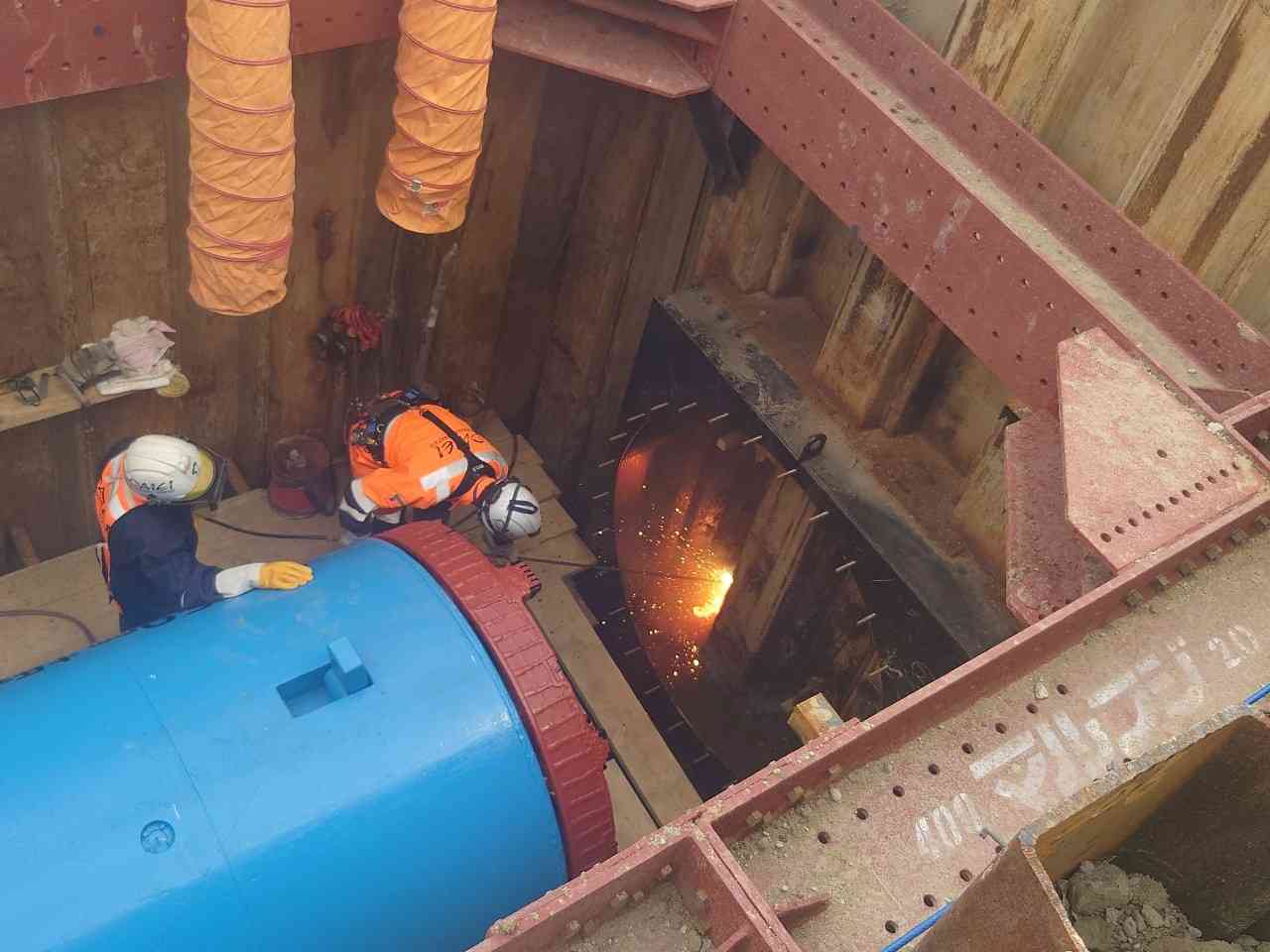

ゴム輪も取付~

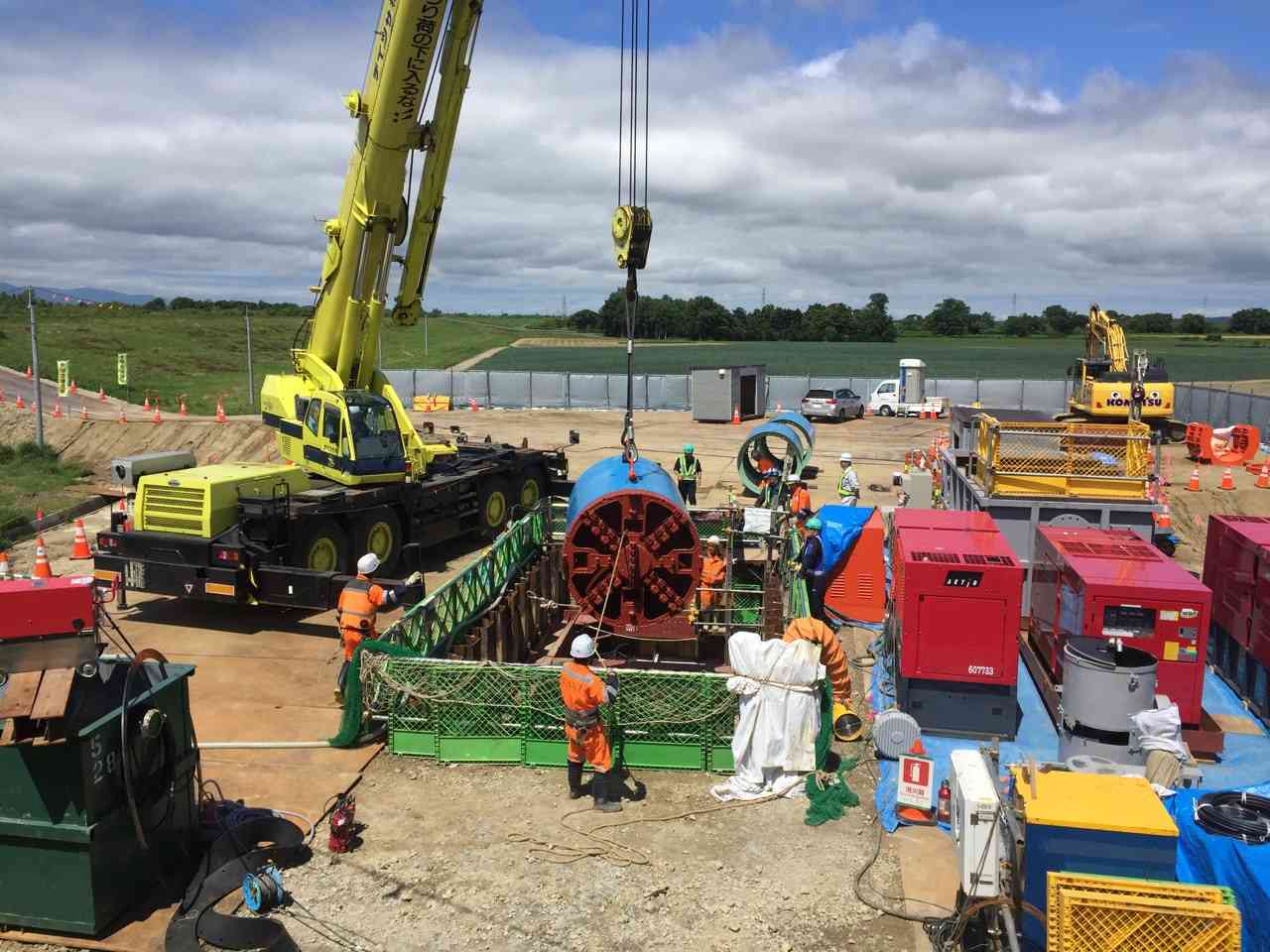

初期推進開始です。
推進準備 2023/07/14

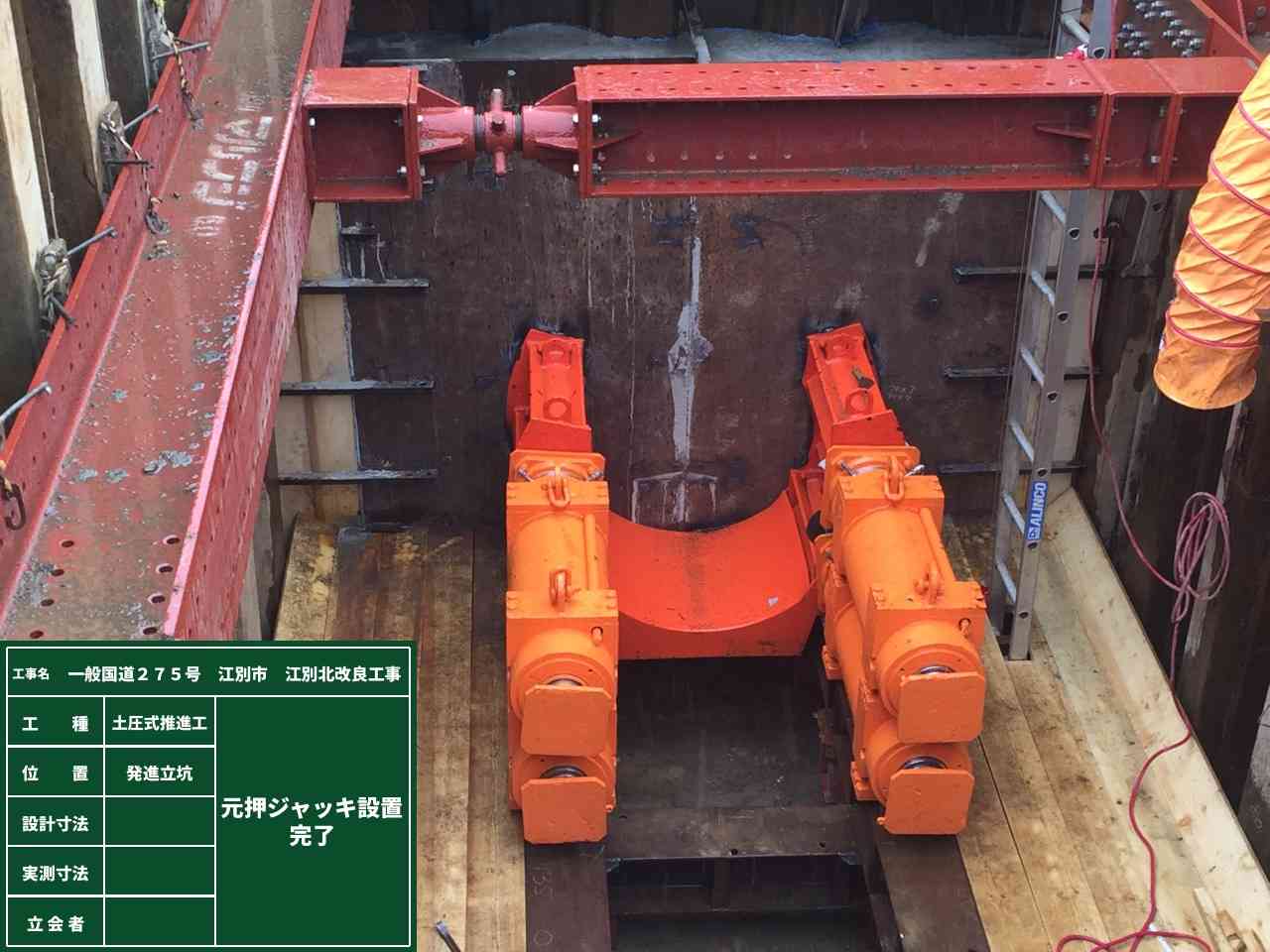

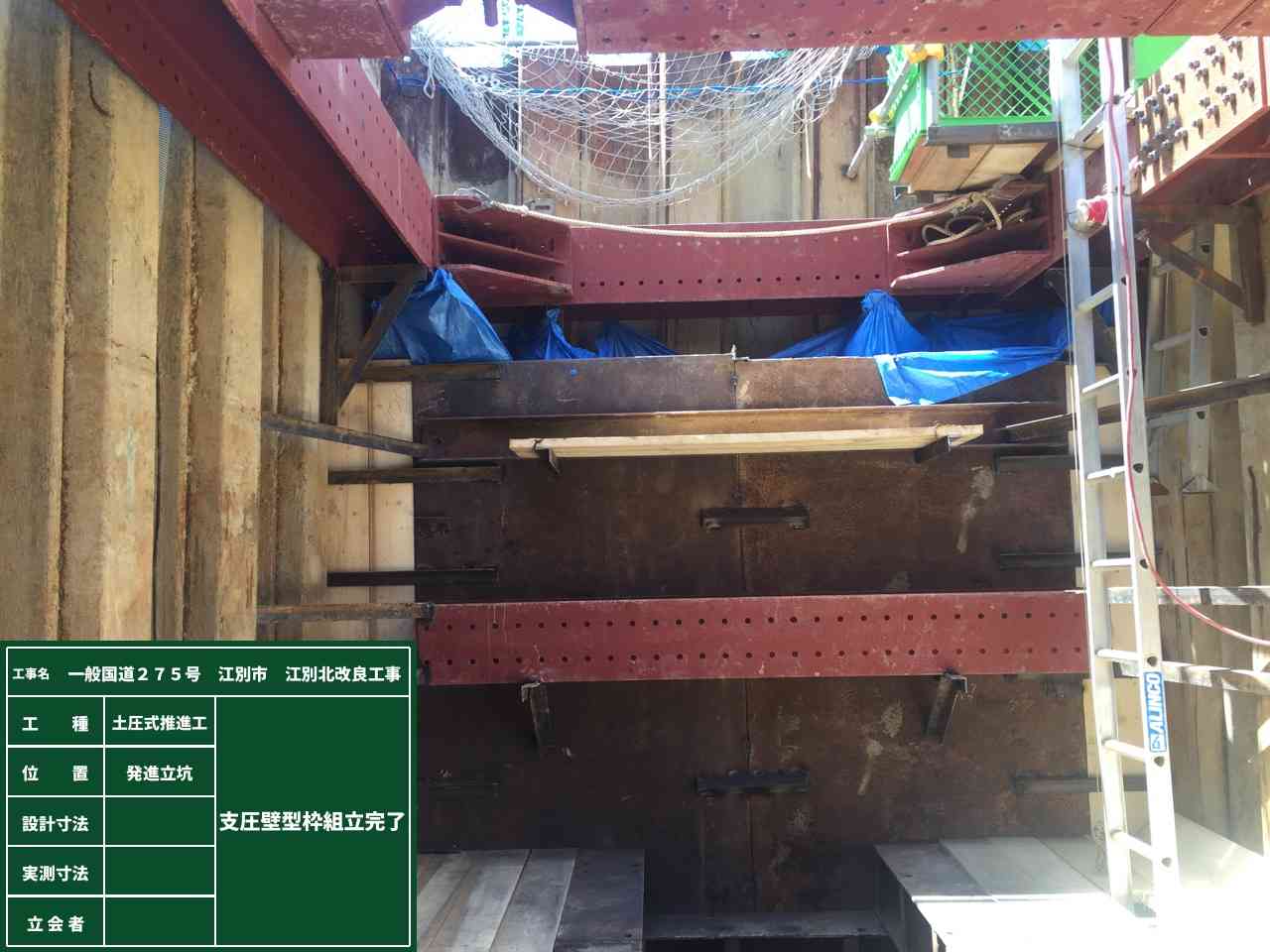

発進坑口設置~架台設置~支圧壁~元押ジャッキ設置
発進立坑基礎砂利~ 2023/07/10

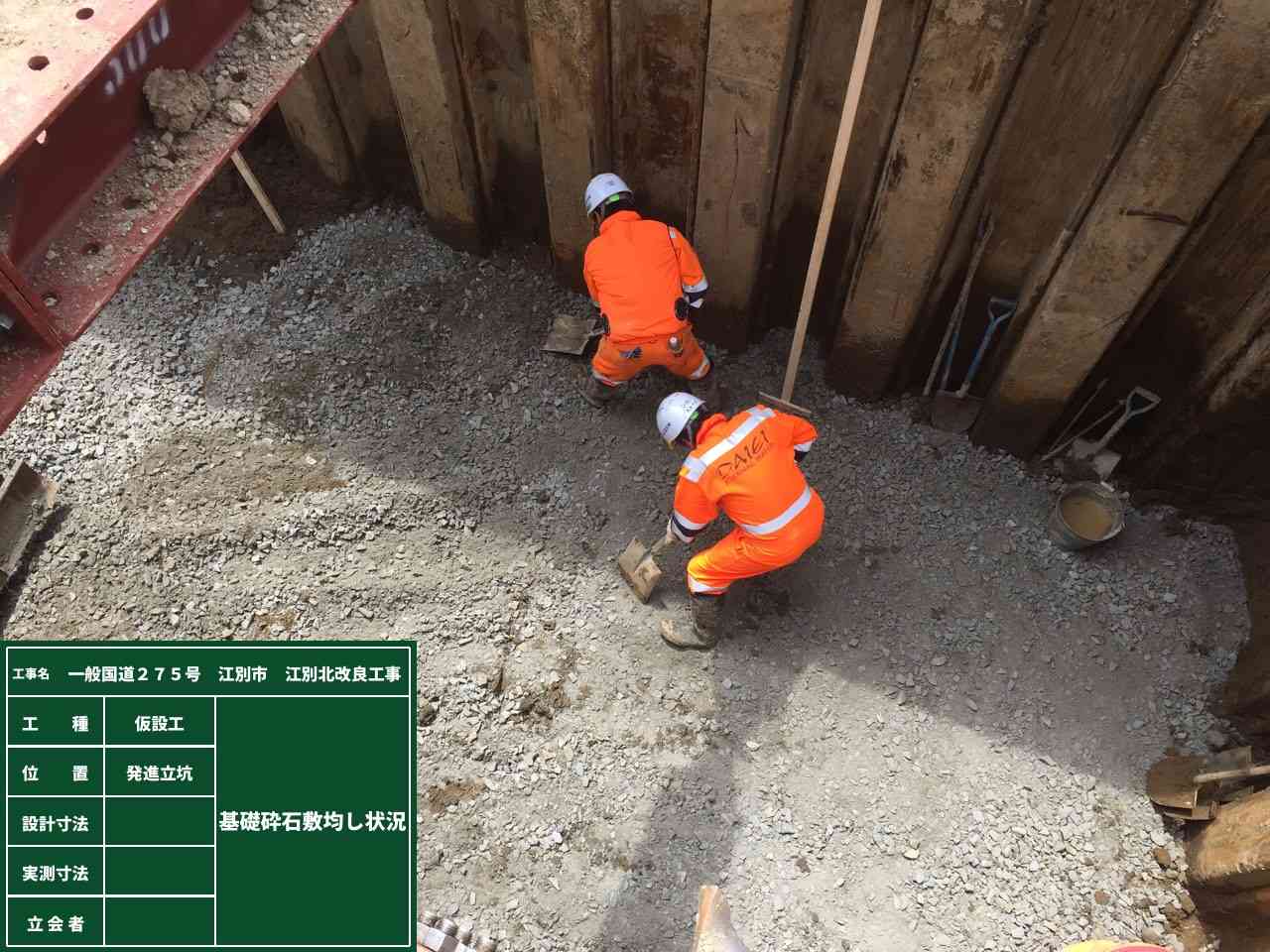

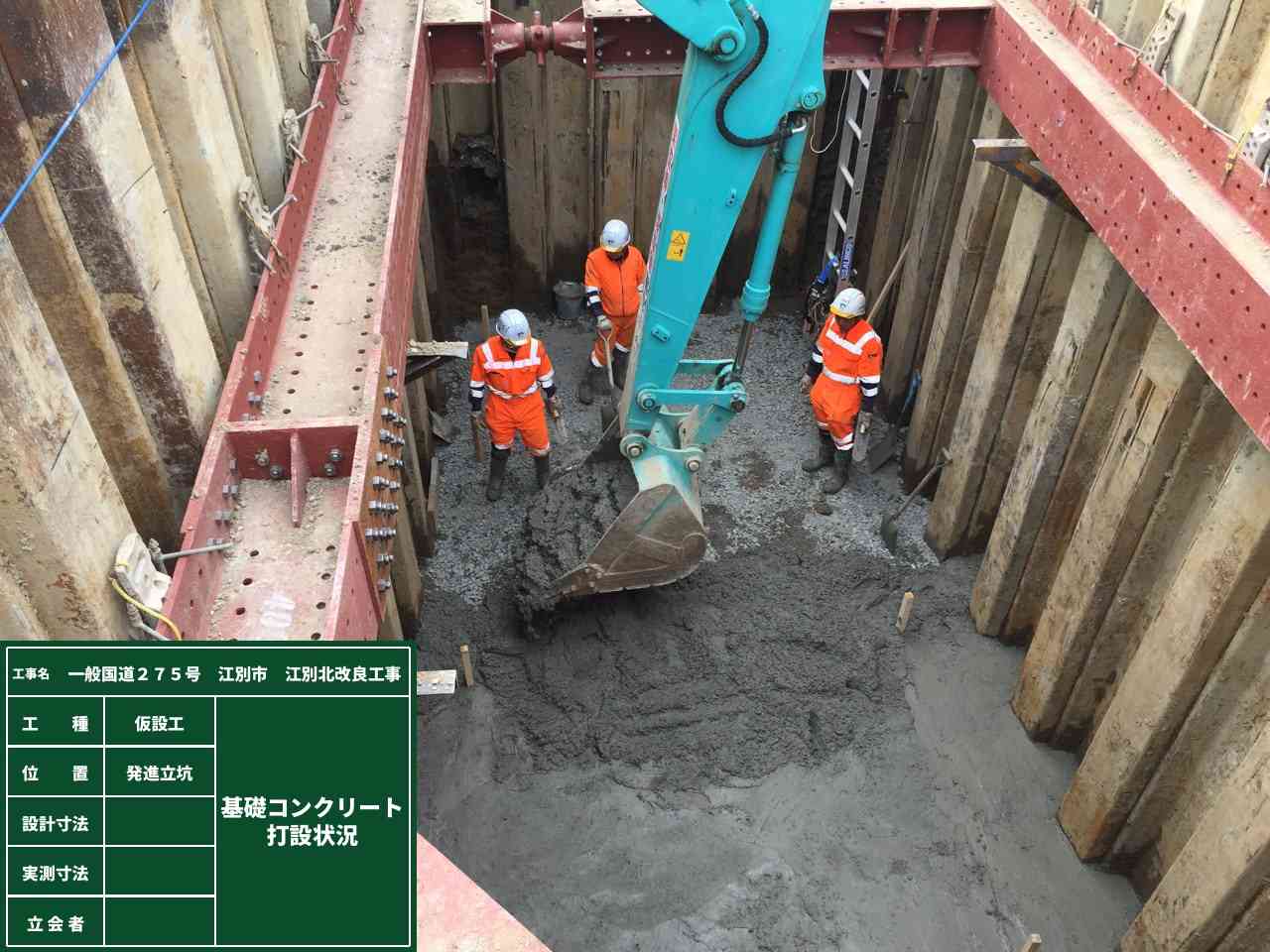

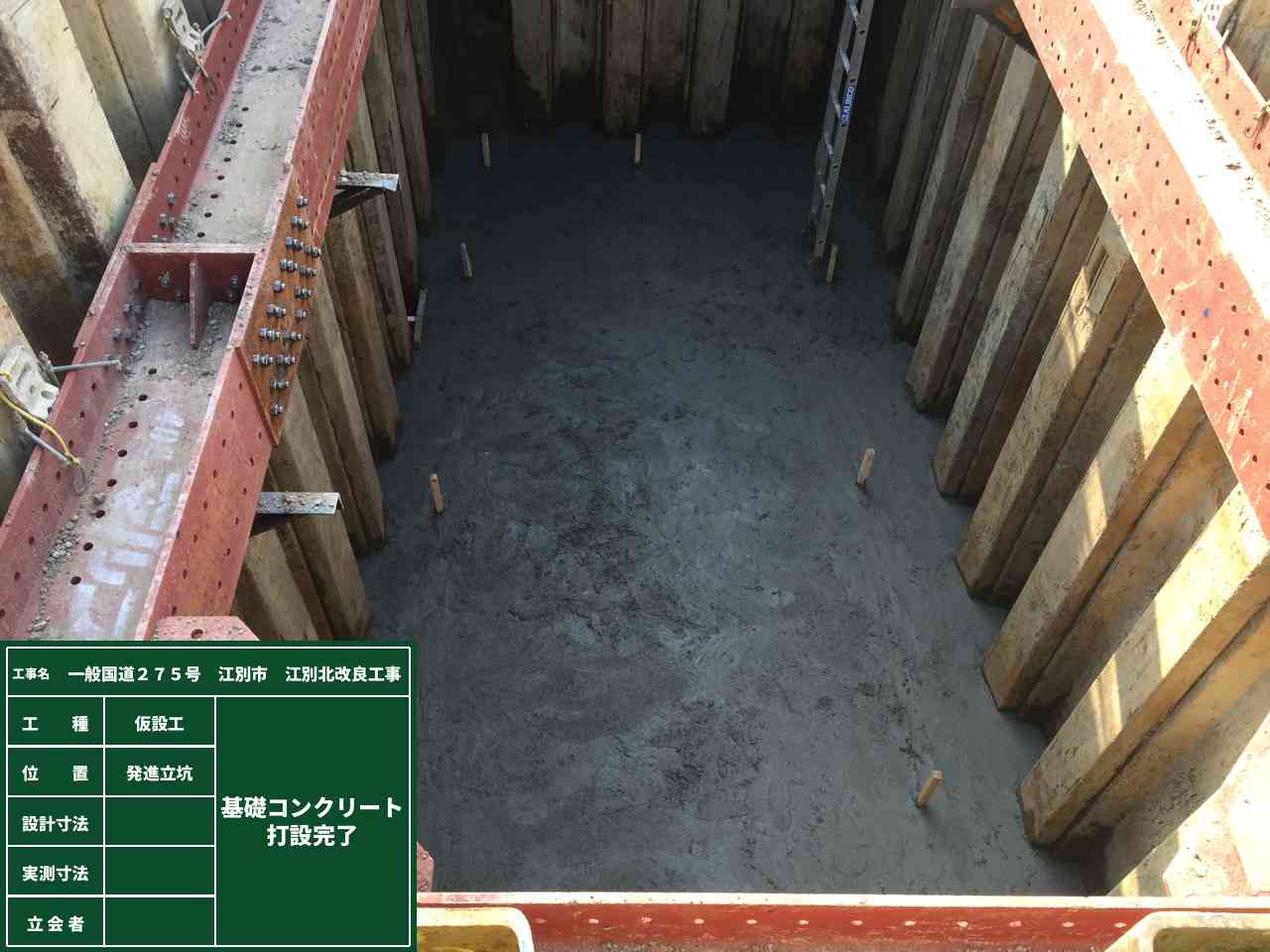

発進立坑、掘削して基礎砂利入れて、均しコンクリート打設。

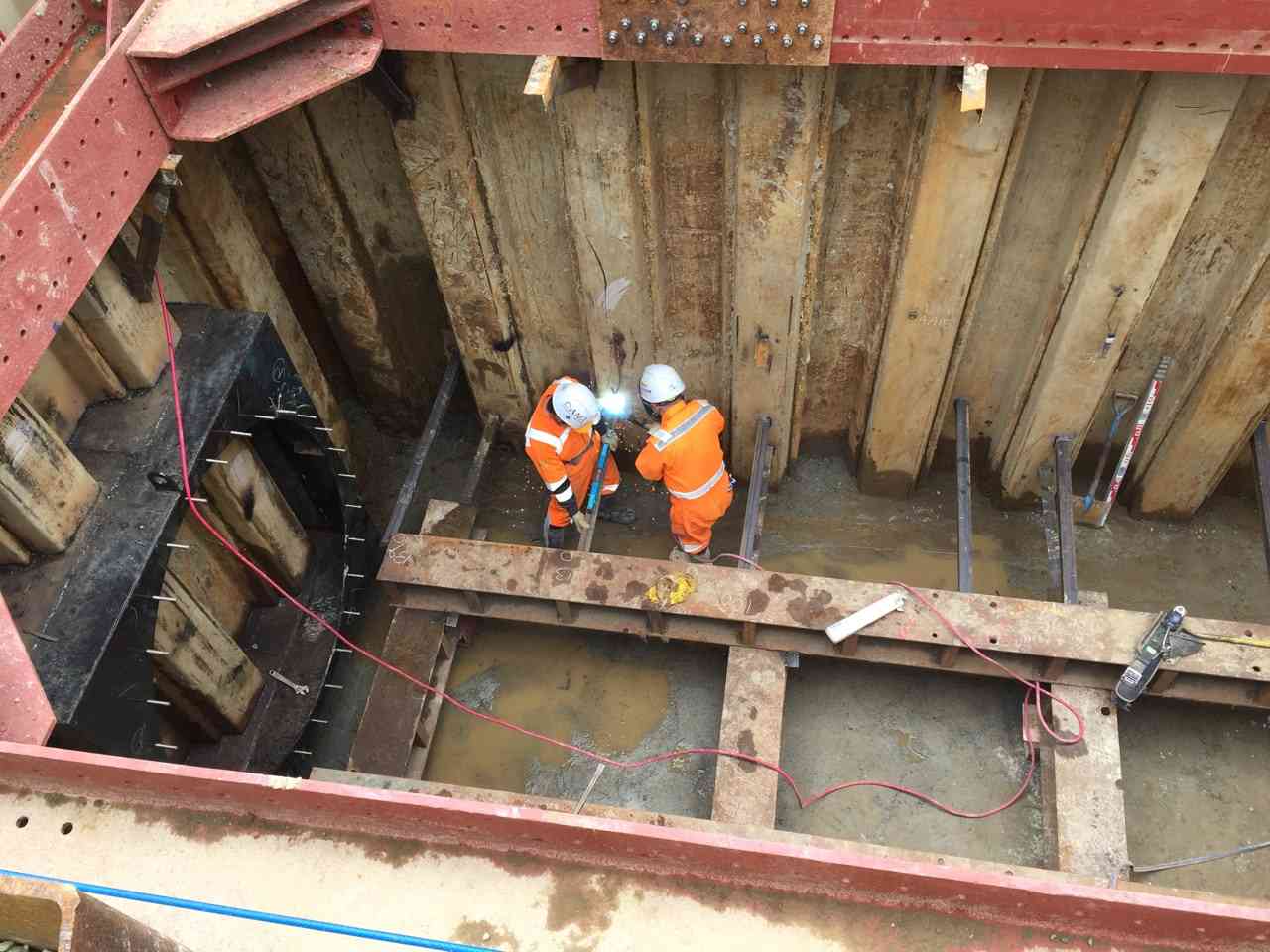

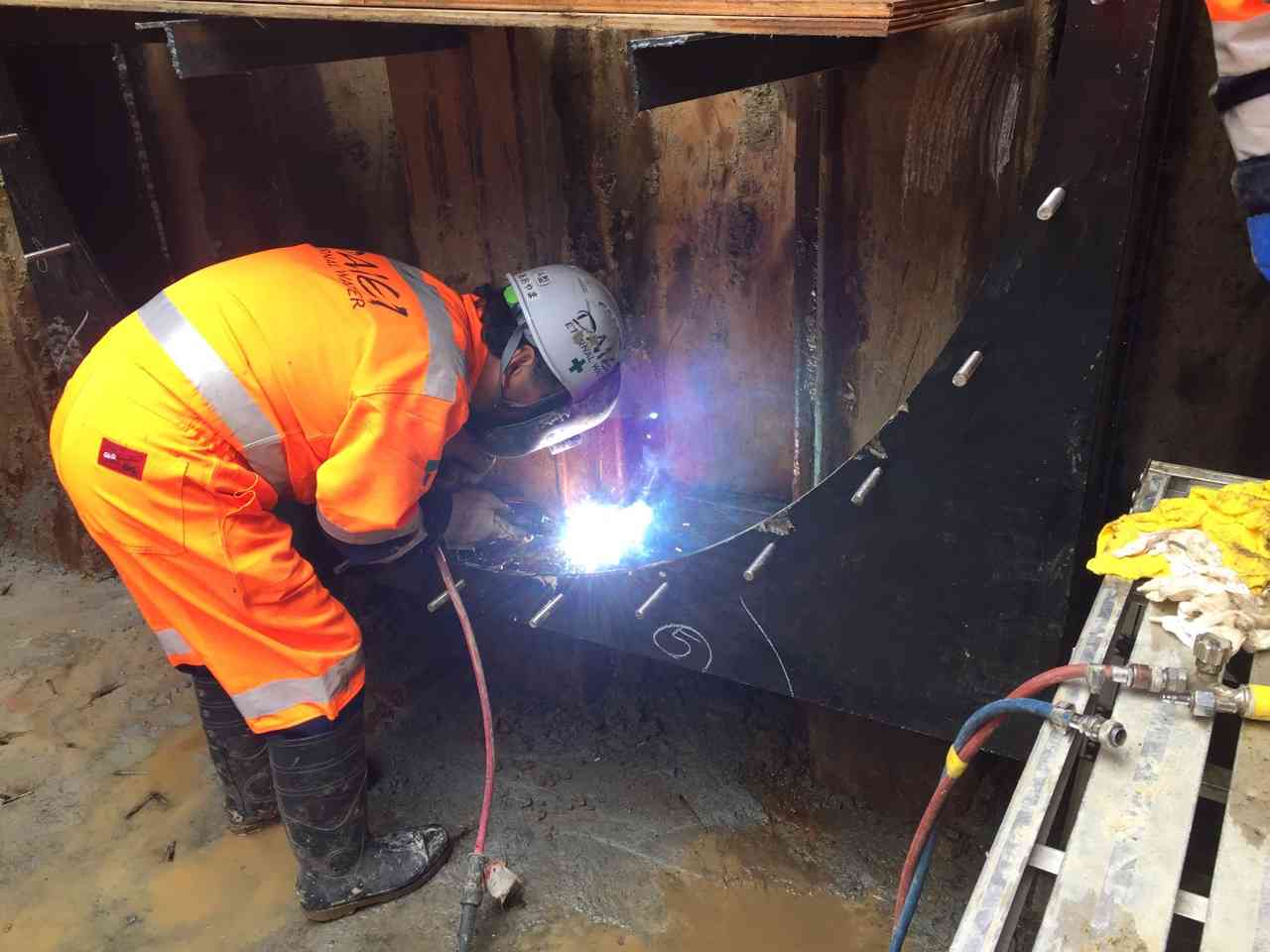

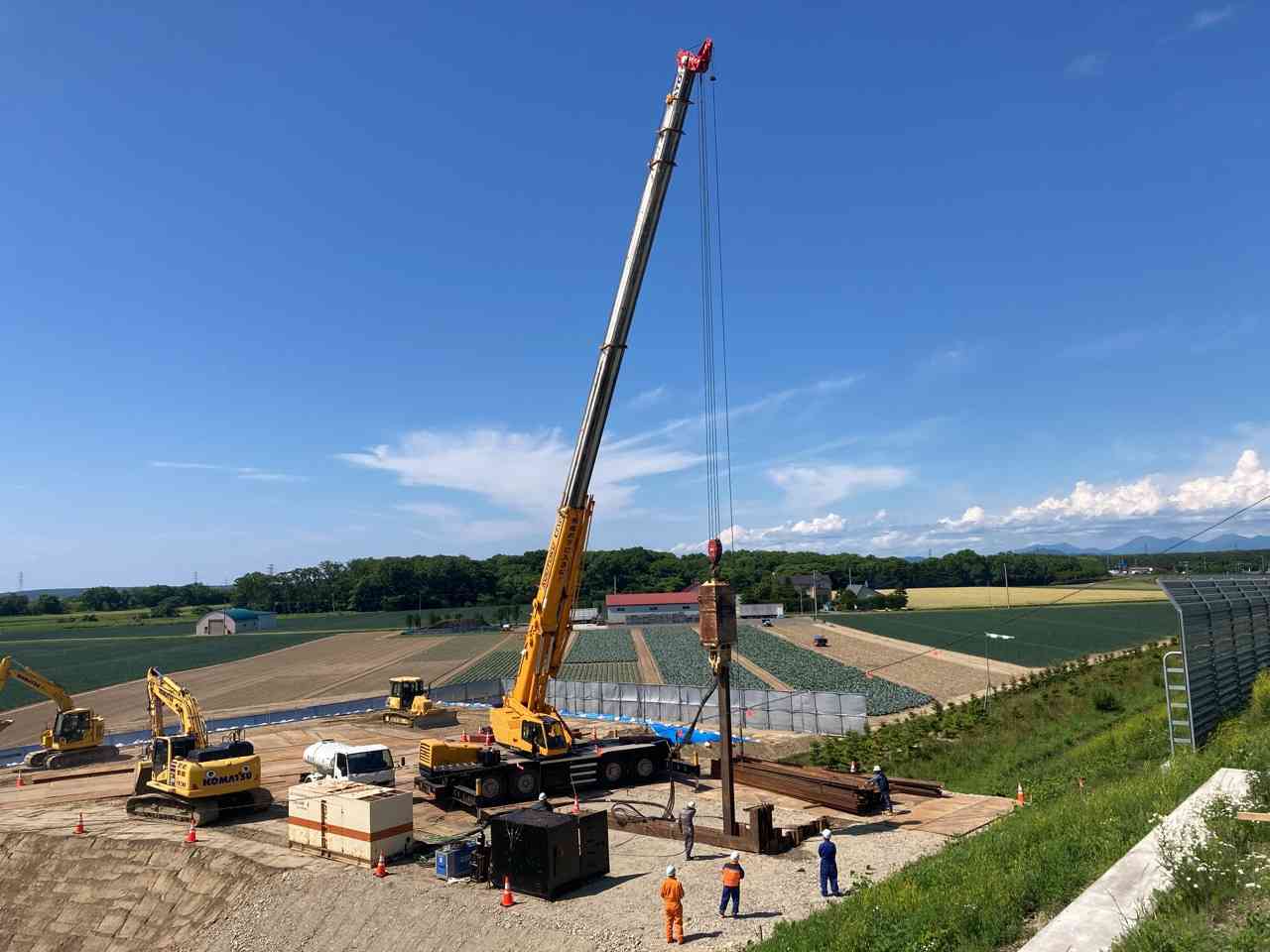

発進立坑鋼矢板打設 2023/07/04
発進立坑鋼矢板打設です。
